下载后可任意编辑U 型槽通道(双通道)门式桁架搭设补充施工方案1、施工重点及应对措施1

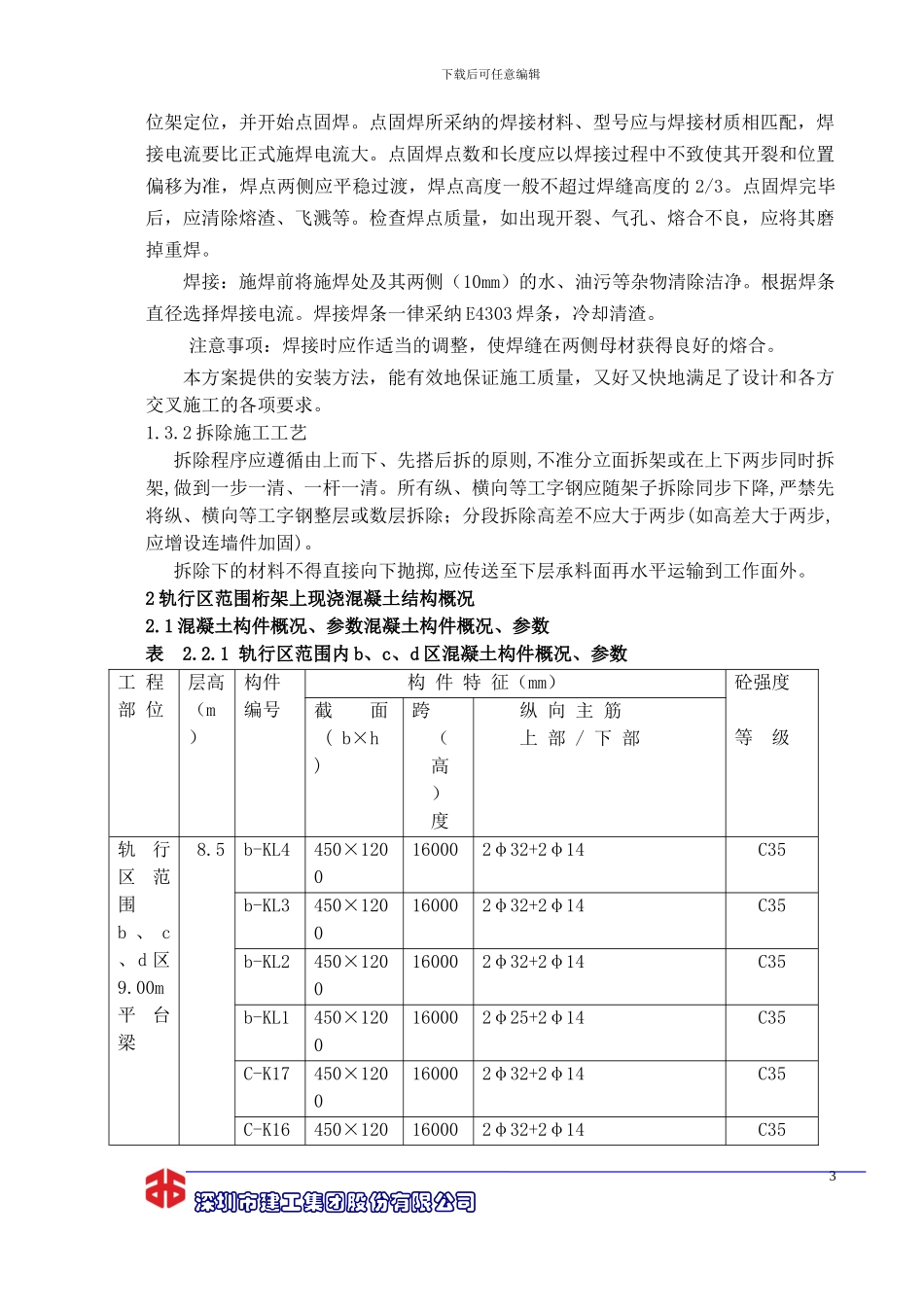

1 施工重点本标段在建设时需要保证 bcd 区(b-L~d-U)车辆段范围内下部铺轨(长度约 216米宽度 13 米)的正常进行,在首层高支模的脚手架中需要考虑预留出铺轨用的通道,在梁板施工时需要对漏下的砂浆、混凝土、水进行防护处理,保证下部车辆段铺轨工作的正常进行是工程的重点
2 主要应对措施:1、根据铺轨基地范围组织流水施工,分段搭设门式钢架

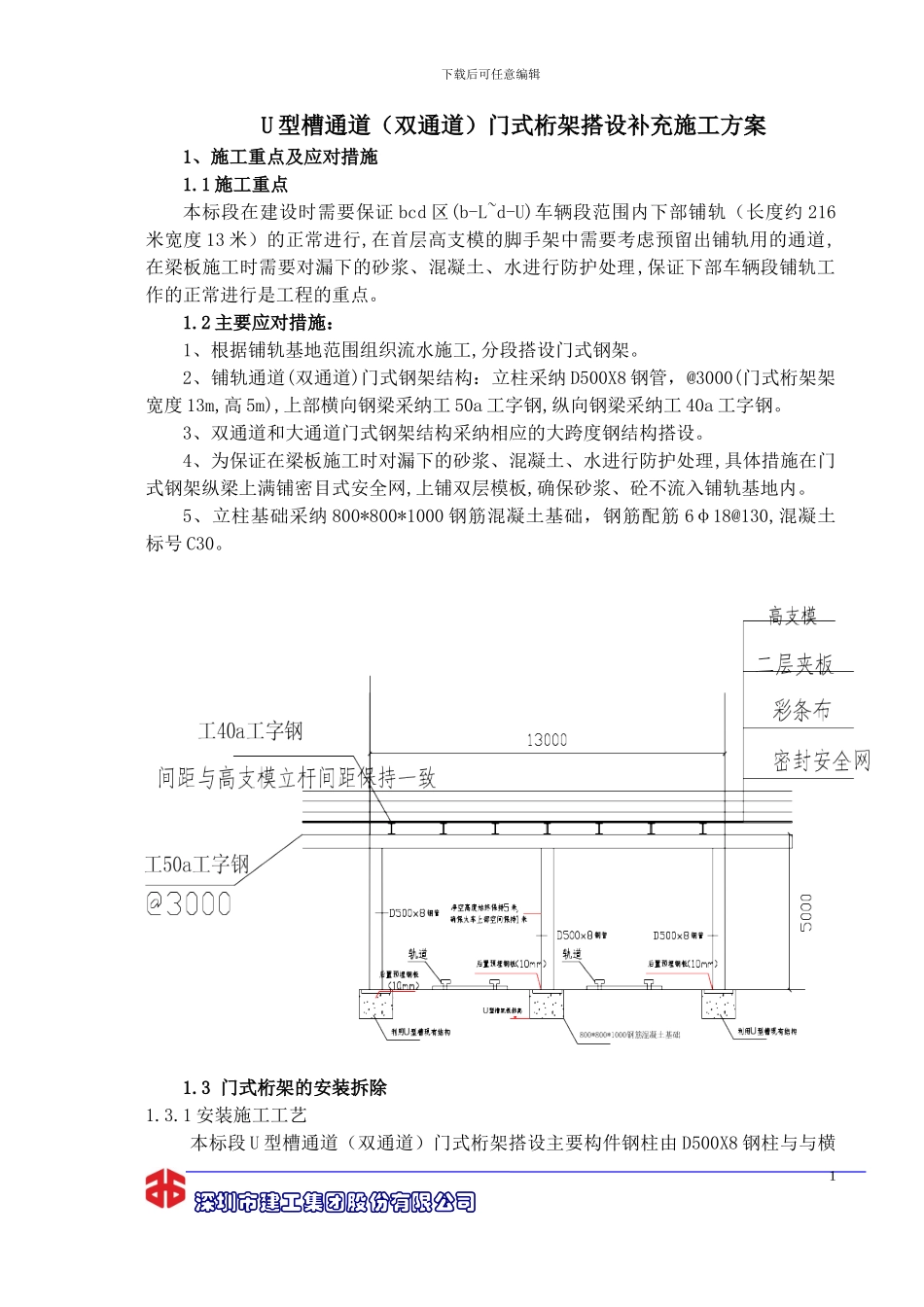

2、铺轨通道(双通道)门式钢架结构:立柱采纳 D500X8 钢管,@3000(门式桁架架宽度 13m,高 5m),上部横向钢梁采纳工 50a 工字钢,纵向钢梁采纳工 40a 工字钢
3、双通道和大通道门式钢架结构采纳相应的大跨度钢结构搭设
4、为保证在梁板施工时对漏下的砂浆、混凝土、水进行防护处理,具体措施在门式钢架纵梁上满铺密目式安全网,上铺双层模板,确保砂浆、砼不流入铺轨基地内
5、立柱基础采纳 800*800*1000 钢筋混凝土基础,钢筋配筋 6φ18@130,混凝土标号 C30
3 门式桁架的安装拆除1

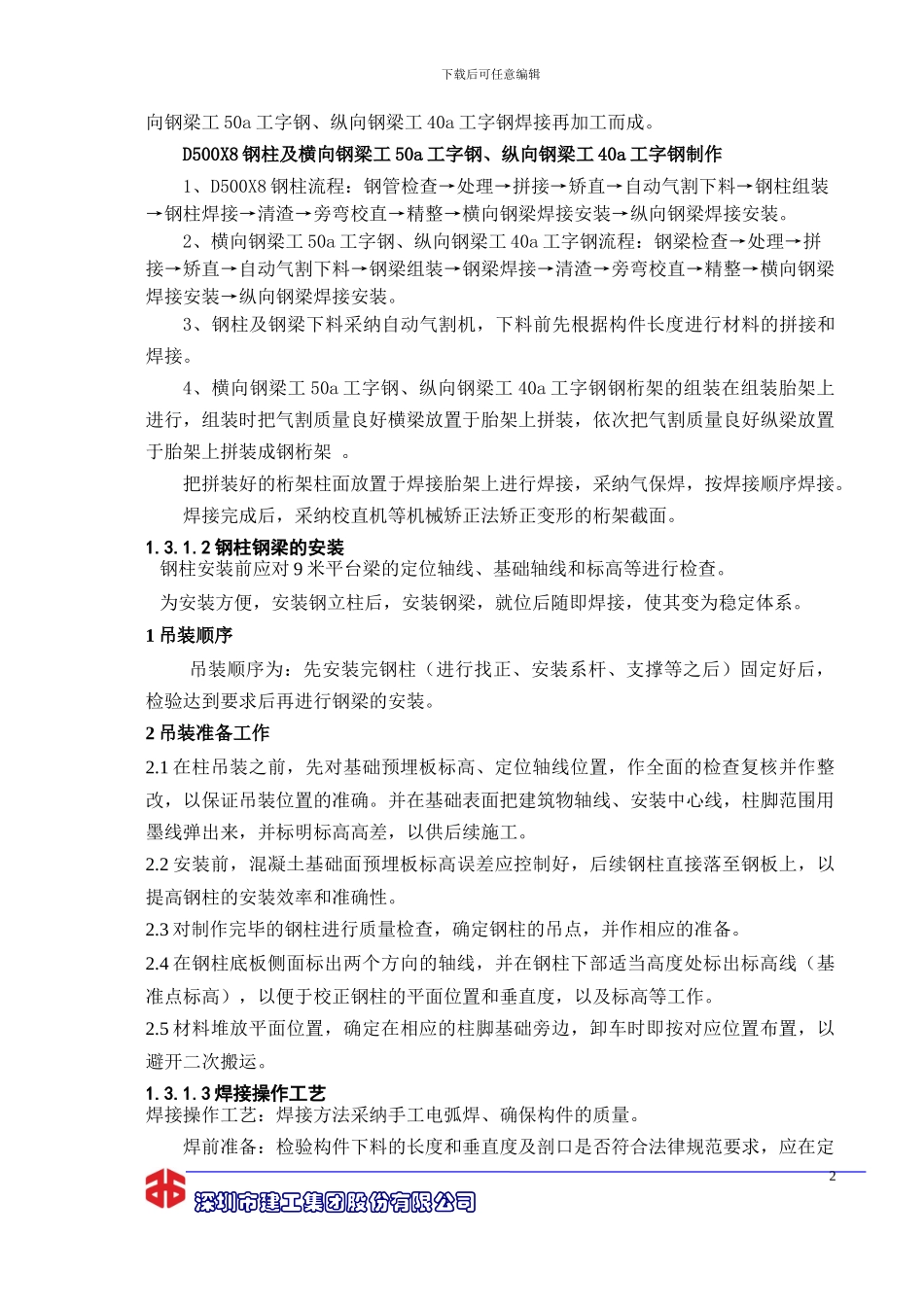

1 安装施工工艺本标段 U 型槽通道(双通道)门式桁架搭设主要构件钢柱由 D500X8 钢柱与与横 深圳市建工集团股份有限公司 1下载后可任意编辑向钢梁工 50a 工字钢、纵向钢梁工 40a 工字钢焊接再加工而成
D500X8 钢柱及横向钢梁工 50a 工字钢、纵向钢梁工 40a 工字钢制作1、D500X8 钢柱流程:钢管检查→处理→拼接→矫直→自动气割下料→钢柱组装→钢柱焊接→清渣→旁弯校直→精整→横向钢梁焊接安装→纵向钢梁焊接安装
2、横向钢梁工 50a 工字钢、纵向钢梁工 40a 工字钢流程:钢梁检查→处理→拼接→矫直→自动气割下料→钢梁组装→钢梁焊接→清渣→旁弯校直→精整→横向钢梁焊接安装→纵向钢梁焊接安装
