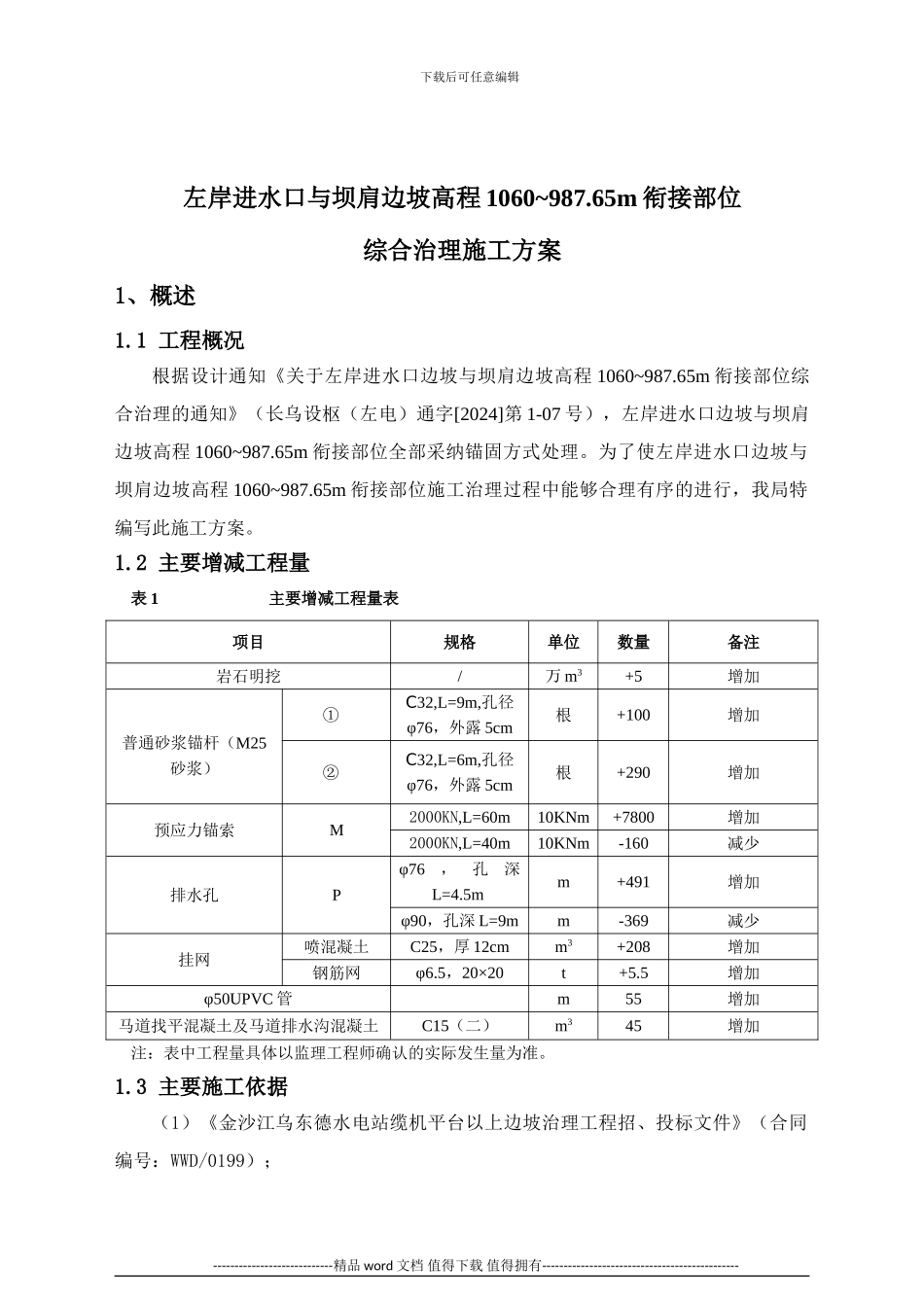

下载后可任意编辑 左岸进水口与坝肩边坡高程 1060~987
65m 衔接部位综合治理施工方案1、概述1
1 工程概况根据设计通知《关于左岸进水口边坡与坝肩边坡高程 1060~987
65m 衔接部位综合治理的通知》(长乌设枢(左电)通字[2024]第 1-07 号),左岸进水口边坡与坝肩边坡高程 1060~987
65m 衔接部位全部采纳锚固方式处理
为了使左岸进水口边坡与坝肩边坡高程 1060~987
65m 衔接部位施工治理过程中能够合理有序的进行,我局特编写此施工方案
2 主要增减工程量表 1 主要增减工程量表项目规格单位数量备注岩石明挖/万 m3+5增加普通砂浆锚杆(M25砂浆)①C32,L=9m,孔径φ76,外露 5cm根+100增加②C32,L=6m,孔径φ76,外露 5cm根+290增加预应力锚索M2000KN,L=60m10KNm+7800增加2000KN,L=40m10KNm-160减少排水孔Pφ76,孔深L=4
5mm+491增加φ90,孔深 L=9mm-369减少挂网喷混凝土C25,厚 12cmm3+208增加钢筋网φ6
5,20×20t+5
5增加φ50UPVC 管m55增加马道找平混凝土及马道排水沟混凝土C15(二)m345增加注:表中工程量具体以监理工程师确认的实际发生量为准

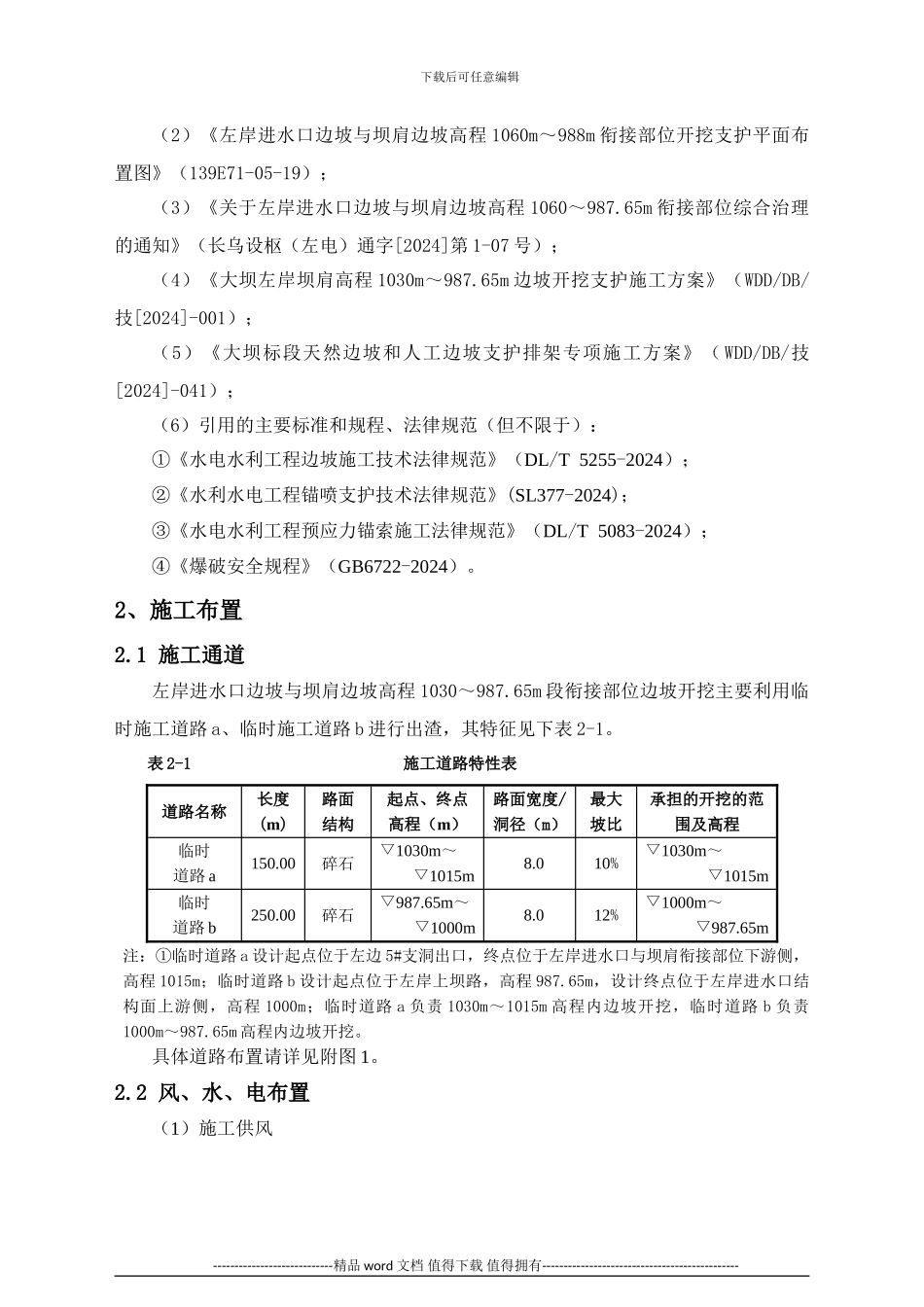

3 主要施工依据(1)《金沙江乌东德水电站缆机平台以上边坡治理工程招、投标文件》(合同编号:WWD/0199);----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑(2)《左岸进水口边坡与坝肩边坡高程 1060m~988m 衔接部位开挖支护平面布置图》(139E71-05-19);(3)《关于左岸进水口边坡与坝肩边
