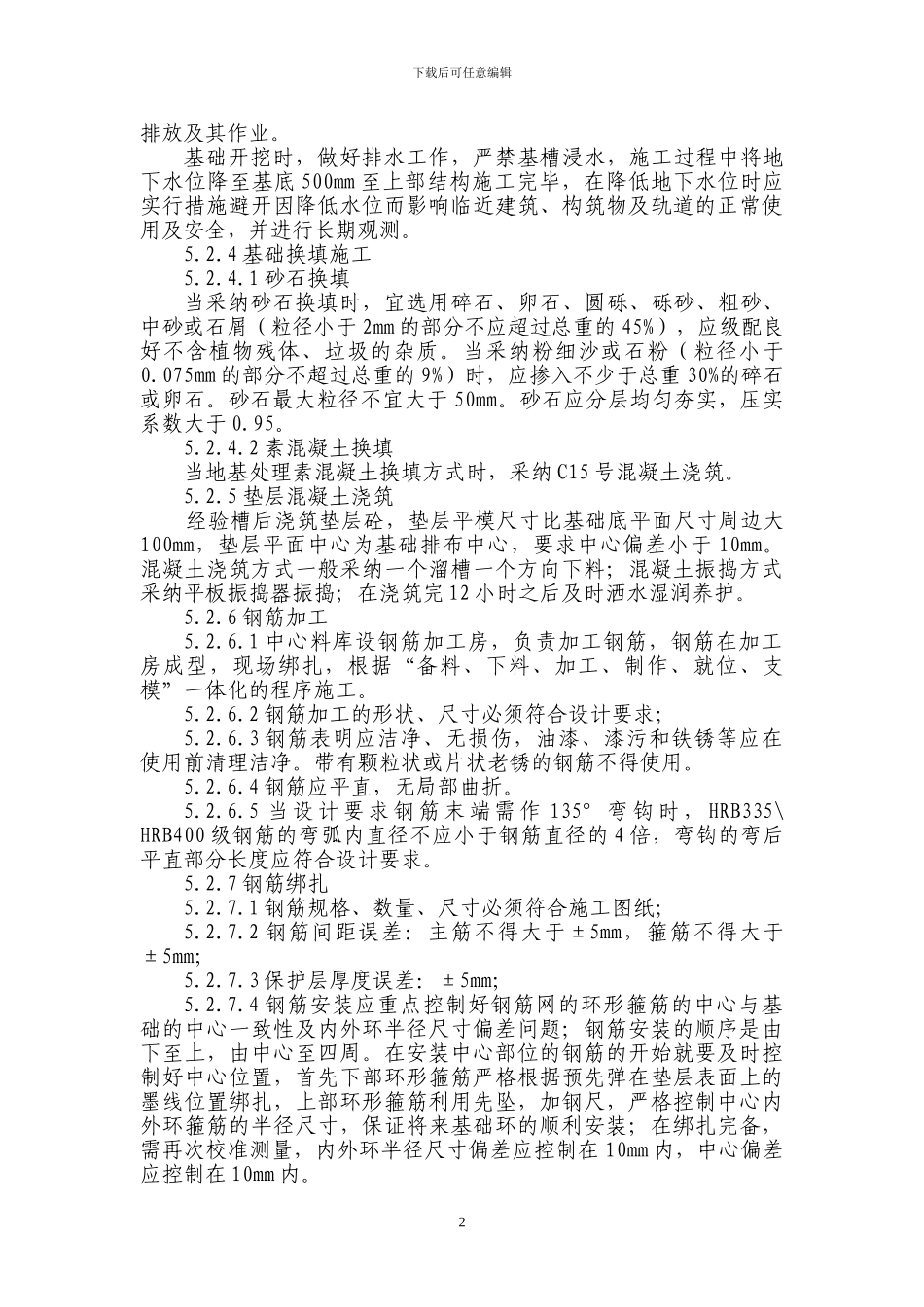

0下载后可任意编辑设备基础施工作业指导书1、适用范围适用于**铁路电力工程箱变基础、投光灯塔基础施工及变配电所设备基础接口检查
注:变配电所设备基础由房建施工单位负责施工,在进行接口检查时,设备基础应满足本作业指导书相关章节“技术要求及质量控制及检验”的要求
2、作业准备2
1 内业技术准备2
1 审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
2 制定施工安全保证措施,提出应急预案
3 对施工人员进行技术交底,对参加施工人员进行岗前技术培训,考核合格后持证上岗
2 外业技术准备2
1 备齐劳动保护用品
2 确定生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
3、技术要求3
1 混凝土采纳地方商品混凝土或站前施工单位拌合站拌合的混凝土
隧道内箱变基础混凝土实行现场搅拌,根据 C30 要求配合比,并留试块检验,达到 C30 混凝土强度
2 施工前按设计提供的混凝土标号进行实验室试验,确定施工配合比
3 模板采纳定制钢模板
4 钢筋在使用前应进行原材料材质检验
4、施工程序与工艺流程4
1 施工程序4
2 工艺流程施工准备测量放样地基处理基础施工检验验收桩基位置测定 桩基施工 基坑放线 基坑开挖标高引入测定基准线 垫层施工 钢筋安装施工准备 模板安装 基础主体浇筑 模板拆除及养生 砌体工程及检修平台基坑回填检查验收天然地基基坑放线基坑开挖换填施工基坑放线基坑开挖换填地基1下载后可任意编辑5、施工要求5

1 施工准备5
1 场坪施工单位提供基站场坪
2 钢筋备料、检验及加工完毕
3 确定混凝土供货厂商
2 施工工艺5
1 测量放样5
1 建筑高程控制根据图示高程及场坪施工单位提供的水准基点,引测不少于三点,标记于建筑物旁的适当位置,其设点处应方便视测,稳固,不下沉
