下载后可任意编辑第一章工程概况上海市杨浦区万科魅力之城工程搭设临时办公室,该工程地处市区,场地紧凑,故在场地东南侧先搭设一栋临时办公室,待东北侧正式的三层临时办公室建好,立即拆除,以确保施工现场的正常施工
该活动板房为钢结构,主要材料有槽钢、角钢、方钢管、C 型钢及钢板
墙板材料为聚苯乙烯彩钢夹心板
6 个开间:3
本工程地处闹市区,施工用地紧凑
尽管该设施主要为临时办公房,并且工期短,但是工程质量还是不能马虎,因此要求我们保持严谨的科学态度,精心组织,精心施工

施工工期:2008 年 3 月 16 日~2008 年 3 月 20 日工序第 1 工作日第 2 工作日第 3 工作日第 4 工作日第 5 工作日进场立柱梁走道外墙门窗雨棚屋面内墙吊顶验收交房 第二章 编制依据1、《钢结构工程施工质量验收法律规范》GB 50205-20012、《屋面工程质量验收法律规范》GB50207 -20243、《建筑门窗质量验收法律规范》GB50210 -20014、《活动隔墙质量验收法律规范》GB50210 -2001- 1 -下载后可任意编辑第三章 施工准备l、施工前应仔细组织相关技术

2、检查场内三通一平的情况,对现场的生活用水、污水排放等确保畅通,堆放板材及构件的场地应高出出路面 10CM,以防积水
3、根据工程的实际施工需要,现场需接通 380V 或 220V 电源,计算好所需足够的电源线,作好分配电箱的接地工作
严格按法律规范中的施工临时用电标准执行,确保施工安全、正常供电
4、拟定送货车辆的行进路线及材料进场后的堆放场地、堆放位置,确保道路畅通,以不影响施工为准
5、对土建基础的平面尺寸及水平等进行测量、复核,以确保施工顺利进行
第四章彩板房常用主、辅材料1、结构用钢建筑结构使用的型钢为热轧钢板和型钢,以及冷压成型的薄壁型钢

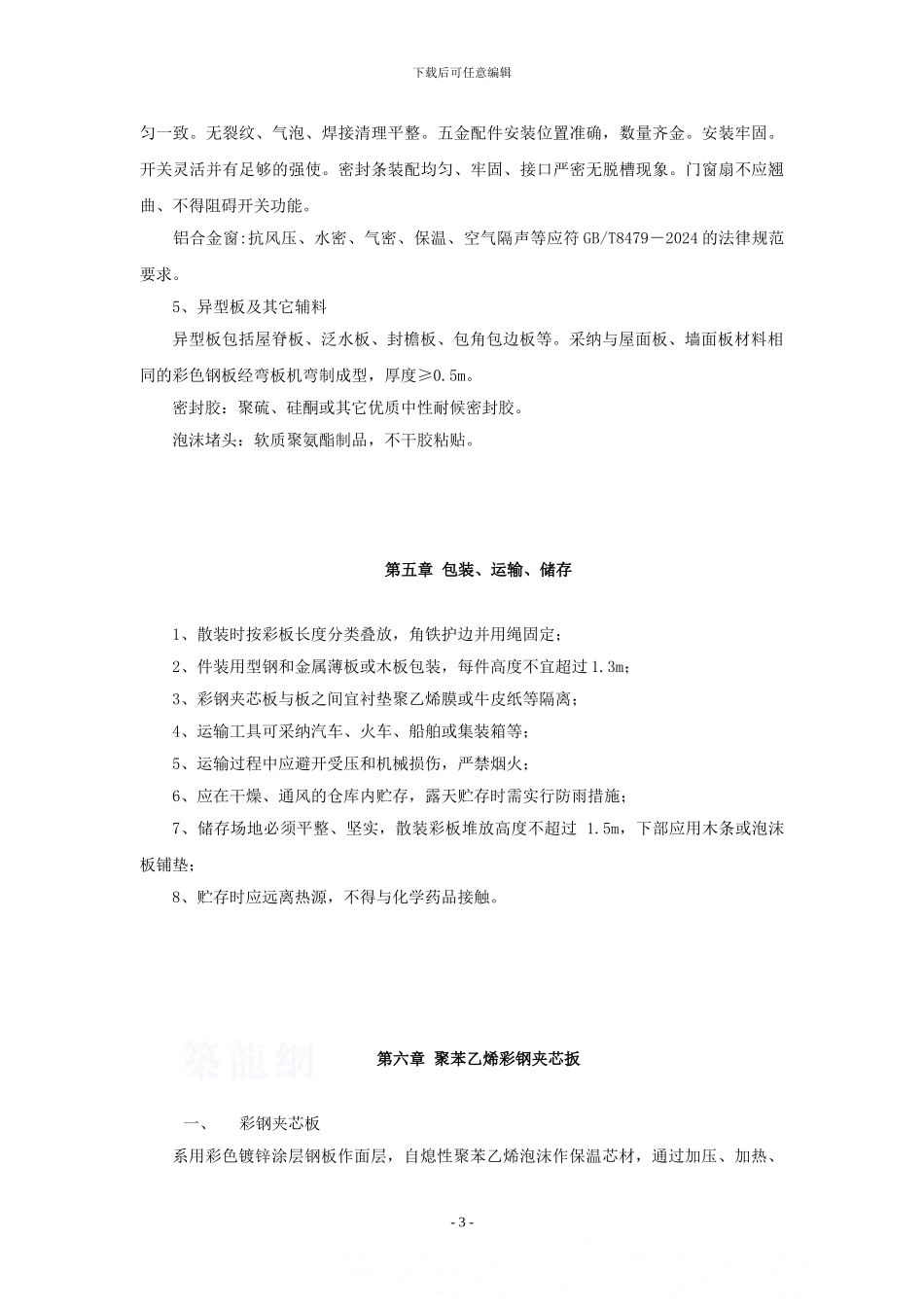

在本工程中使用的主要是:槽钢、角钢、方
