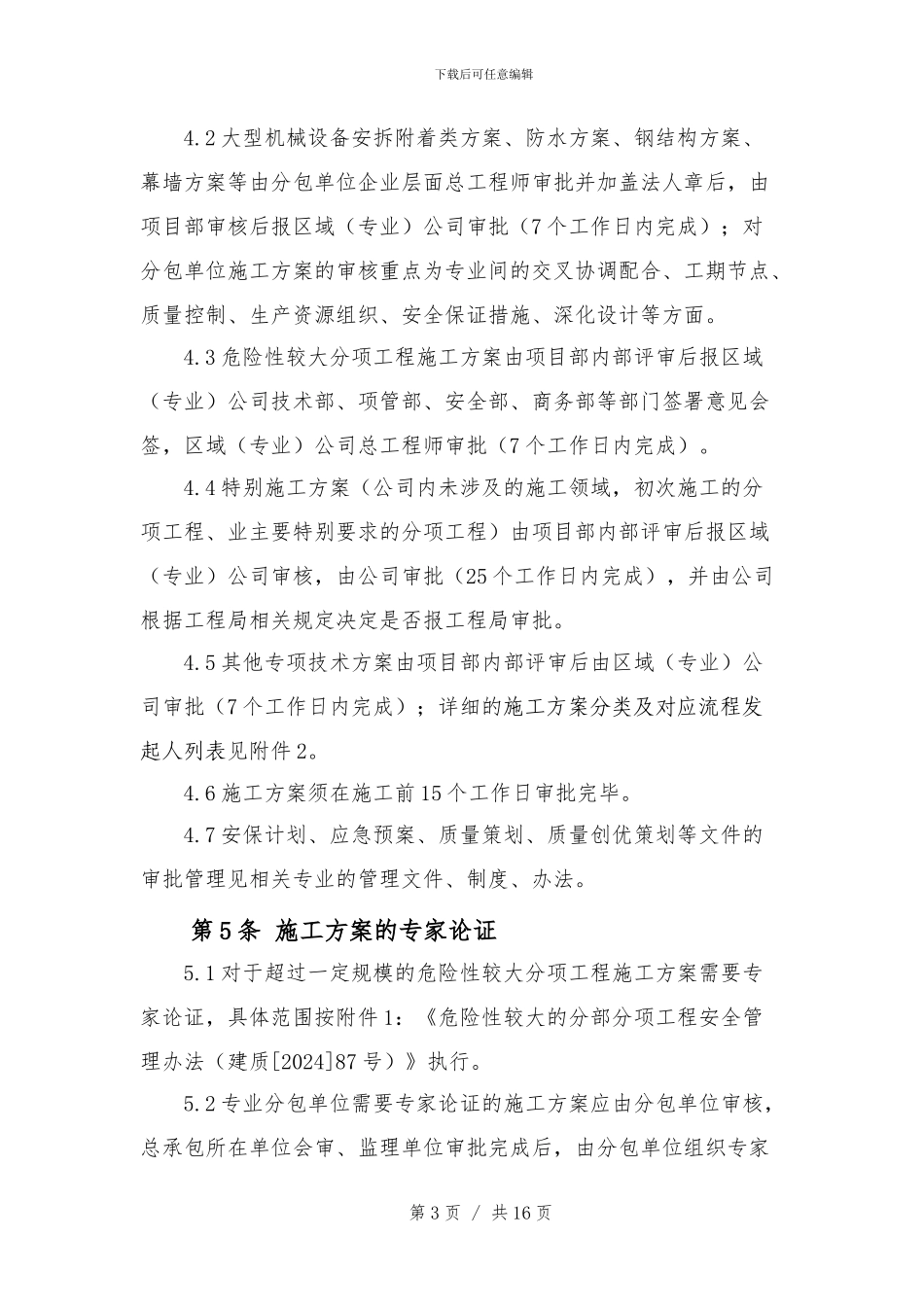

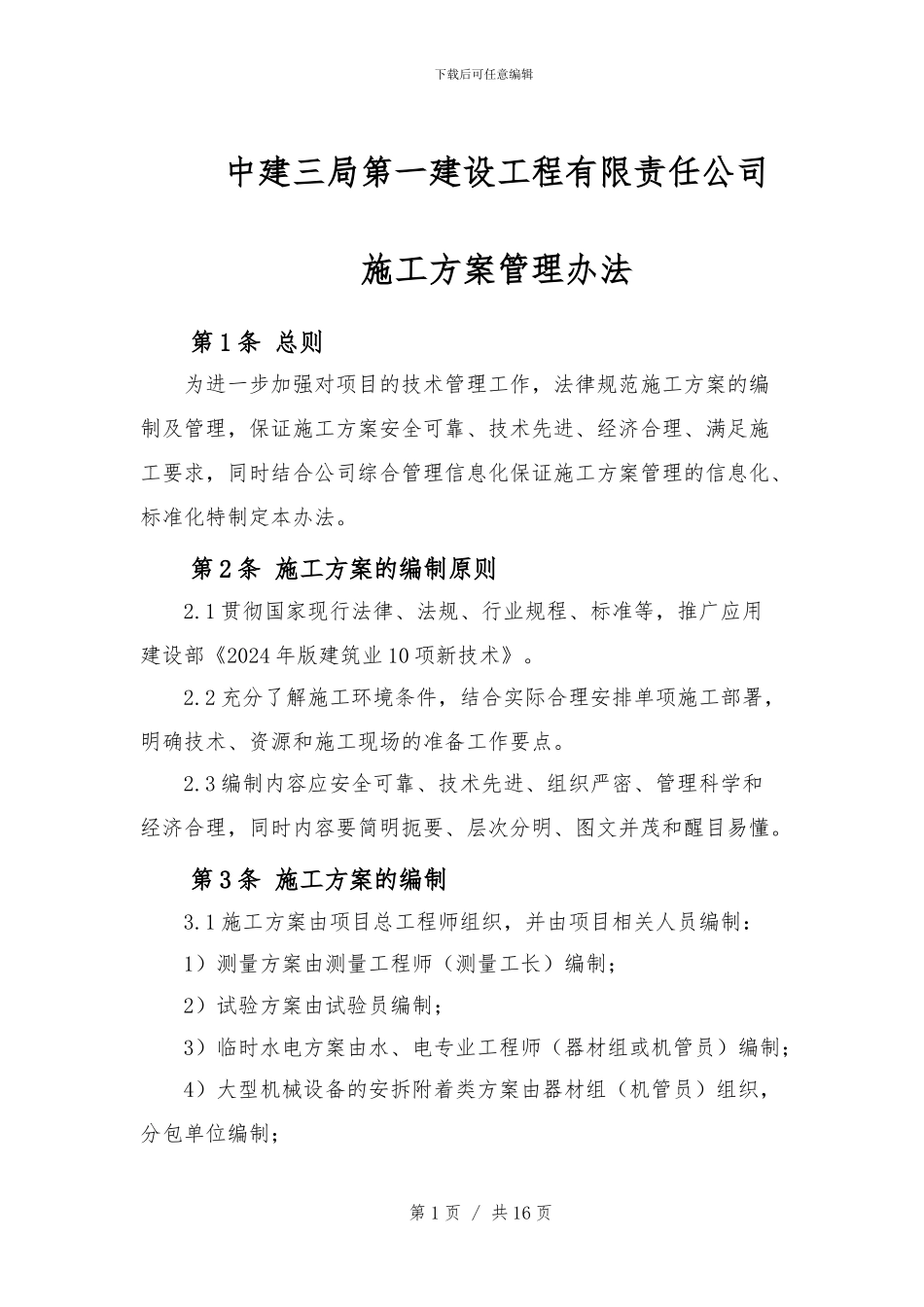

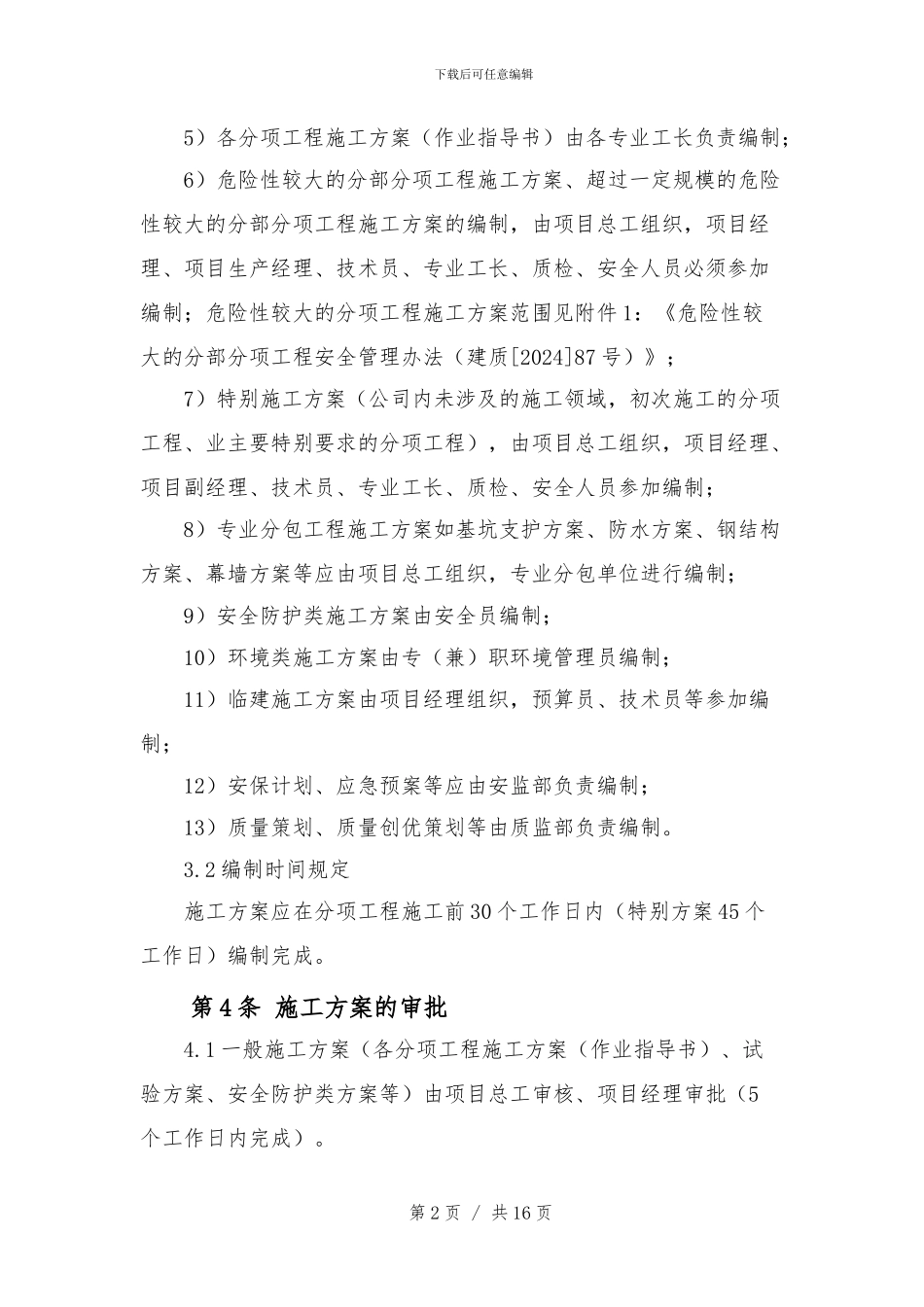

下载后可任意编辑中建三局第一建设工程有限责任公司施工方案管理办法第 1 条 总则为进一步加强对项目的技术管理工作,法律规范施工方案的编制及管理,保证施工方案安全可靠、技术先进、经济合理、满足施工要求,同时结合公司综合管理信息化保证施工方案管理的信息化、标准化特制定本办法。第 2 条 施工方案的编制原则2.1 贯彻国家现行法律、法规、行业规程、标准等,推广应用建设部《2024 年版建筑业 10 项新技术》。2.2 充分了解施工环境条件,结合实际合理安排单项施工部署,明确技术、资源和施工现场的准备工作要点。2.3 编制内容应安全可靠、技术先进、组织严密、管理科学和经济合理,同时内容要简明扼要、层次分明、图文并茂和醒目易懂。第 3 条 施工方案的编制3.1 施工方案由项目总工程师组织,并由项目相关人员编制:1)测量方案由测量工程师(测量工长)编制;2)试验方案由试验员编制;3)临时水电方案由水、电专业工程师(器材组或机管员)编制;4)大型机械设备的安拆附着类方案由器材组(机管员)组织,分包单位编制;第 1 页 / 共 16 页下载后可任意编辑5)各分项工程施工方案(作业指导书)由各专业工长负责编制;6)危险性较大的分部分项工程施工方案、超过一定规模的危险性较大的分部分项工程施工方案的编制,由项目总工组织,项目经理、项目生产经理、技术员、专业工长、质检、安全人员必须参加编制;危险性较大的分项工程施工方案范围见附件 1:《危险性较大的分部分项工程安全管理办法(建质[2024]87 号)》;7)特别施工方案(公司内未涉及的施工领域,初次施工的分项工程、业主要特别要求的分项工程),由项目总工组织,项目经理、项目副经理、技术员、专业工长、质检、安全人员参加编制;8)专业分包工程施工方案如基坑支护方案、防水方案、钢结构方案、幕墙方案等应由项目总工组织,专业分包单位进行编制;9)安全防护类施工方案由安全员编制;10)环境类施工方案由专(兼)职环境管理员编制;11)临建施工方案由项目经理组织,预算员、技术员等参加编制;12)安保计划、应急预案等应由安监部负责编制;13)质量策划、质量创优策划等由质监部负责编制。3.2 编制时间规定施工方案应在分项工程施工前 30 个工作日内(特别方案 45 个工作日)编制完成。第 4 条 施工方案的审批4.1 一般施工方案(各分项工程施工方案(作业指导书)、试验方案、安全防护类方案等)由项目总工审核、项目经理审...
