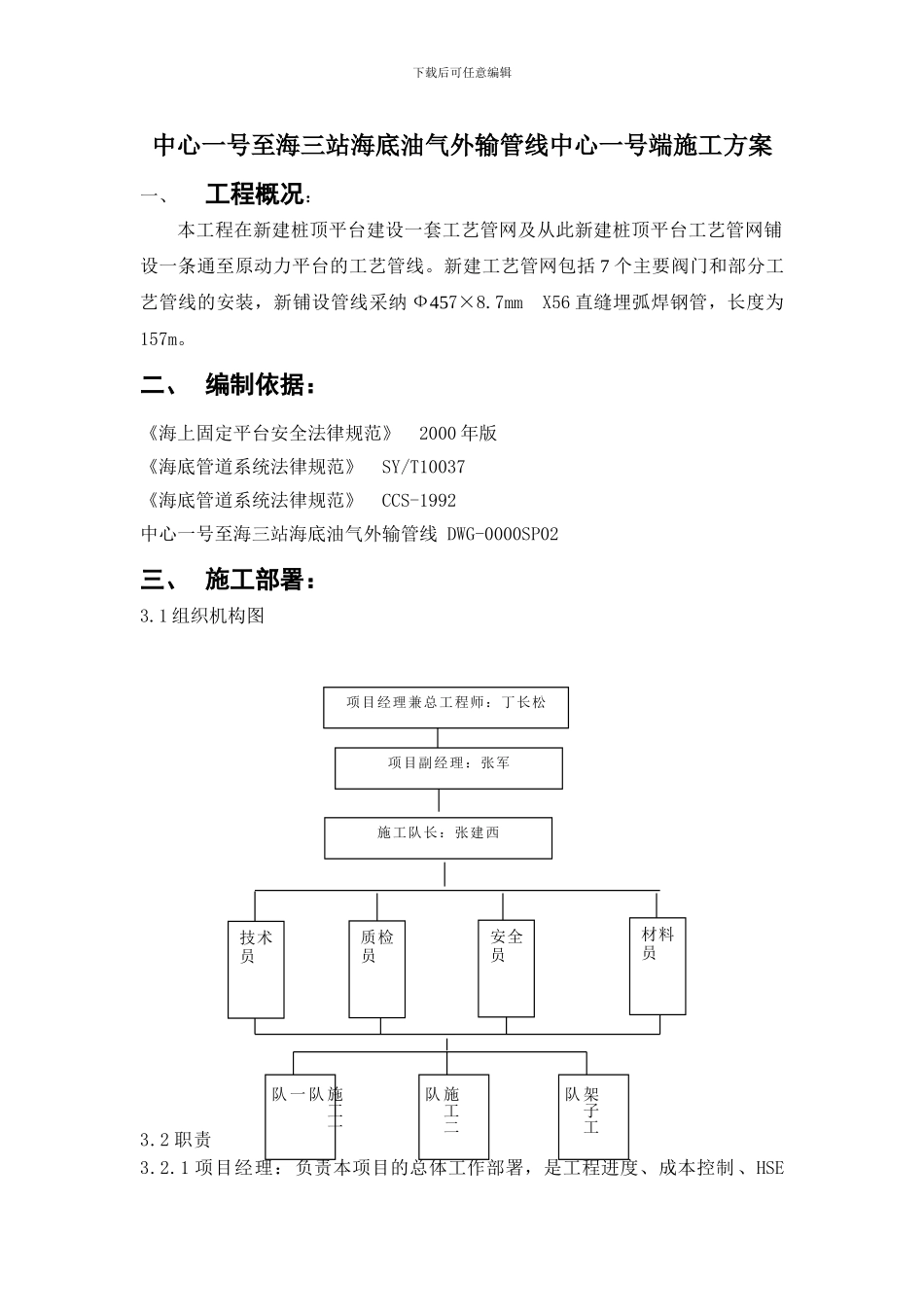

下载后可任意编辑中心一号至海三站海底油气外输管线中心一号端施工方案一、工程概况:本工程在新建桩顶平台建设一套工艺管网及从此新建桩顶平台工艺管网铺设一条通至原动力平台的工艺管线
新建工艺管网包括 7 个主要阀门和部分工艺管线的安装,新铺设管线采纳 Ф457×8
7mm X56 直缝埋弧焊钢管,长度为157m
二、 编制依据:《海上固定平台安全法律规范》 2000 年版《海底管道系统法律规范》 SY/T10037 《海底管道系统法律规范》 CCS-1992中心一号至海三站海底油气外输管线 DWG-0000SP02三、 施工部署:3
1 组织机构图3
1 项目经理:负责本项目的总体工作部署,是工程进度、成本控制、HSE项目经理兼总工程师:丁长松施工队长:张建西技术员质检员安全员材料员施工一队一队架子工队施工二队项目副经理:张军下载后可任意编辑管理和质量目标的决策者,全面负责项目的各项工作,对业主和公司负责,是本工程第一责任人
2 项目副经理:协助项目经理进行日常管理工作,负责施工进度、工程成本、质量管理、安全控制
负责施工计划的安排及现场劳动组织,及时与建设单位现场代表、现场监理汇报施工中的问题
3 总工程师:是该工程技术总负责人,负责全过程技术、质量管理工作,组织施工组织设计、施工方案编制审查等工作,组织有关人员处理解决重大技术问题
4 技术负责人: 负责编制工艺施工方案,并对现场施工过程进行安装技术监督
5 检验负责人: 负责本工程过程控制监督和安装质量检查,负责施工过程中质量检验技术问题
6 安全负责人: 负责管道工程陆地及海上作业安全工作及安全教育工作
7 施工队长:全面负责工程施工组织、指挥、协调、衔接、运行工作
3 施工任务划分海上工艺施工根据现场情况分为 3 支施班组

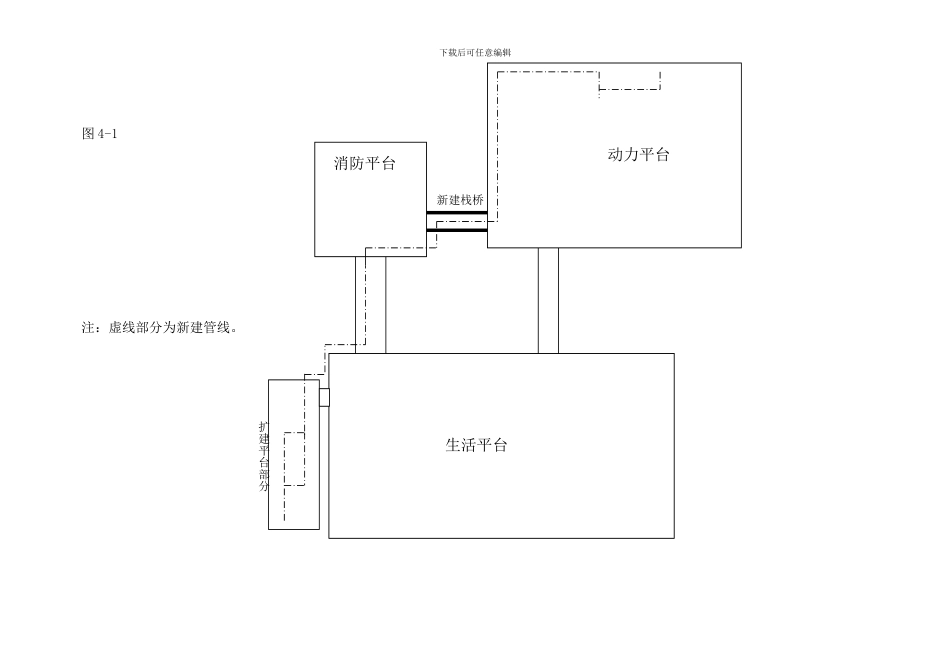

第一、第二施工班组只要负责工艺
