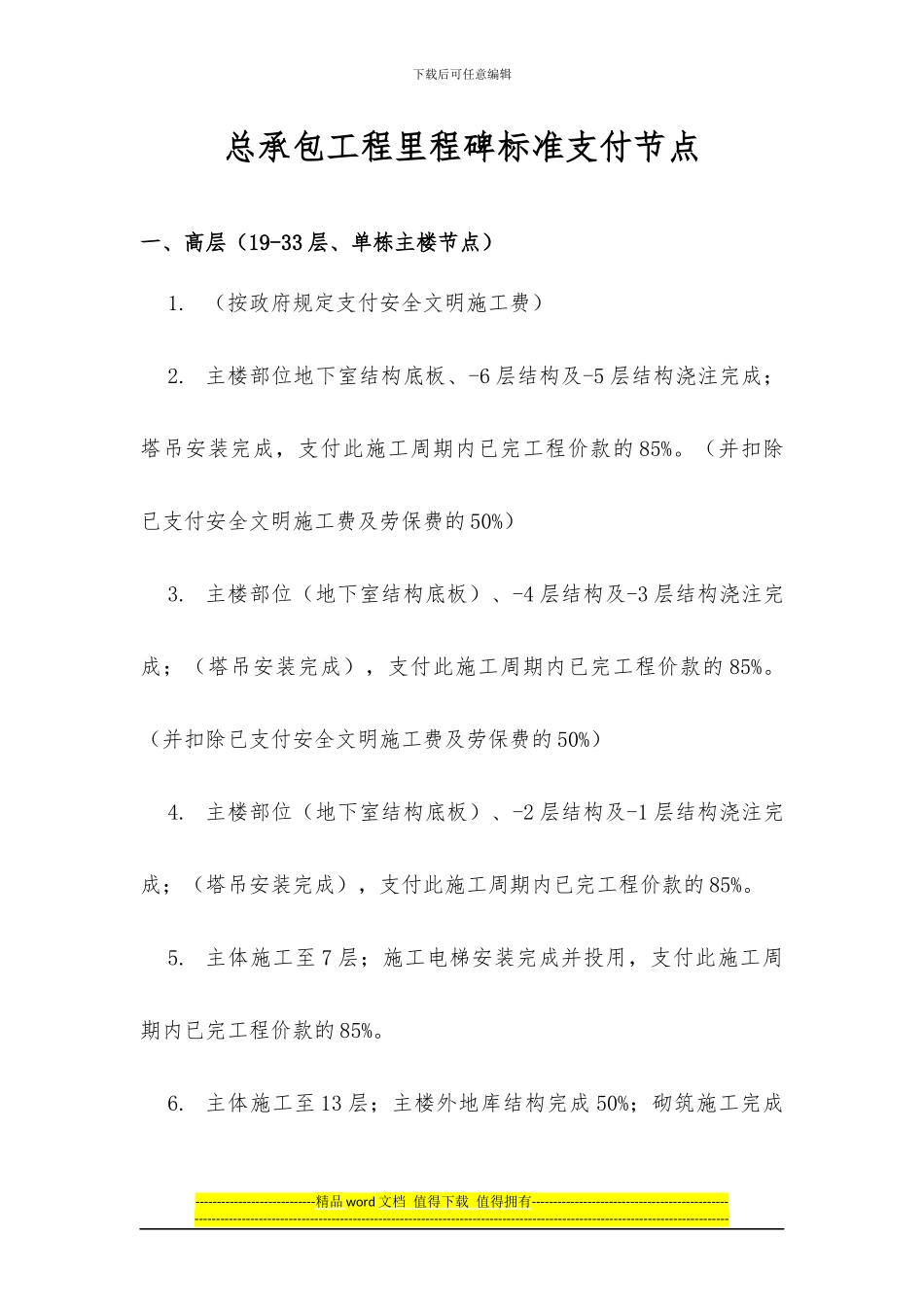

下载后可任意编辑总承包工程里程碑标准支付节点一、高层(19-33 层、单栋主楼节点)1. (按政府规定支付安全文明施工费)2. 主楼部位地下室结构底板、-6 层结构及-5 层结构浇注完成;塔吊安装完成,支付此施工周期内已完工程价款的 85%。(并扣除已支付安全文明施工费及劳保费的 50%)3. 主楼部位(地下室结构底板)、-4 层结构及-3 层结构浇注完成;(塔吊安装完成),支付此施工周期内已完工程价款的 85%。(并扣除已支付安全文明施工费及劳保费的 50%)4. 主楼部位(地下室结构底板)、-2 层结构及-1 层结构浇注完成;(塔吊安装完成),支付此施工周期内已完工程价款的 85%。5. 主体施工至 7 层;施工电梯安装完成并投用,支付此施工周期内已完工程价款的 85%。6. 主体施工至 13 层;主楼外地库结构完成 50%;砌筑施工完成----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑样板层;支付此施工周期内已完工程价款的 85%。7. 主体施工至 19 层;主楼外地库结构完成 100%;砌筑施工累计完成 7 层;内墙抹灰累计完成 2 层,支付此施工周期内已完工程价款的 85%。8. 主体施工至 25 层;砌筑施工累计完成 14 层;15 层以下主体验收完成;内墙抹灰累计完成 9 层;外墙装饰面(含外墙保温)完成样板层;支付此施工周期内已完工程价款的 85%;9. 主体施工至 31 层;砌筑施工累计完成 21 层;内墙抹灰累计完成 16 层;外墙装饰面(含外墙保温)累计完成 8 层;室内地坪累计完成 5 层;支付此施工周期内已完工程价款的 85%;10. 主体封顶,屋面构件浇筑完成;砌筑施工累计完成 28 层;内墙抹灰累计完成 23 层;室内地坪累计完成 15 层;外墙装饰面(含外墙保温)累计完成 15 层;(内墙装饰面累计完成 8 层);外架拆除累计完成 5 层;支付此施工周期内已完工程价款的 85%。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑11. 砌筑施工全部...
