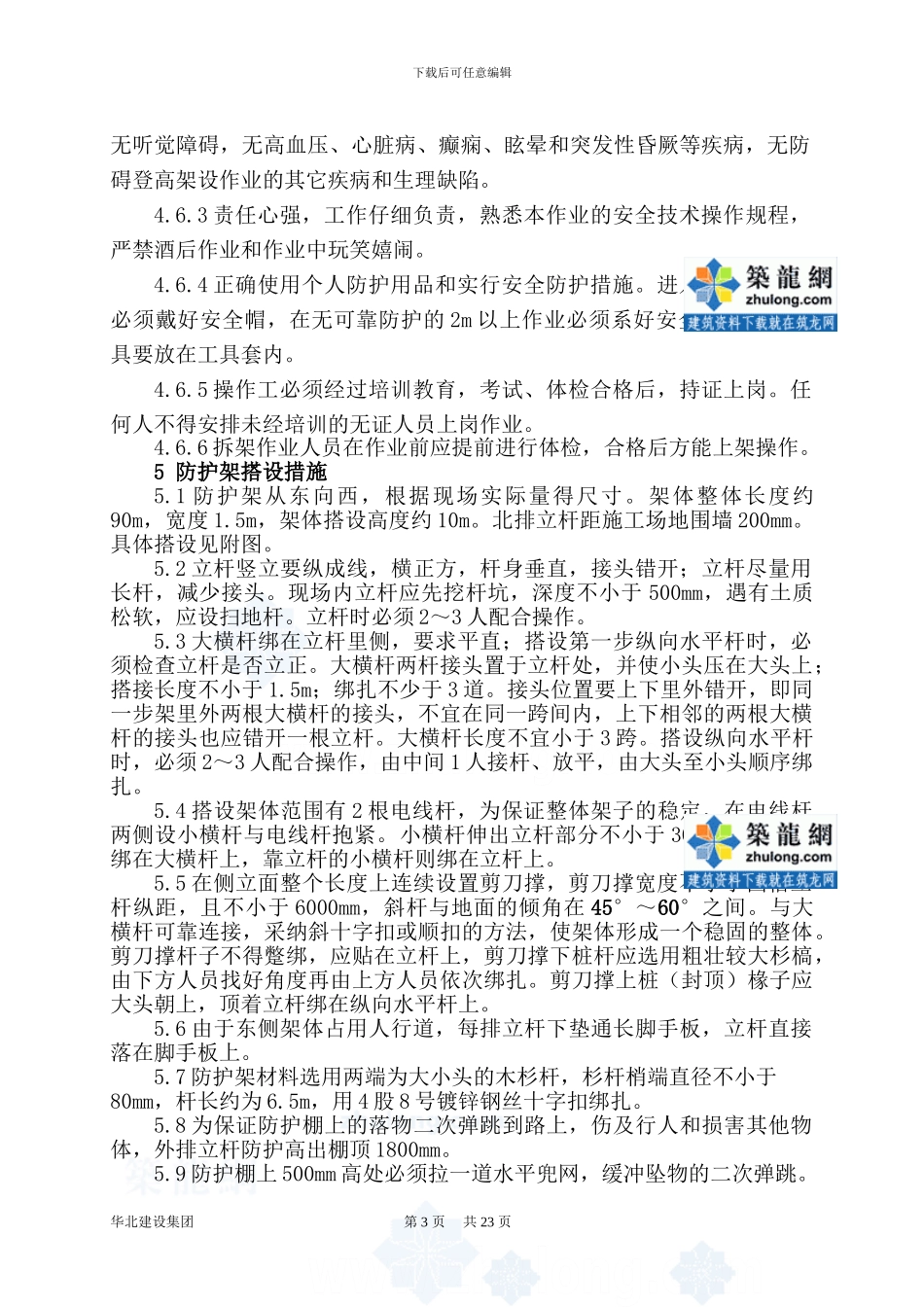

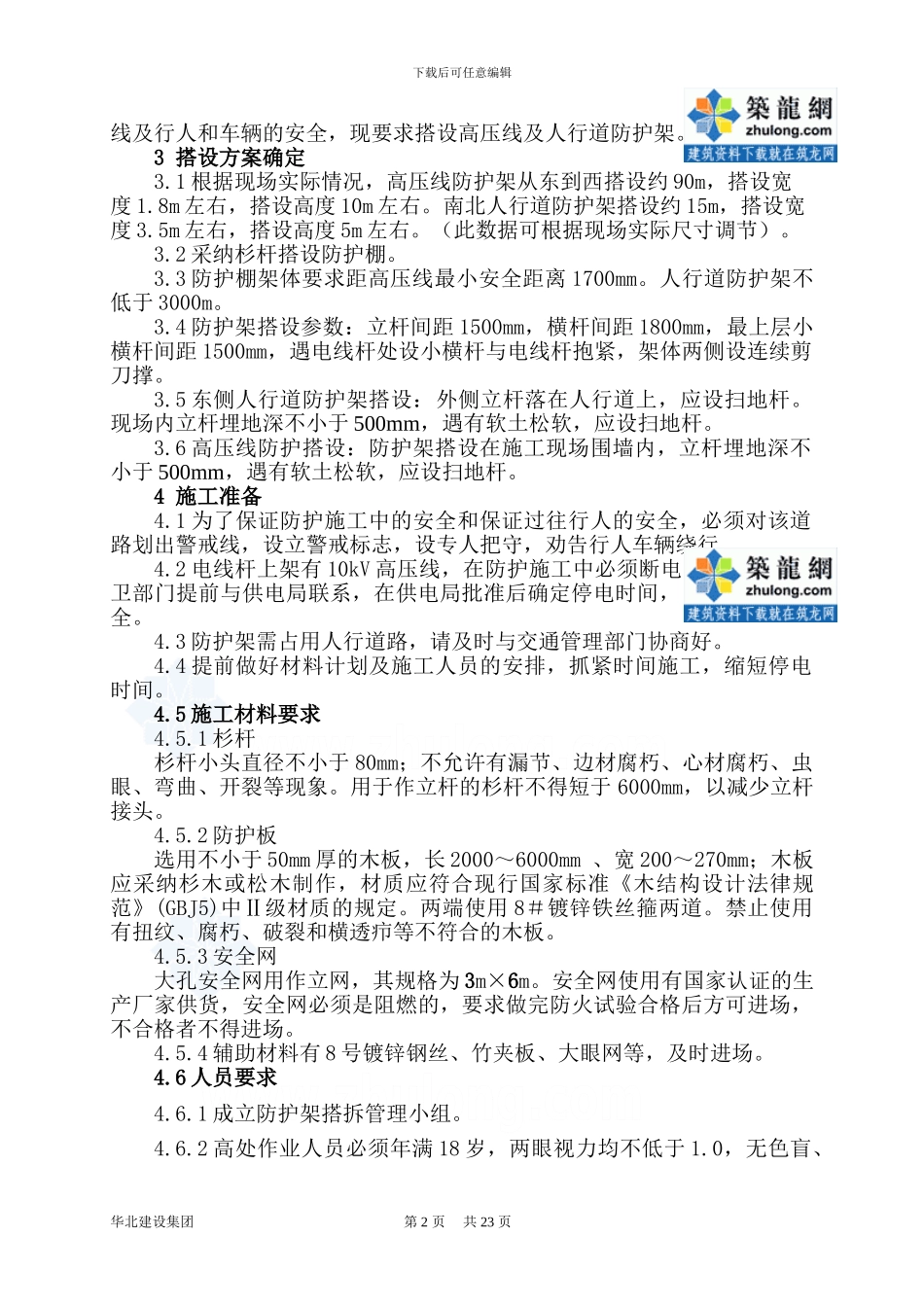

下载后可任意编辑 中科院国际科技沟通与研发大楼 高压线安全防护施工方案 方案编制单位: 方案编制时间: 1 编制依据1.1 北京市建设工程施工现场安全防护标准 京建施【2024】1 号1.2 施工现场临时用电安全技术法律规范 JGJ46-20241.3 建筑施工安全检查标准 JGJ59-991.4 建筑施工高处作业安全技术法律规范 JGJ80-911.5 北京市建筑工程施工安全操作规程 DBJ01-62-20242 工程概况本工程位于中关村南一条东端。东临中关村东大街,北临中关村南一条路。本工程设一台 QTZ100 和一台 FO/23B 塔吊,施工现场场地狭小。场地北侧路边有一 10kV 高压线,由东向西一直到中关村方向,经目测高压线离地约 8m 高,紧邻施工现场,东侧塔吊紧邻人行道,在两塔吊回转半径内。见附图一(北侧高压线平面位置图)。为防止塔吊坠物,保证高压华北建设集团 第 1 页 共 23 页下载后可任意编辑线及行人和车辆的安全,现要求搭设高压线及人行道防护架。3 搭设方案确定3.1 根据现场实际情况,高压线防护架从东到西搭设约 90m,搭设宽度 1.8m 左右,搭设高度 10m 左右。南北人行道防护架搭设约 15m,搭设宽度 3.5m 左右,搭设高度 5m 左右。(此数据可根据现场实际尺寸调节)。3.2 采纳杉杆搭设防护棚。3.3 防护棚架体要求距高压线最小安全距离 1700mm。人行道防护架不低于 3000m。3.4 防护架搭设参数:立杆间距 1500mm,横杆间距 1800mm,最上层小横杆间距 1500mm,遇电线杆处设小横杆与电线杆抱紧,架体两侧设连续剪刀撑。3.5 东侧人行道防护架搭设:外侧立杆落在人行道上,应设扫地杆。现场内立杆埋地深不小于 500mm,遇有软土松软,应设扫地杆。3.6 高压线防护搭设:防护架搭设在施工现场围墙内,立杆埋地深不小于 500mm,遇有软土松软,应设扫地杆。4 施工准备4.1 为了保证防护施工中的安全和保证过往行人的安全,必须对该道路划出警戒线,设立警戒标志,设专人把守,劝告行人车辆绕行。4.2 电线杆上架有 10kV 高压线,在防护施工中必须断电,要求现场保卫部门提前与供电局联系,在供电局批准后确定停电时间,以保证施工安全。4.3 防护架需占用人行道路,请及时与交通管理部门协商好。4.4 提前做好材料计划及施工人员的安排,抓紧时间施工,缩短停电时间。4.5 施工材料要求4.5.1 杉杆杉杆小头直径不小于 80mm;不允许有漏节、边材腐朽、心材腐朽、虫眼、弯曲、开裂等现象。用于作立杆的杉杆不得短于 6...
