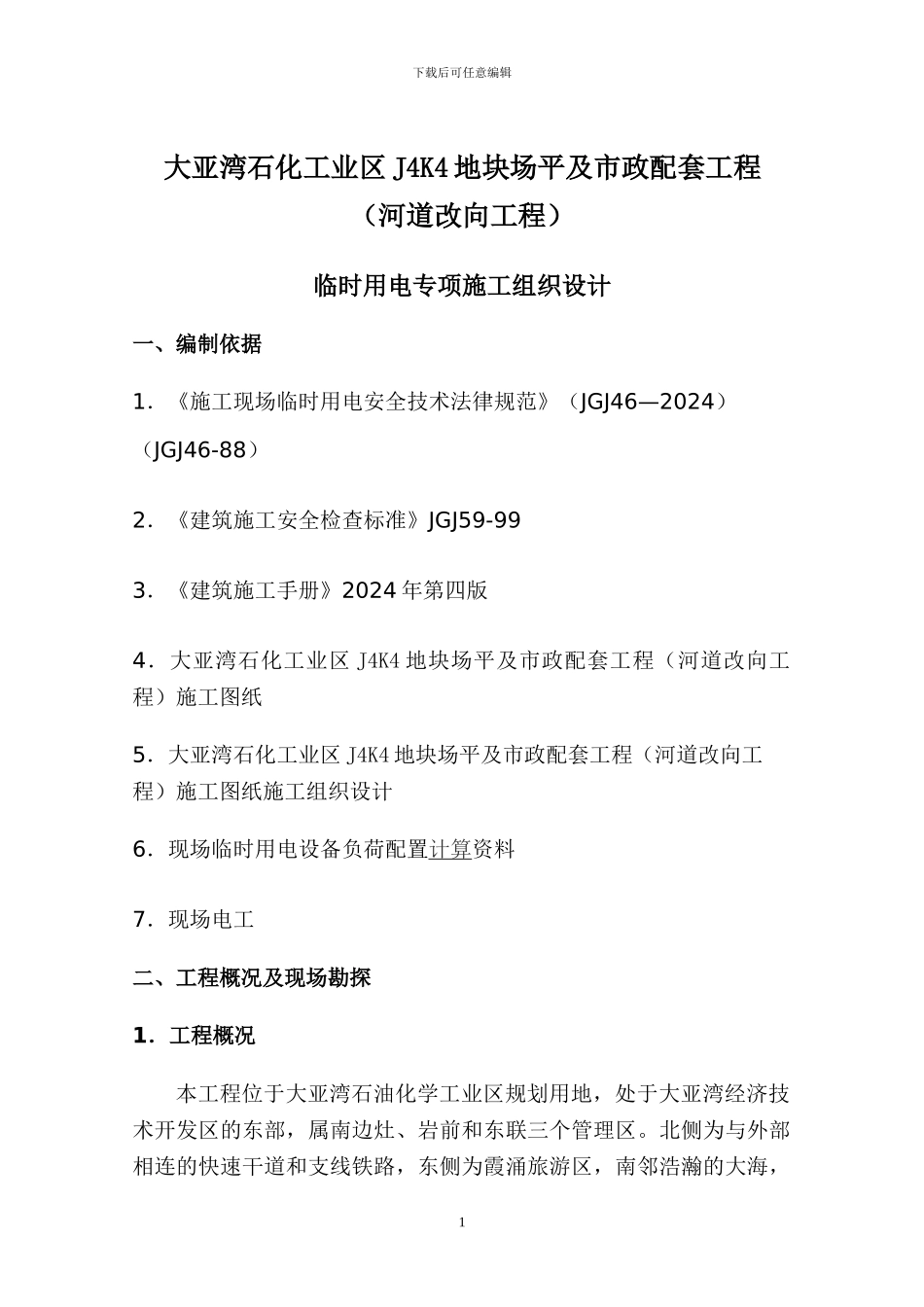

下载后可任意编辑大亚湾石化工业区 J4K4 地块场平及市政配套工程(河道改向工程)临时用电专项施工组织设计一、编制依据1.《施工现场临时用电安全技术法律规范》(JGJ46—2024)(JGJ46-88)2.《建筑施工安全检查标准》JGJ59-993.《建筑施工手册》2024 年第四版4.大亚湾石化工业区 J4K4 地块场平及市政配套工程(河道改向工程)施工图纸5.大亚湾石化工业区 J4K4 地块场平及市政配套工程(河道改向工程)施工图纸施工组织设计6.现场临时用电设备负荷配置计算资料7.现场电工二、工程概况及现场勘探1.工程概况本工程位于大亚湾石油化学工业区规划用地,处于大亚湾经济技术开发区的东部,属南边灶、岩前和东联三个管理区
北侧为与外部相连的快速干道和支线铁路,东侧为霞涌旅游区,南邻浩瀚的大海,1下载后可任意编辑西接大亚湾开发区中心区,位置十分优越
本工程项目采纳“工程项目投资建设与移交”的模式(BT)进行建设,惠州大亚湾石化工业区进展集团有限公司为业主方,惠州市柏易达实业有限公司为工程项目投资建设单位,惠州远顺工程监理有限公司为监理单位,汕头市河浦建筑总公司为施工单位
工期为 90 日历天
2、编制说明1、本组织设计编制充分考虑了我公司的资源状况和能力,特别是基于我公司具有一支高素养、高水平、高效率的队伍和有长期从事临电施工的管理人员
2、本组织设计编制时借鉴了我公司历年临电安装工程所积累的丰富的实践经验,采纳国内一些优良工程的先进工艺和方法
3、本组织设计编制也充分考虑了本工程的施工特点
(本方案包含场平工程及海堤工程的临时用电)三、确定电源进线、变压器、总配电箱、分配电箱等的位置及走向1、确定电源进线本工程的临时用电我司已向当地供电局申请

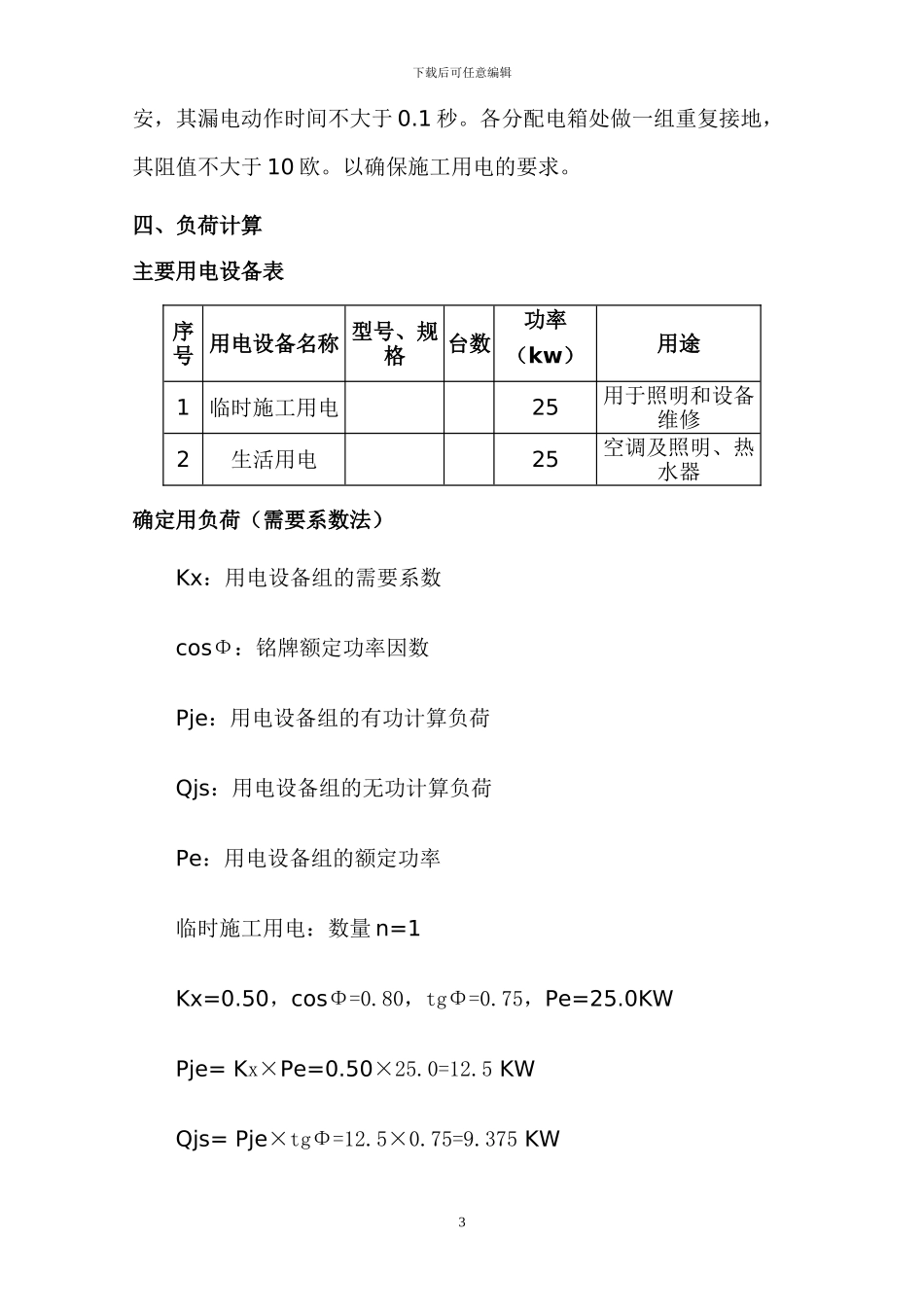

在此分出供应施工用电和生活用电的二个配电箱
2、分配电箱的位置及走向由于施工现场战线较长,工期紧任务重,大量设备采纳柴油机供
