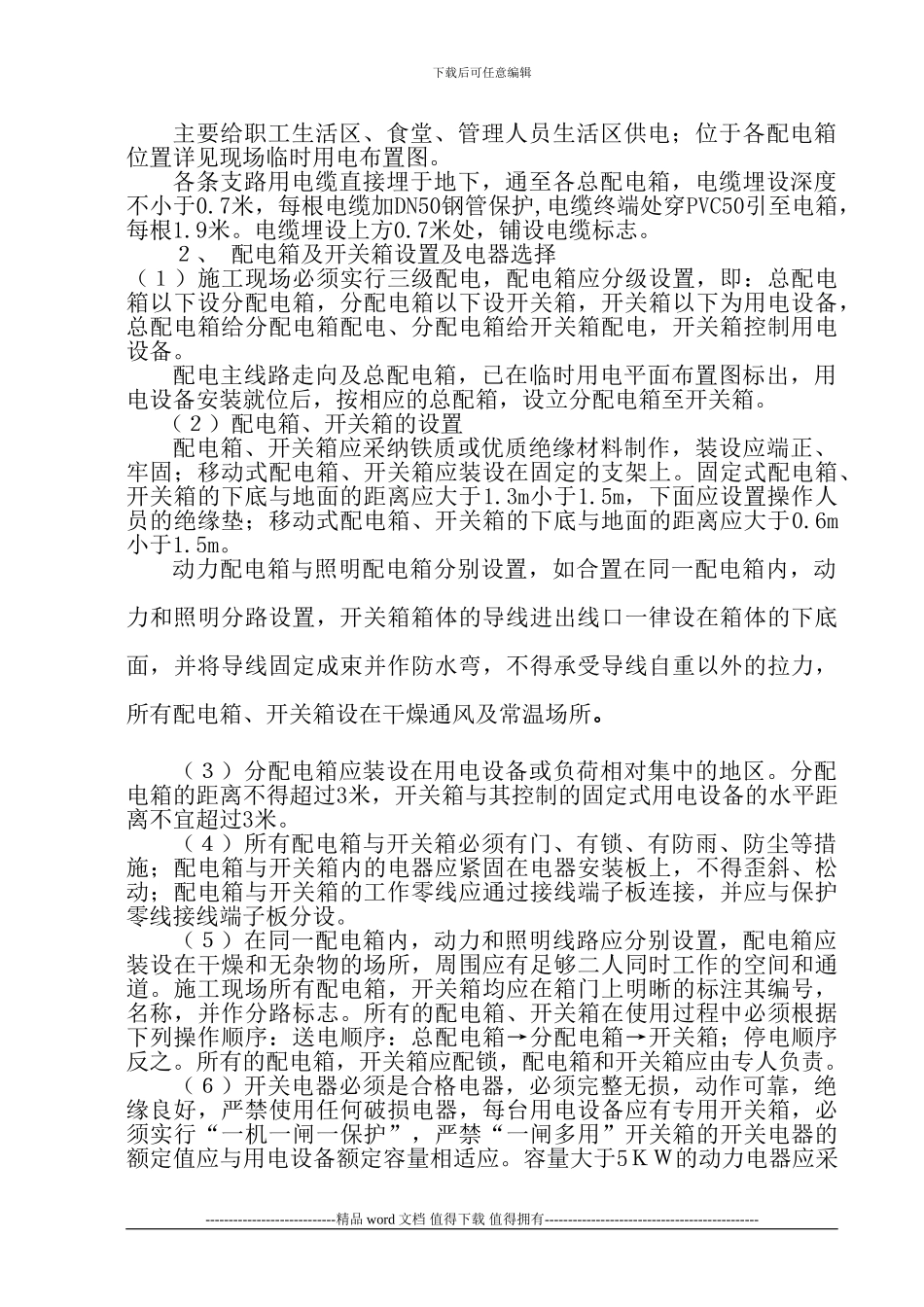

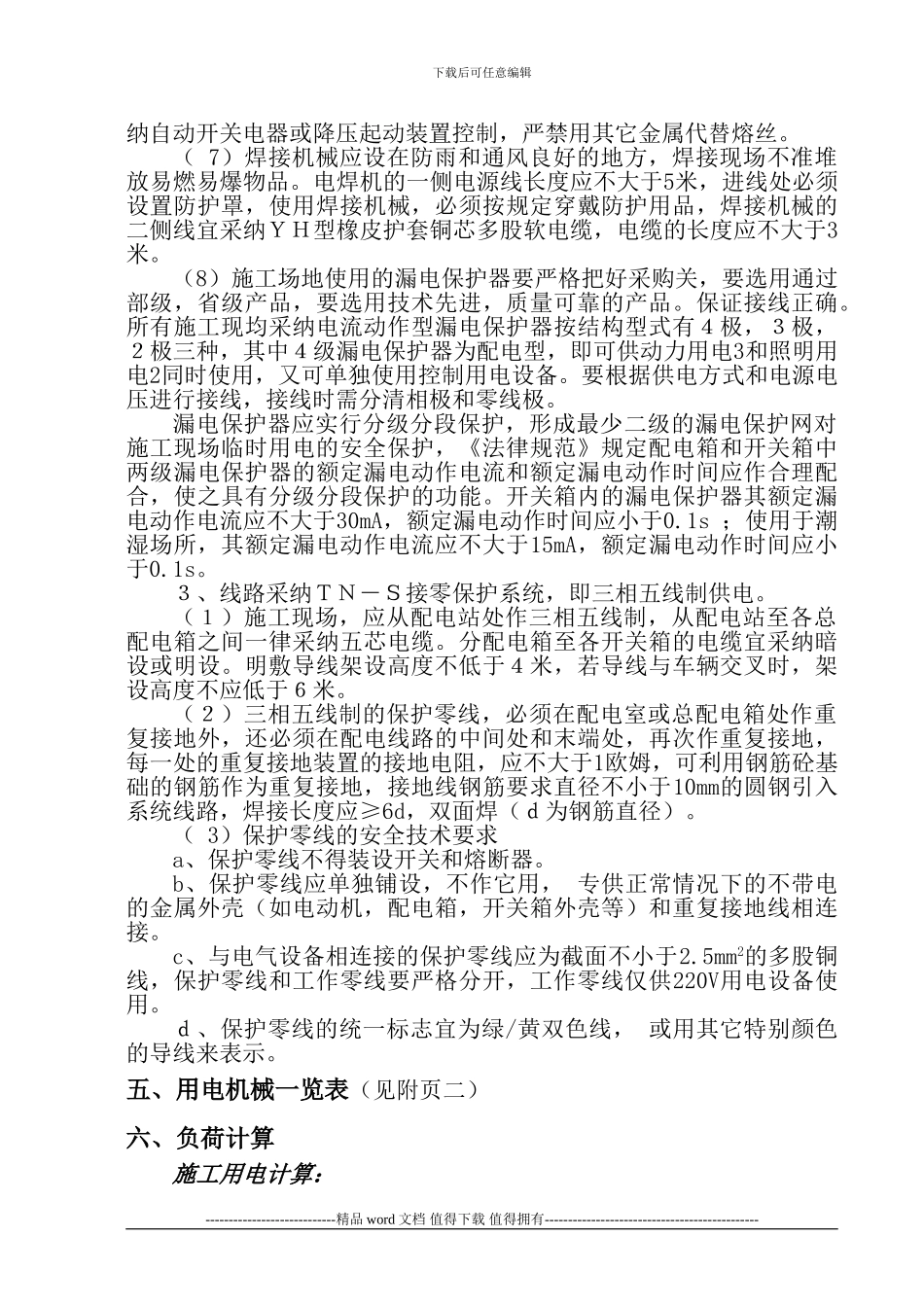

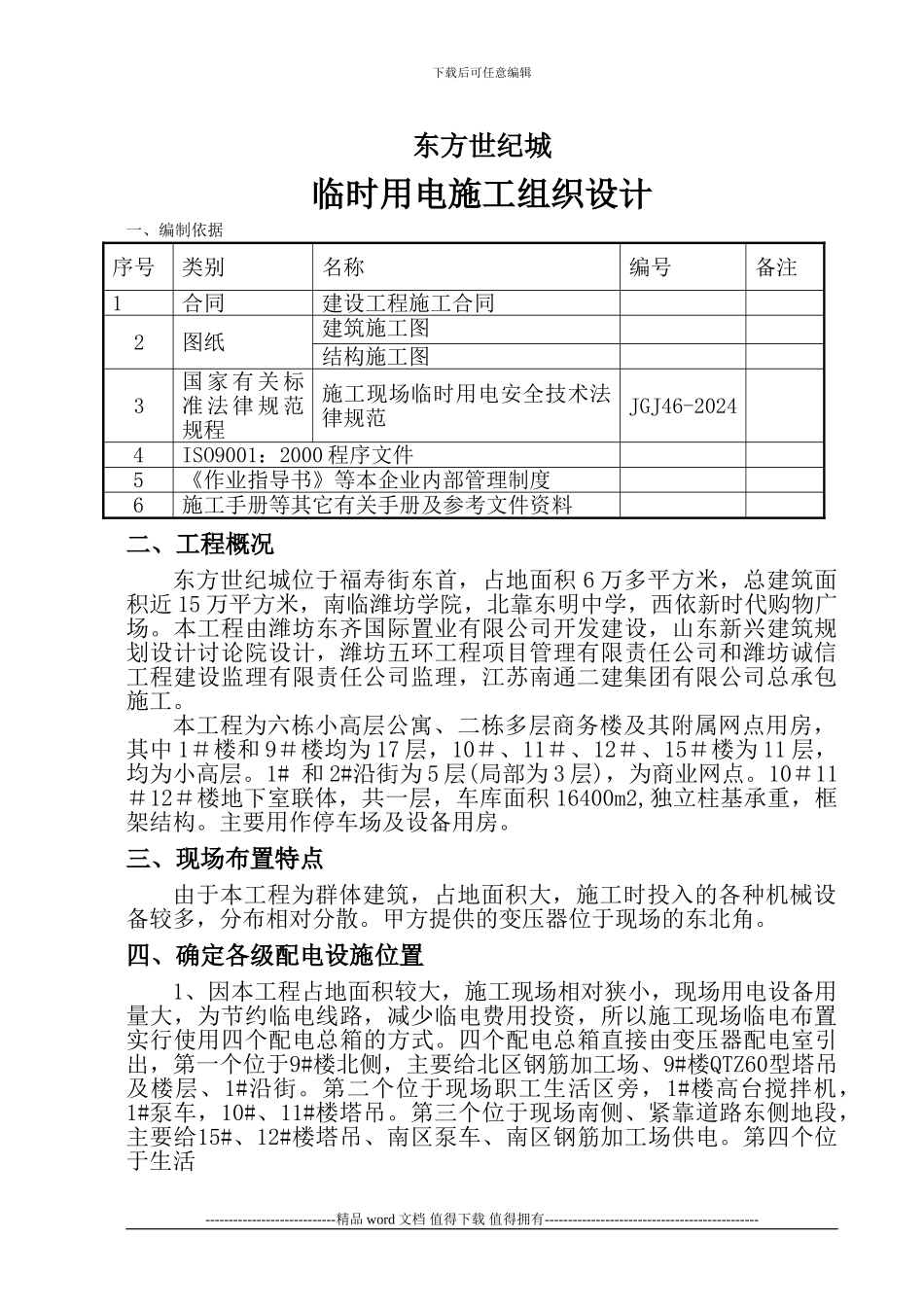

下载后可任意编辑东方世纪城临时用电施工组织设计一、编制依据序号类别名称编号备注1合同建设工程施工合同2图纸建筑施工图结构施工图3国 家 有 关 标准 法 律 规 范规程施工现场临时用电安全技术法律规范JGJ46-20244ISO9001:2000 程序文件5《作业指导书》等本企业内部管理制度6施工手册等其它有关手册及参考文件资料二、工程概况 东方世纪城位于福寿街东首,占地面积 6 万多平方米,总建筑面积近 15 万平方米,南临潍坊学院,北靠东明中学,西依新时代购物广场
本工程由潍坊东齐国际置业有限公司开发建设,山东新兴建筑规划设计讨论院设计,潍坊五环工程项目管理有限责任公司和潍坊诚信工程建设监理有限责任公司监理,江苏南通二建集团有限公司总承包施工
本工程为六栋小高层公寓、二栋多层商务楼及其附属网点用房,其中 1#楼和 9#楼均为 17 层,10#、11#、12#、15#楼为 11 层,均为小高层
1# 和 2#沿街为 5 层(局部为 3 层),为商业网点
10#11#12#楼地下室联体,共一层,车库面积 16400m2,独立柱基承重,框架结构
主要用作停车场及设备用房
三、现场布置特点由于本工程为群体建筑,占地面积大,施工时投入的各种机械设备较多,分布相对分散
甲方提供的变压器位于现场的东北角
四、确定各级配电设施位置1、因本工程占地面积较大,施工现场相对狭小,现场用电设备用量大,为节约临电线路,减少临电费用投资,所以施工现场临电布置实行使用四个配电总箱的方式
四个配电总箱直接由变压器配电室引出,第一个位于9#楼北侧,主要给北区钢筋加工场、9#楼QTZ60型塔吊及楼层、1#沿街
第二个位于现场职工生活区旁,1#楼高台搅拌机,1#泵车,10#、11#楼塔吊
第三个位于现场南侧、紧靠道路东侧地段,主要给15#、12#楼塔吊、南区泵车、南区钢筋加工场供电
第四个位于生活-----
