下载后可任意编辑1 编制依据及编制说明1

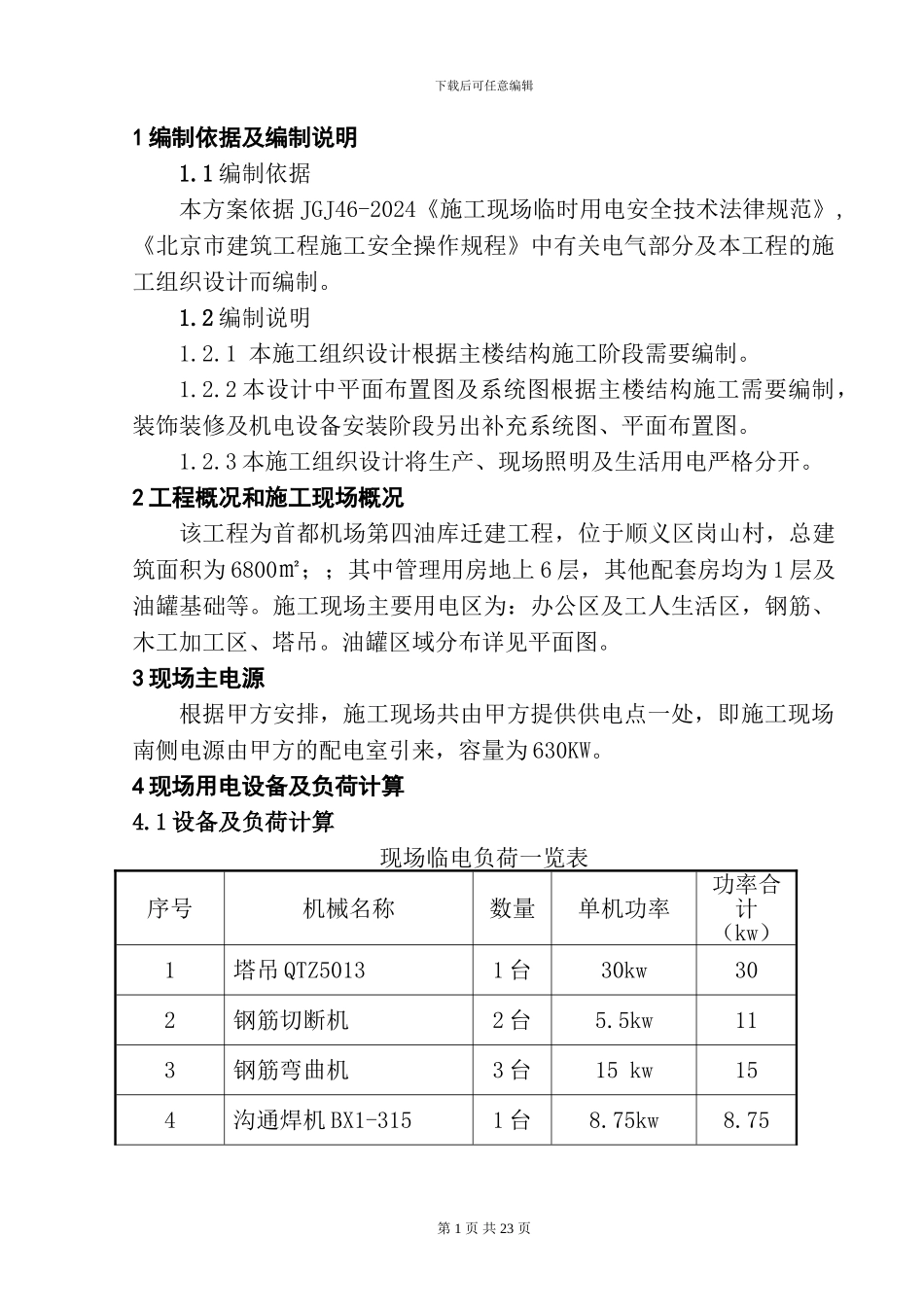

1 编制依据本方案依据 JGJ46-2024《施工现场临时用电安全技术法律规范》,《北京市建筑工程施工安全操作规程》中有关电气部分及本工程的施工组织设计而编制
2 编制说明1
1 本施工组织设计根据主楼结构施工阶段需要编制
2 本设计中平面布置图及系统图根据主楼结构施工需要编制,装饰装修及机电设备安装阶段另出补充系统图、平面布置图
3 本施工组织设计将生产、现场照明及生活用电严格分开
2 工程概况和施工现场概况该工程为首都机场第四油库迁建工程,位于顺义区岗山村,总建筑面积为 6800㎡;;其中管理用房地上 6 层,其他配套房均为 1 层及油罐基础等
施工现场主要用电区为:办公区及工人生活区,钢筋、木工加工区、塔吊
油罐区域分布详见平面图
3 现场主电源根据甲方安排,施工现场共由甲方提供供电点一处,即施工现场南侧电源由甲方的配电室引来,容量为 630KW

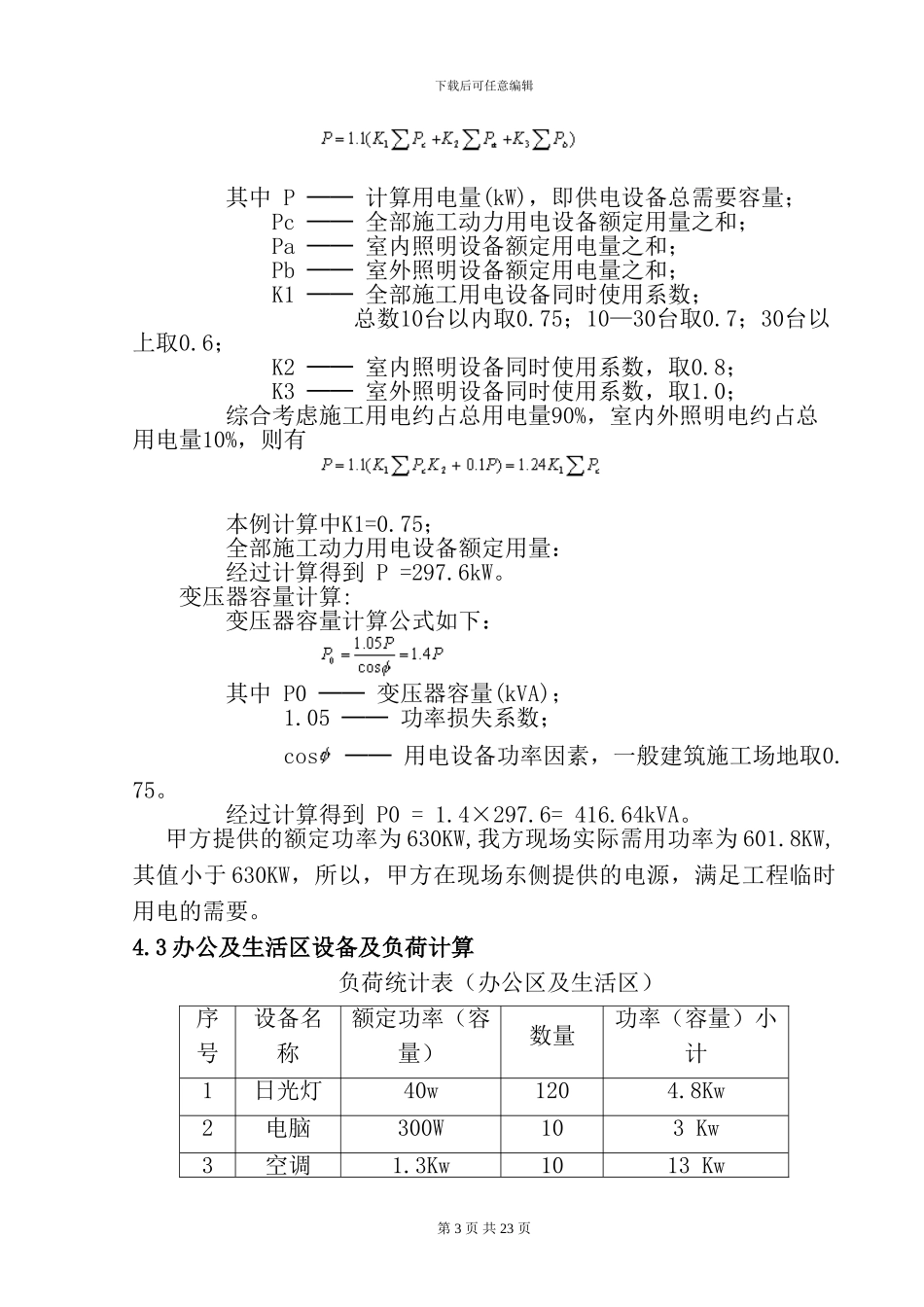

4 现场用电设备及负荷计算4

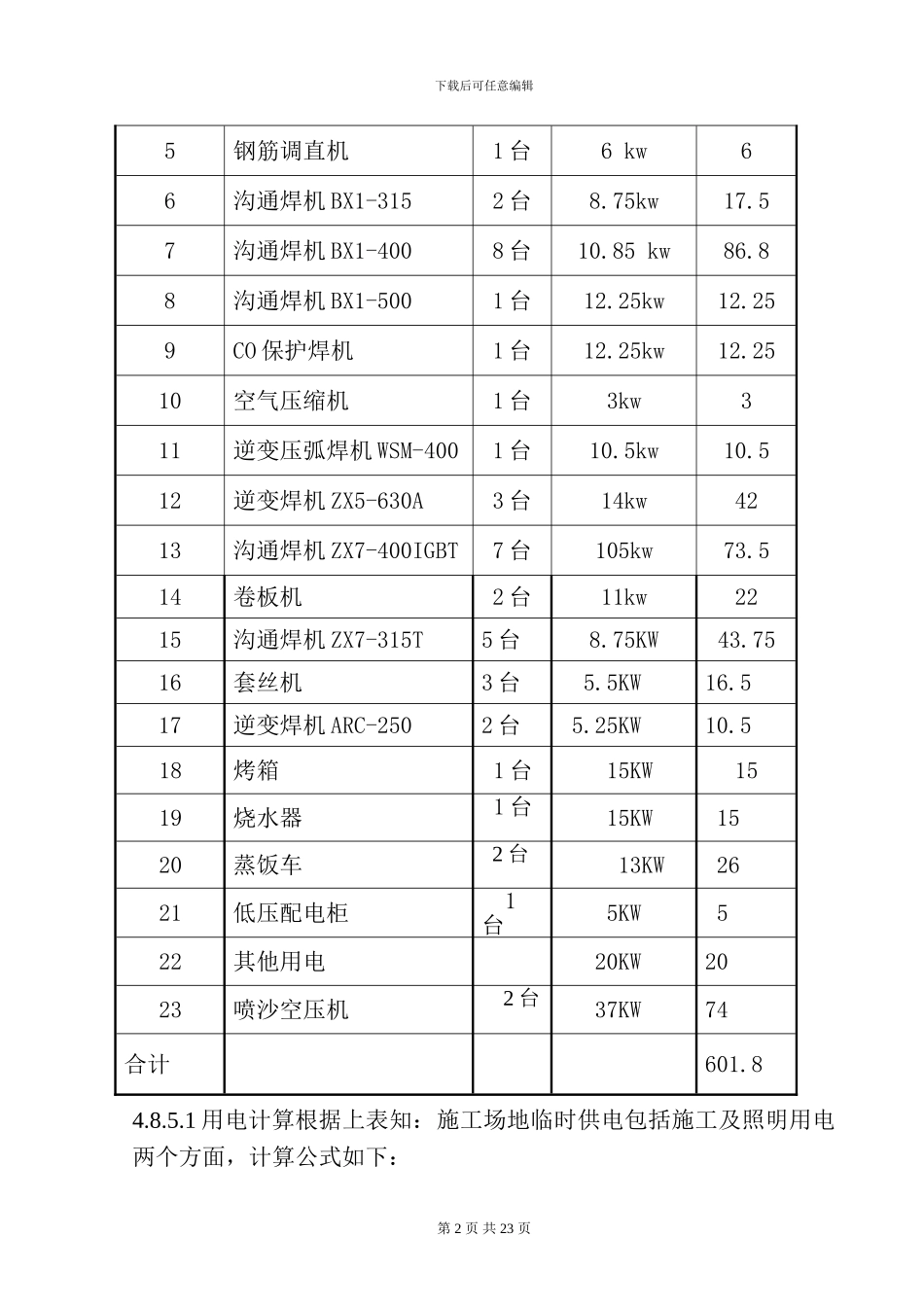

1 设备及负荷计算现场临电负荷一览表序号机械名称数量单机功率功率合计(kw)1塔吊 QTZ50131 台30kw302钢筋切断机2 台 5
5kw113钢筋弯曲机 3 台15 kw154沟通焊机 BX1-3151 台 8
75第 1 页 共 23 页下载后可任意编辑5钢筋调直机1 台6 kw66沟通焊机 BX1-3152 台 8
75kw 17
57沟通焊机 BX1-4008 台 10
85 kw 86
88沟通焊机 BX1-5001 台12
25kw 12
259CO 保护焊机1 台12
25kw12
2510空气压缩机1 台 3kw 311逆变压弧焊机 WSM-4001 台 10
5kw 10
512逆变焊机 ZX5-630A3 台14kw4213沟通焊机 ZX7-400IGBT7 台105kw73
514卷板机2
