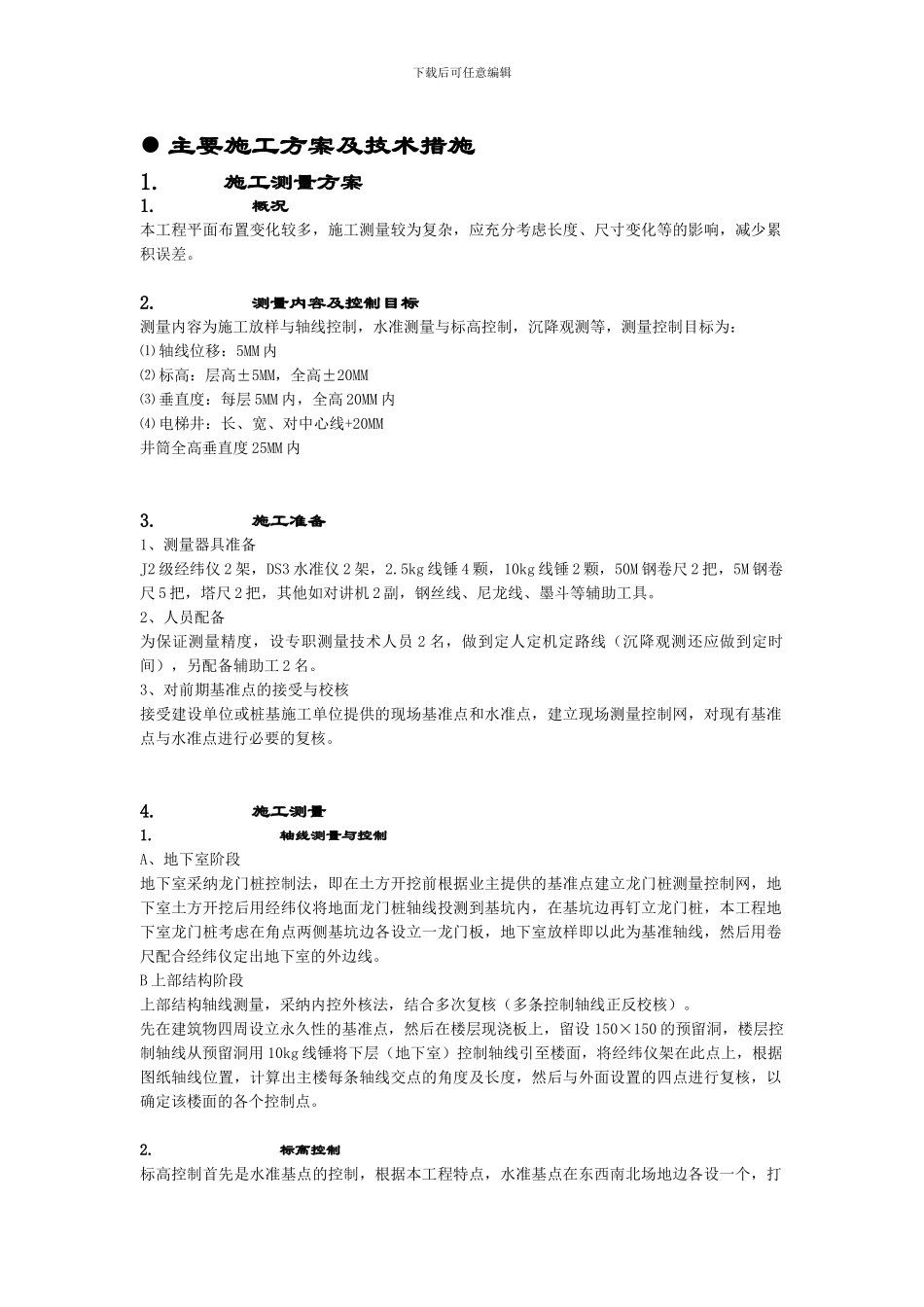

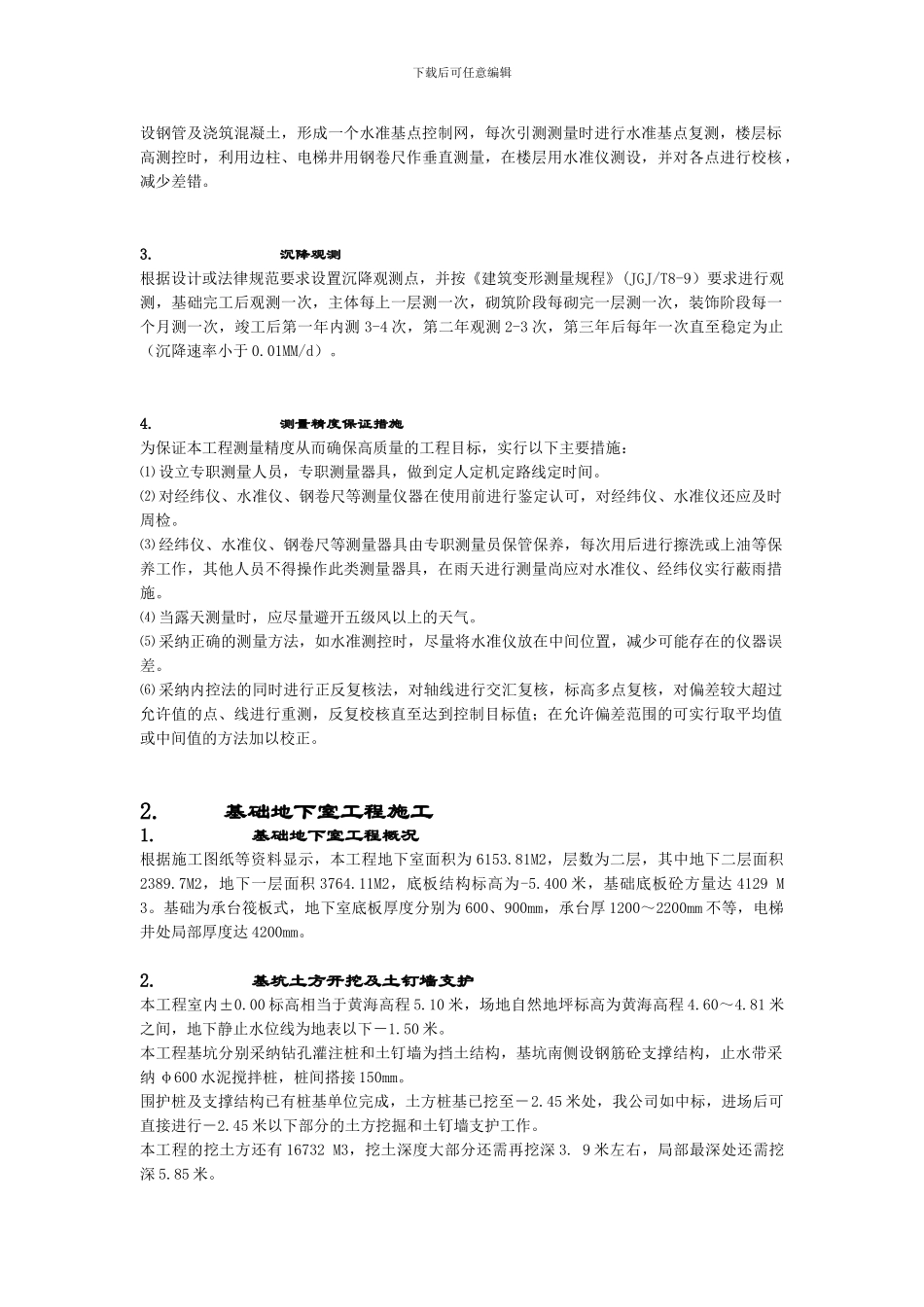

下载后可任意编辑 主要施工方案及技术措施1.施工测量方案1.概况本工程平面布置变化较多,施工测量较为复杂,应充分考虑长度、尺寸变化等的影响,减少累积误差。2.测量内容及控制目标测量内容为施工放样与轴线控制,水准测量与标高控制,沉降观测等,测量控制目标为:⑴ 轴线位移:5MM 内⑵ 标高:层高±5MM,全高±20MM⑶ 垂直度:每层 5MM 内,全高 20MM 内⑷ 电梯井:长、宽、对中心线+20MM井筒全高垂直度 25MM 内3.施工准备1、测量器具准备J2 级经纬仪 2 架,DS3 水准仪 2 架,2.5kg 线锤 4 颗,10kg 线锤 2 颗,50M 钢卷尺 2 把,5M 钢卷尺 5 把,塔尺 2 把,其他如对讲机 2 副,钢丝线、尼龙线、墨斗等辅助工具。2、人员配备为保证测量精度,设专职测量技术人员 2 名,做到定人定机定路线(沉降观测还应做到定时间),另配备辅助工 2 名。3、对前期基准点的接受与校核接受建设单位或桩基施工单位提供的现场基准点和水准点,建立现场测量控制网,对现有基准点与水准点进行必要的复核。4.施工测量1.轴线测量与控制A、地下室阶段地下室采纳龙门桩控制法,即在土方开挖前根据业主提供的基准点建立龙门桩测量控制网,地下室土方开挖后用经纬仪将地面龙门桩轴线投测到基坑内,在基坑边再钉立龙门桩,本工程地下室龙门桩考虑在角点两侧基坑边各设立一龙门板,地下室放样即以此为基准轴线,然后用卷尺配合经纬仪定出地下室的外边线。B 上部结构阶段上部结构轴线测量,采纳内控外核法,结合多次复核(多条控制轴线正反校核)。先在建筑物四周设立永久性的基准点,然后在楼层现浇板上,留设 150×150 的预留洞,楼层控制轴线从预留洞用 10kg 线锤将下层(地下室)控制轴线引至楼面,将经纬仪架在此点上,根据图纸轴线位置,计算出主楼每条轴线交点的角度及长度,然后与外面设置的四点进行复核,以确定该楼面的各个控制点。2.标高控制标高控制首先是水准基点的控制,根据本工程特点,水准基点在东西南北场地边各设一个,打下载后可任意编辑设钢管及浇筑混凝土,形成一个水准基点控制网,每次引测测量时进行水准基点复测,楼层标高测控时,利用边柱、电梯井用钢卷尺作垂直测量,在楼层用水准仪测设,并对各点进行校核,减少差错。3.沉降观测根据设计或法律规范要求设置沉降观测点,并按《建筑变形测量规程》(JGJ/T8-9)要求进行观测,基础完工后观测一次,主体每上一层测一次,砌筑阶段每砌完一层测一次,装...
