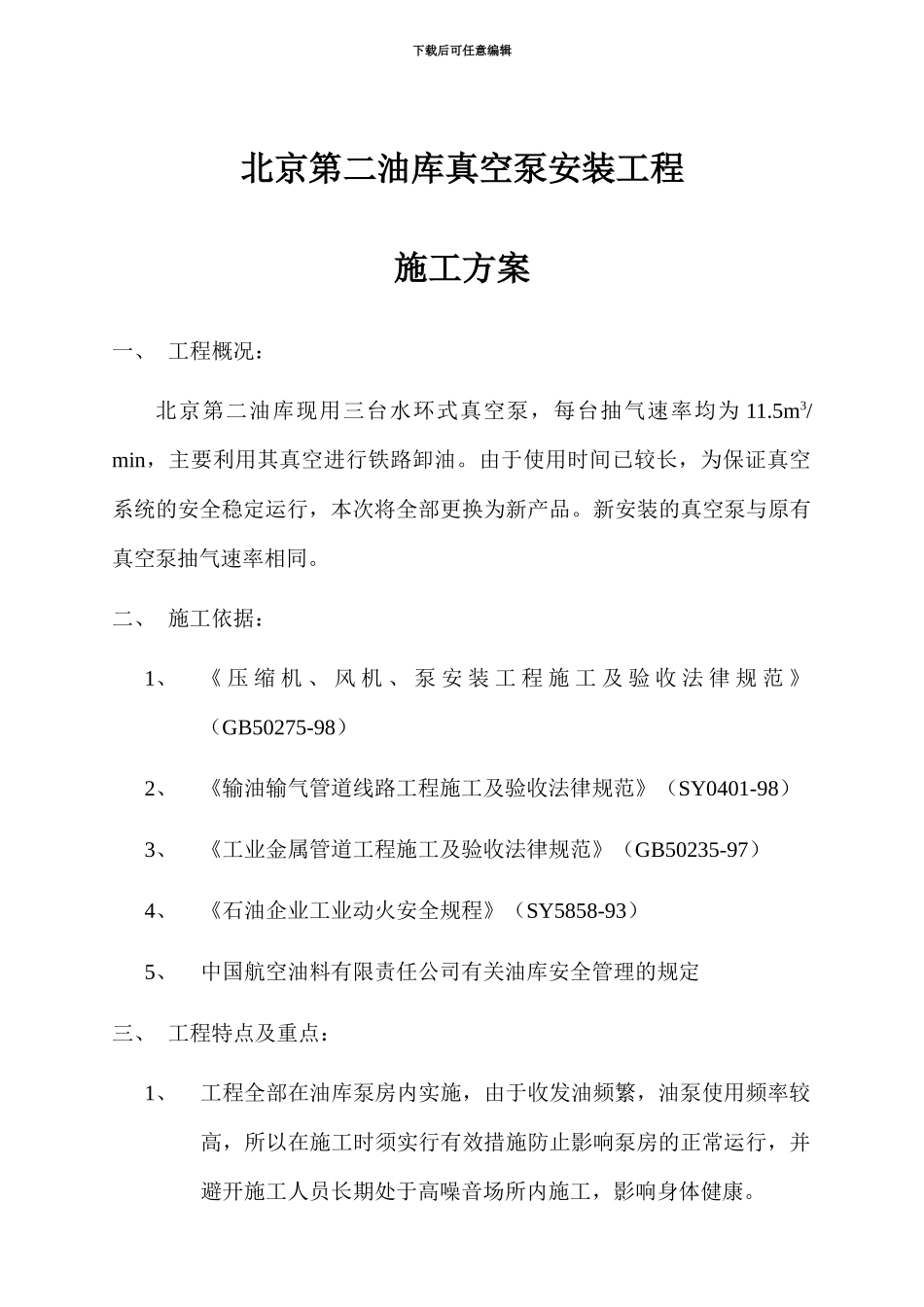

下载后可任意编辑北京第二油库真空泵安装工程施工方案下载后可任意编辑四川省工业设备安装公司2024.03.03下载后可任意编辑北京第二油库真空泵安装工程施工方案一、 工程概况:北京第二油库现用三台水环式真空泵,每台抽气速率均为 11.5m3/min,主要利用其真空进行铁路卸油。由于使用时间已较长,为保证真空系统的安全稳定运行,本次将全部更换为新产品。新安装的真空泵与原有真空泵抽气速率相同。二、 施工依据:1、《 压 缩 机 、 风 机 、 泵 安 装 工 程 施 工 及 验 收 法 律 规 范 》(GB50275-98)2、《输油输气管道线路工程施工及验收法律规范》(SY0401-98)3、《工业金属管道工程施工及验收法律规范》(GB50235-97)4、《石油企业工业动火安全规程》(SY5858-93)5、中国航空油料有限责任公司有关油库安全管理的规定三、 工程特点及重点:1、工程全部在油库泵房内实施,由于收发油频繁,油泵使用频率较高,所以在施工时须实行有效措施防止影响泵房的正常运行,并避开施工人员长期处于高噪音场所内施工,影响身体健康。下载后可任意编辑2、真空系统常常使用,要做到在不影响生产的前提下施工,所以三台泵先后单独施工,保证系统随时满足使用要求。四、 施工方法及措施:1、在泵房内搭设围档,把施工作业区与西侧正常工作的泵组隔离,保证施工过程中泵房的安全运行。2、为保证油库正常生产运营,要求每台泵独立更换,即在施工过程中,首先对一台泵进行拆除后,进行安装,待该台泵完全恢复使用后再进行下一台泵的安装。3、每台泵的安装周期为 14 天,包括原有泵的拆除、新泵的安装及其基础灌浆的养护。4、在进行原有泵拆除时,要求先对泵体的所有电源进行拆除,同时对该泵前后端阀门关闭后,拆除与泵连接的所有管道及附属配件。最后进行泵体拆除。5、真空泵基础在保留原有基础的基础上,根据新泵的安装要求对基础进行局部修改。新泵安装后,根据泵体尺寸,重新进行管道下料及安装。6、拆除的泵需根据甲方要求集中回收、堆放。五、 质量保证措施:1、确保质量管理体系的落实,施工人员、质检人员层层把关,从每个细小环节做起。下载后可任意编辑2、熟悉有关国家、行业等法律规范标准,具体数据必须准确,对法律规范用语理解透彻,由质检员对法律规范中的具体要求摘录汇总后,对施工人员层层交代清楚。3、做好施工过程中质量检验工作,严格执行工序检查制度,对施工中每道工序,特别对焊接、防腐等重点工作都必...
