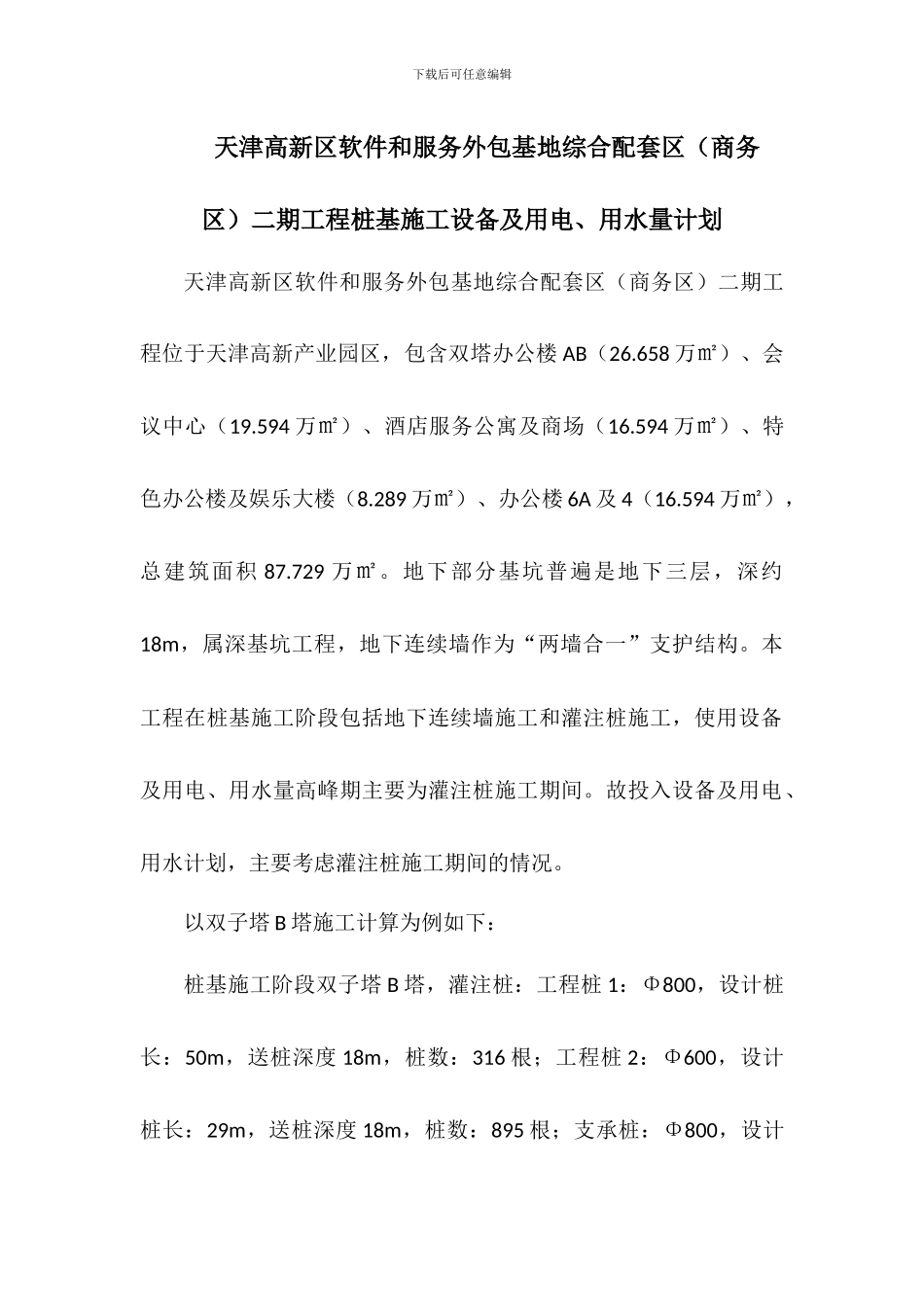

下载后可任意编辑天津高新区软件和服务外包基地综合配套区(商务区)二期工程桩基施工设备及用电、用水量计划天津高新区软件和服务外包基地综合配套区(商务区)二期工程位于天津高新产业园区,包含双塔办公楼 AB(26
658 万㎡)、会议中心(19
594 万㎡)、酒店服务公寓及商场(16
594 万㎡)、特色办公楼及娱乐大楼(8
289 万㎡)、办公楼 6A 及 4(16
594 万㎡),总建筑面积 87
729 万㎡
地下部分基坑普遍是地下三层,深约18m,属深基坑工程,地下连续墙作为“两墙合一”支护结构
本工程在桩基施工阶段包括地下连续墙施工和灌注桩施工,使用设备及用电、用水量高峰期主要为灌注桩施工期间
故投入设备及用电、用水计划,主要考虑灌注桩施工期间的情况
以双子塔 B 塔施工计算为例如下:桩基施工阶段双子塔 B 塔,灌注桩:工程桩 1:Φ800,设计桩长:50m,送桩深度 18m,桩数:316 根;工程桩 2:Φ600,设计桩长:29m,送桩深度 18m,桩数:895 根;支承桩:Φ800,设计下载后可任意编辑桩长:26m,送桩深度 18m,桩数:100 根

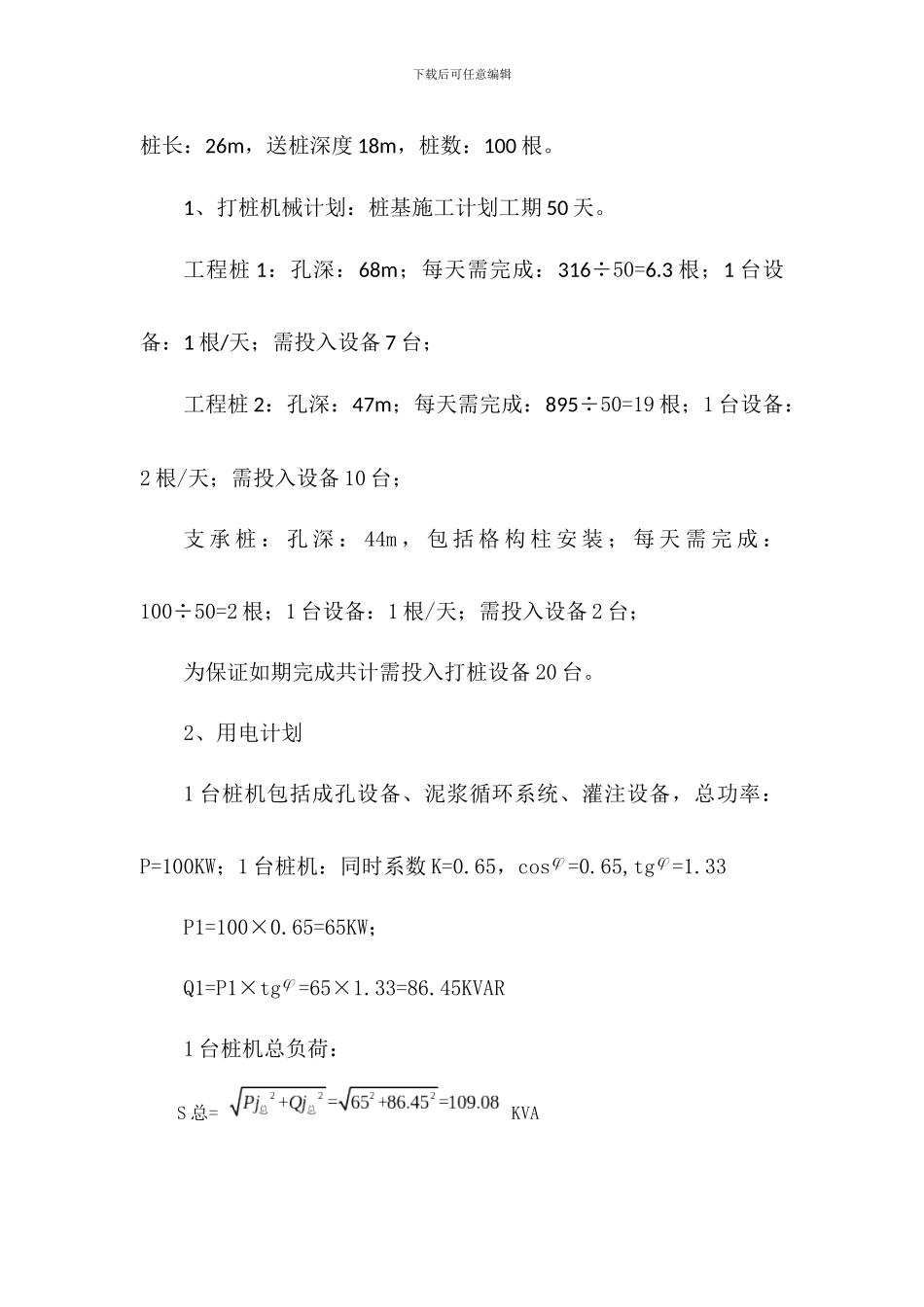

1、打桩机械计划:桩基施工计划工期 50 天
工程桩 1:孔深:68m;每天需完成:316÷50=6
3 根;1 台设备:1 根/天;需投入设备 7 台;工程桩 2:孔深:47m;每天需完成:895÷50=19 根;1 台设备:2 根/天;需投入设备 10 台;支 承 桩 : 孔 深 : 44m , 包 括 格 构 柱 安 装 ; 每 天 需 完 成 :100÷50=2 根;1 台设备:1 根/天;需投入设备 2 台;为保证如期完成共计需投入打桩设备 20 台
2、用电计划1 台桩机包括成孔设备、泥浆循环系统、灌注设备,总功率:P=100KW;1 台桩机:同时系数 K=0
65,cos=0

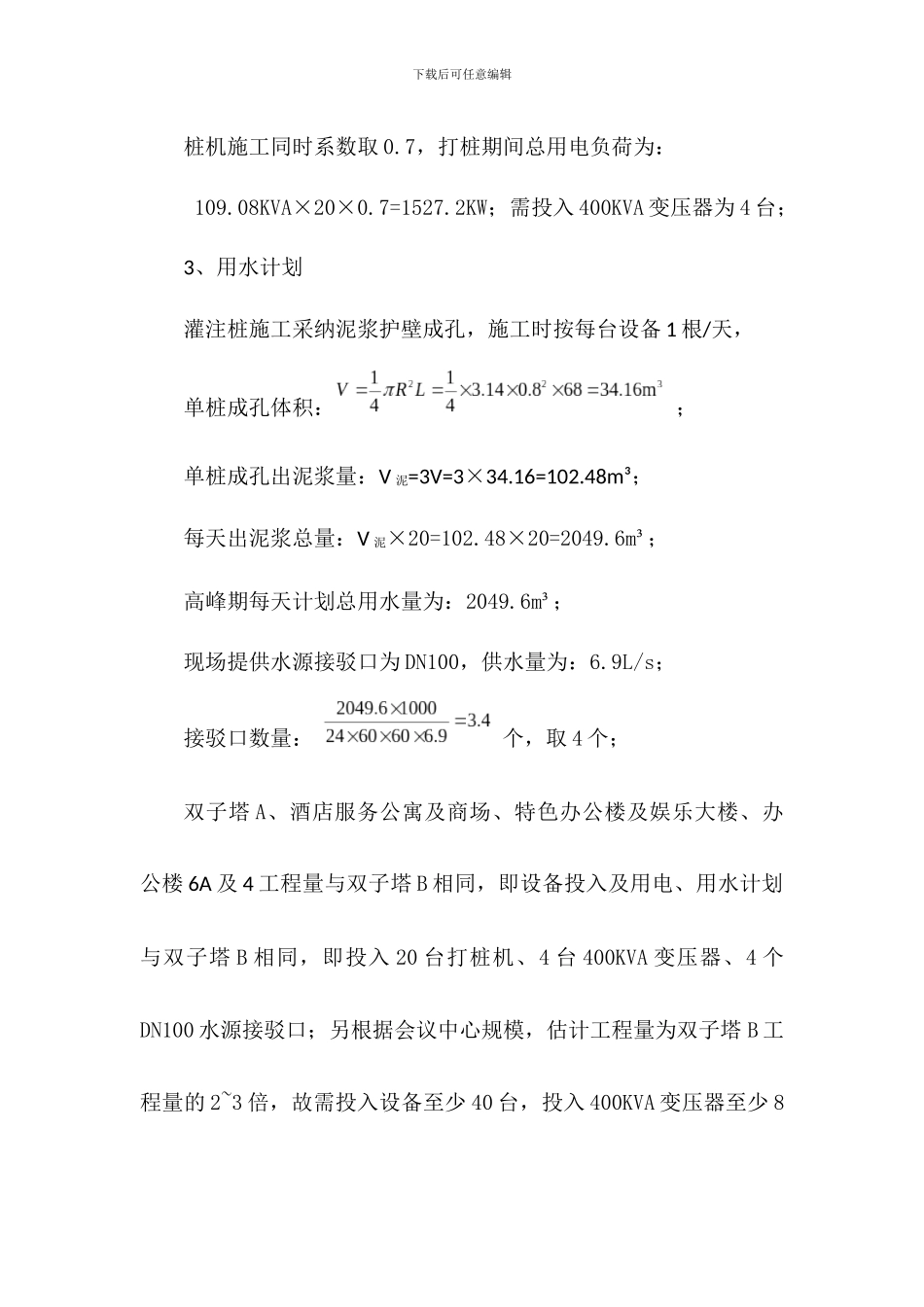

65,tg=1
