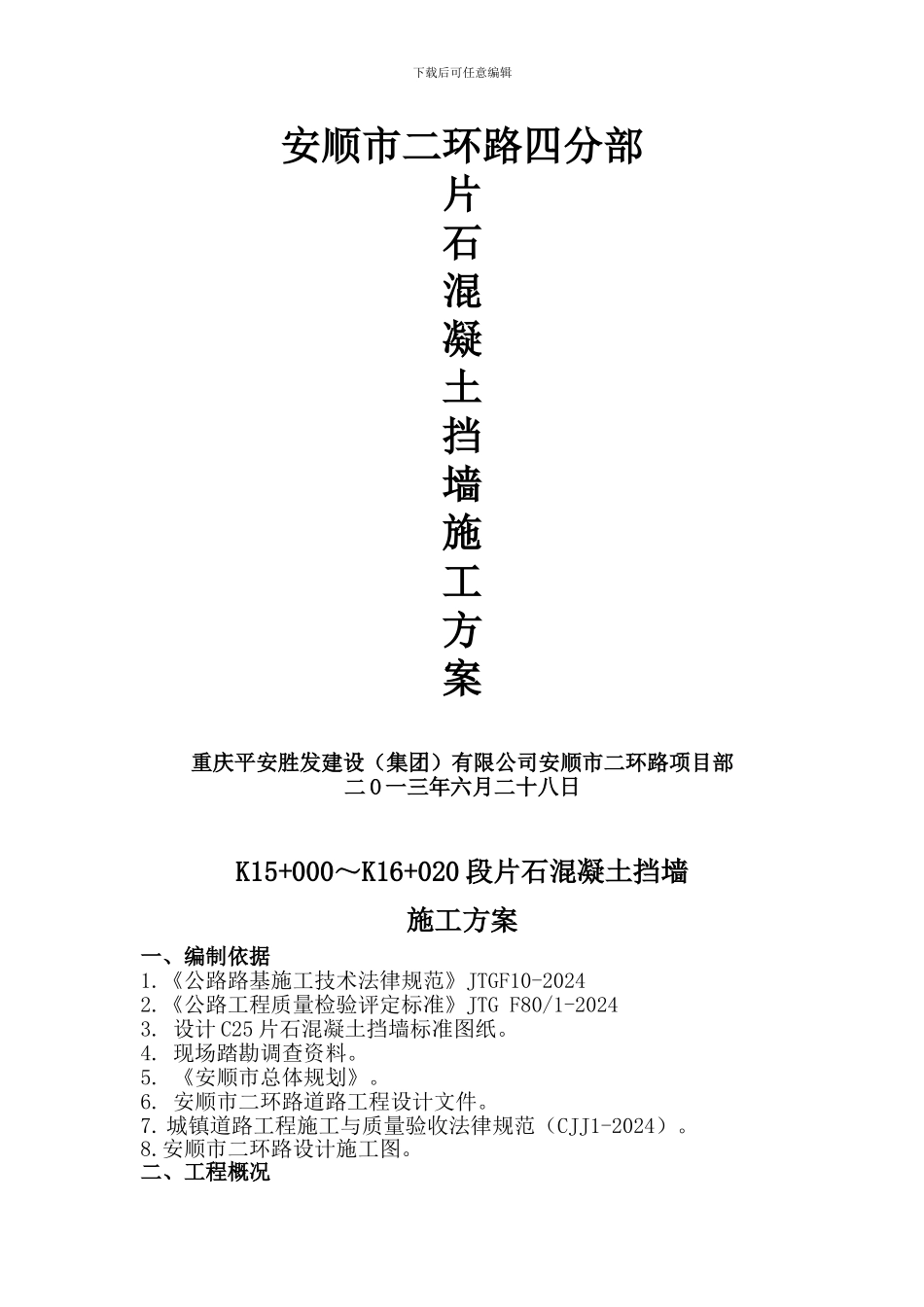

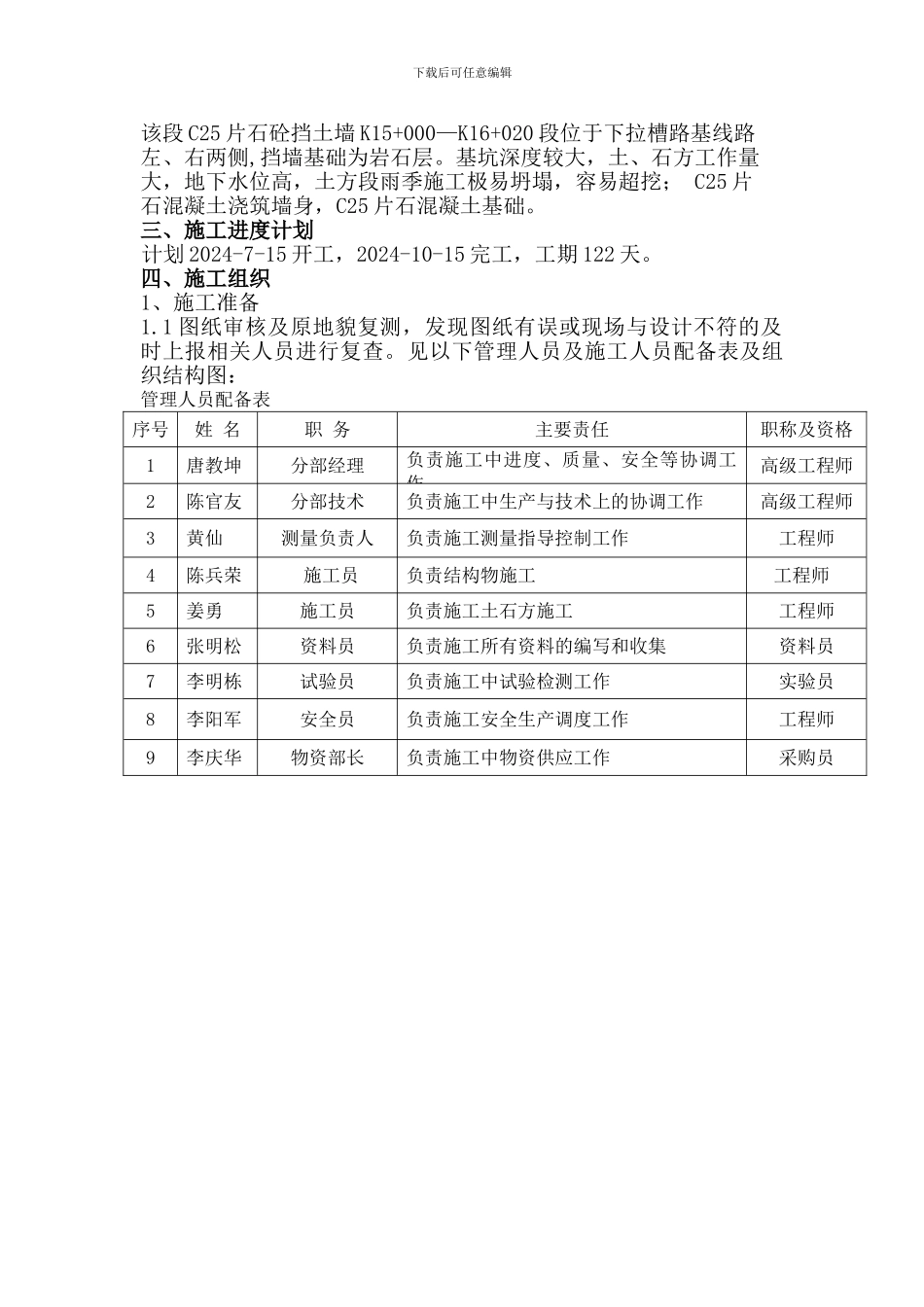

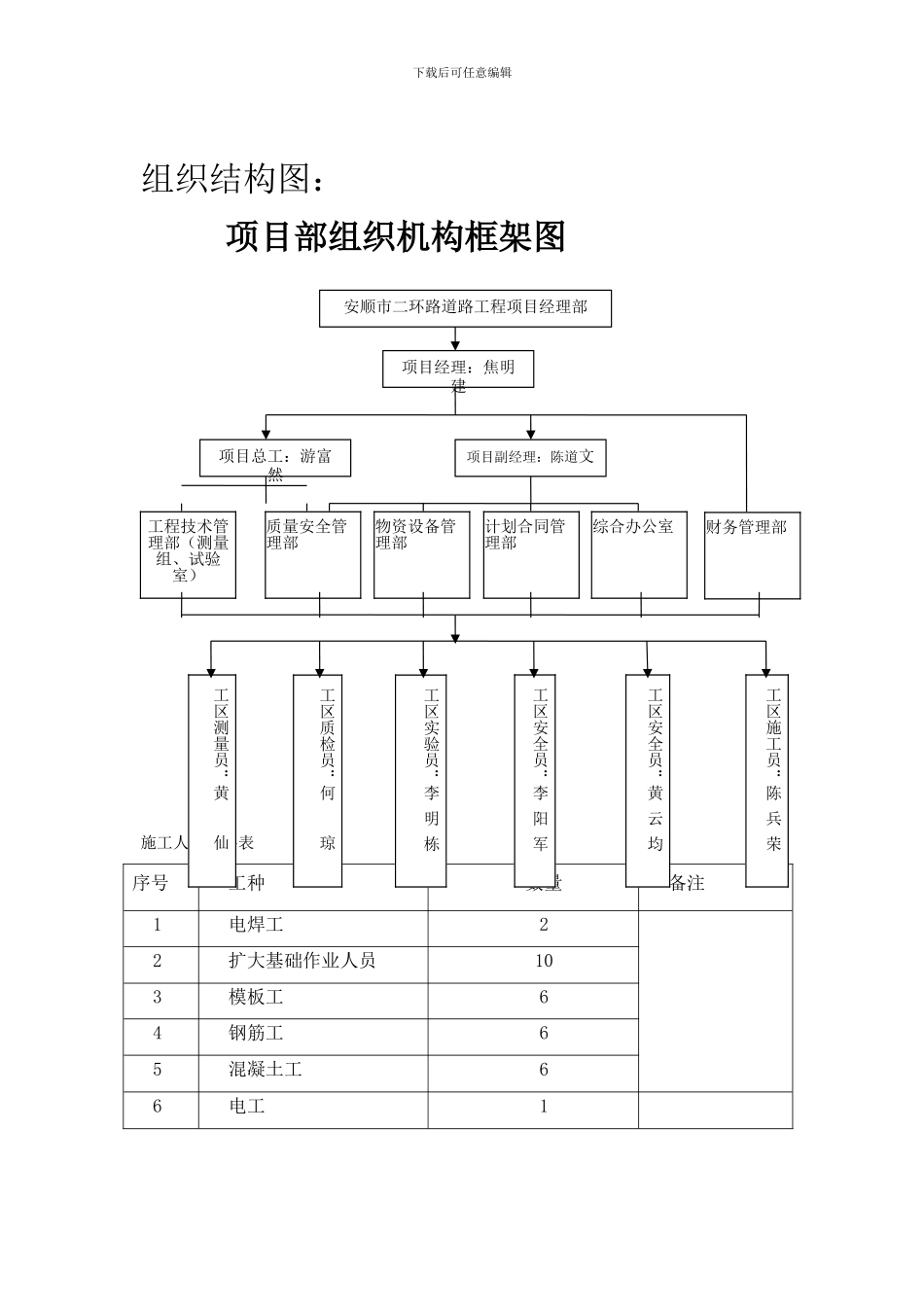

下载后可任意编辑安顺市二环路四分部片石混凝土挡墙施工方案重庆平安胜发建设(集团)有限公司安顺市二环路项目部二 O 一三年六月二十八日K15+000~K16+020 段片石混凝土挡墙施工方案一、编制依据1.《公路路基施工技术法律规范》JTGF10-20242.《公路工程质量检验评定标准》JTG F80/1-20243. 设计 C25 片石混凝土挡墙标准图纸。4. 现场踏勘调查资料。5. 《安顺市总体规划》。6. 安顺市二环路道路工程设计文件。7. 城镇道路工程施工与质量验收法律规范(CJJ1-2024)。8.安顺市二环路设计施工图。二、工程概况下载后可任意编辑该段 C25 片石砼挡土墙 K15+000—K16+020 段位于下拉槽路基线路左、右两侧,挡墙基础为岩石层。基坑深度较大,土、石方工作量大,地下水位高,土方段雨季施工极易坍塌,容易超挖; C25 片石混凝土浇筑墙身,C25 片石混凝土基础。三、施工进度计划 计划 2024-7-15 开工,2024-10-15 完工,工期 122 天。四、施工组织1、施工准备1.1 图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查。见以下管理人员及施工人员配备表及组织结构图:管理人员配备表序号姓 名职 务主要责任职称及资格1唐教坤分部经理负责施工中进度、质量、安全等协调工作高级工程师2陈官友分部技术负责施工中生产与技术上的协调工作高级工程师3黄仙测量负责人负责施工测量指导控制工作工程师4陈兵荣施工员负责结构物施工 工程师5姜勇施工员负责施工土石方施工工程师6张明松资料员负责施工所有资料的编写和收集资料员7李明栋试验员负责施工中试验检测工作实验员8李阳军安全员负责施工安全生产调度工作工程师9李庆华物资部长负责施工中物资供应工作采购员下载后可任意编辑组织结构图:项目部组织机构框架图施工人员配备表序号工种数量备注1电焊工22扩大基础作业人员103模板工64钢筋工65混凝土工66电工1安顺市二环路道路工程项目经理部项目经理:焦明建项目副经理:陈道文项目总工:游富然工程技术管理部(测量组、试验室)质量安全管理部物资设备管理部计划合同管理部综合办公室财务管理部工区测量员:黄 仙工区质检员:何 琼工区安全员:李 阳 军工区实验员:李 明 栋工区安全员:黄 云 均工区施工员:陈 兵 荣下载后可任意编辑1.2 挡墙片石选用质地坚实、无风化剥落及抗压强度不低于 MU30 片石。材料及主要机具:使用的主要机具见下表:主要机械设备序号名称型号数量用途1发电机50kw1 ...
