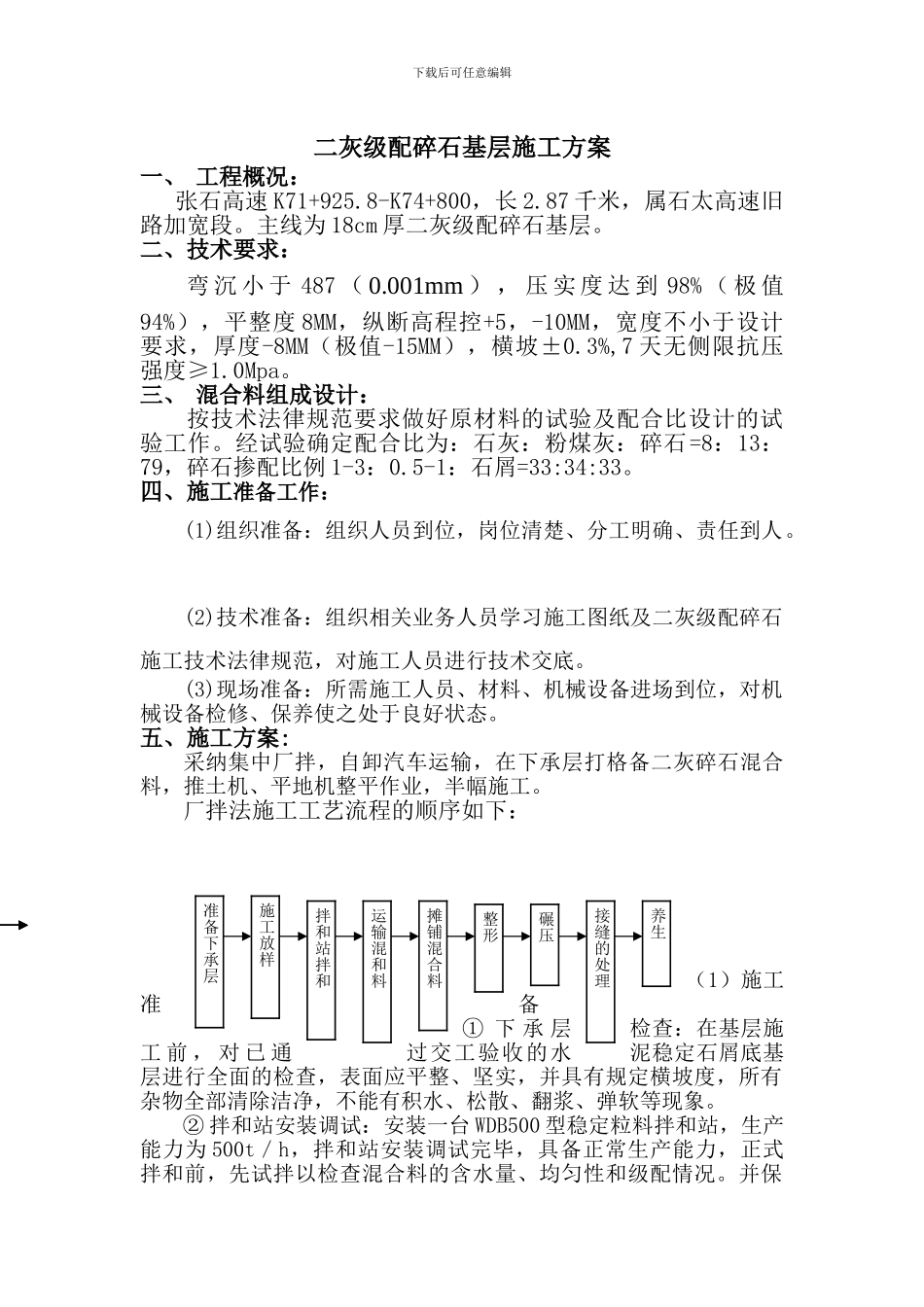

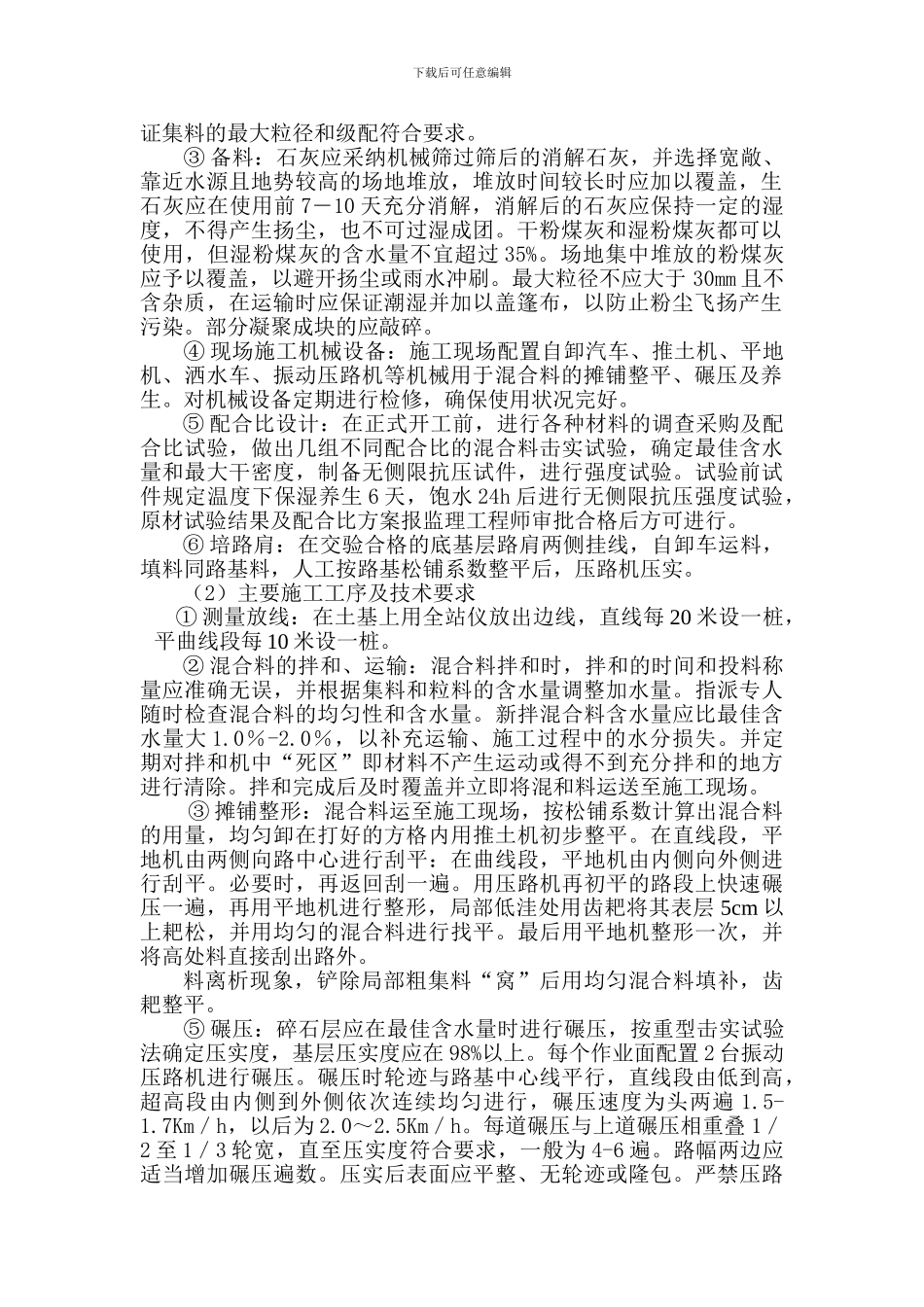

下载后可任意编辑二灰级配碎石基层施工方案一、 工程概况: 张石高速 K71+925.8-K74+800,长 2.87 千米,属石太高速旧路加宽段。主线为 18cm 厚二灰级配碎石基层。二、技术要求:弯 沉 小 于 487 ( 0.001mm ) , 压 实 度 达 到 98% ( 极 值94%),平整度 8MM,纵断高程控+5,-10MM,宽度不小于设计要求,厚度-8MM(极值-15MM),横坡±0.3%,7 天无侧限抗压强度≥1.0Mpa。三、 混合料组成设计:按技术法律规范要求做好原材料的试验及配合比设计的试验工作。经试验确定配合比为:石灰:粉煤灰:碎石=8:13:79,碎石掺配比例 1-3:0.5-1:石屑=33:34:33。四、施工准备工作:(1)组织准备:组织人员到位,岗位清楚、分工明确、责任到人。 (2)技术准备:组织相关业务人员学习施工图纸及二灰级配碎石施工技术法律规范,对施工人员进行技术交底。(3)现场准备:所需施工人员、材料、机械设备进场到位,对机械设备检修、保养使之处于良好状态。五、施工方案:采纳集中厂拌,自卸汽车运输,在下承层打格备二灰碎石混合料,推土机、平地机整平作业,半幅施工。厂拌法施工工艺流程的顺序如下:(1)施工准备① 下 承 层检查:在基层施工 前 , 对 已 通过交工验收的水泥稳定石屑底基层进行全面的检查,表面应平整、坚实,并具有规定横坡度,所有杂物全部清除洁净,不能有积水、松散、翻浆、弹软等现象。② 拌和站安装调试:安装一台 WDB500 型稳定粒料拌和站,生产能力为 500t/h,拌和站安装调试完毕,具备正常生产能力,正式拌和前,先试拌以检查混合料的含水量、均匀性和级配情况。并保准备下承层施工放样运输混和料摊铺混合料整形碾压接缝的处理养生拌和站拌和下载后可任意编辑证集料的最大粒径和级配符合要求。③ 备料:石灰应采纳机械筛过筛后的消解石灰,并选择宽敞、靠近水源且地势较高的场地堆放,堆放时间较长时应加以覆盖,生石灰应在使用前 7―10 天充分消解,消解后的石灰应保持一定的湿度,不得产生扬尘,也不可过湿成团。干粉煤灰和湿粉煤灰都可以使用,但湿粉煤灰的含水量不宜超过 35%。场地集中堆放的粉煤灰应予以覆盖,以避开扬尘或雨水冲刷。最大粒径不应大于 30mm 且不含杂质,在运输时应保证潮湿并加以盖篷布,以防止粉尘飞扬产生污染。部分凝聚成块的应敲碎。④ 现场施工机械设备:施工现场配置自卸汽车、推土机、平地机、洒水车、振动压路机等机械用于混合料的摊铺整平、碾压及养生...
