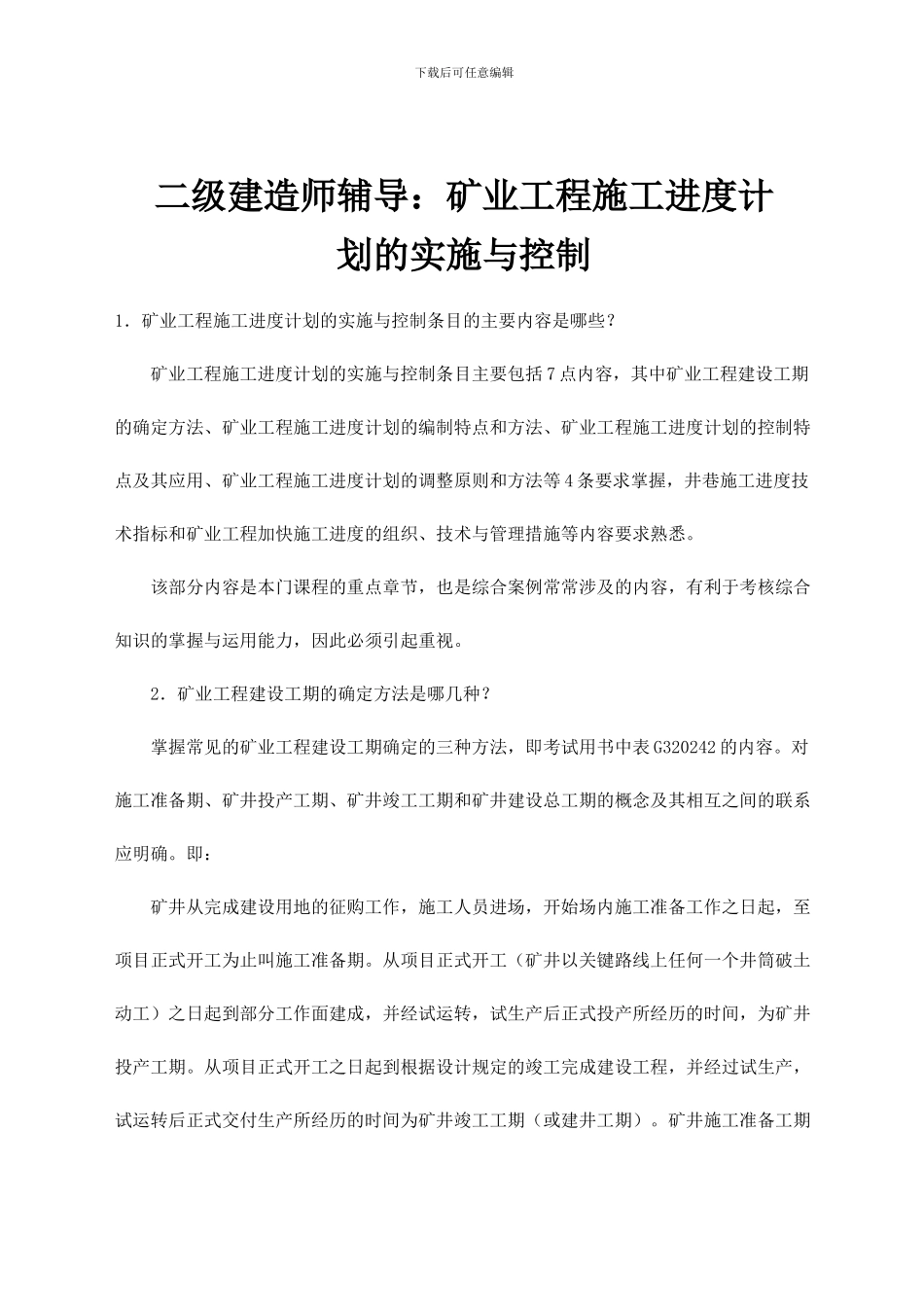

下载后可任意编辑二级建造师辅导:矿业工程施工进度计划的实施与控制1.矿业工程施工进度计划的实施与控制条目的主要内容是哪些
矿业工程施工进度计划的实施与控制条目主要包括 7 点内容,其中矿业工程建设工期的确定方法、矿业工程施工进度计划的编制特点和方法、矿业工程施工进度计划的控制特点及其应用、矿业工程施工进度计划的调整原则和方法等 4 条要求掌握,井巷施工进度技术指标和矿业工程加快施工进度的组织、技术与管理措施等内容要求熟悉
该部分内容是本门课程的重点章节,也是综合案例常常涉及的内容,有利于考核综合知识的掌握与运用能力,因此必须引起重视
2.矿业工程建设工期的确定方法是哪几种
掌握常见的矿业工程建设工期确定的三种方法,即考试用书中表 G320242 的内容
对施工准备期、矿井投产工期、矿井竣工工期和矿井建设总工期的概念及其相互之间的联系应明确
即: 矿井从完成建设用地的征购工作,施工人员进场,开始场内施工准备工作之日起,至项目正式开工为止叫施工准备期
从项目正式开工(矿井以关键路线上任何一个井筒破土动工)之日起到部分工作面建成,并经试运转,试生产后正式投产所经历的时间,为矿井投产工期
从项目正式开工之日起到根据设计规定的竣工完成建设工程,并经过试生产,试运转后正式交付生产所经历的时间为矿井竣工工期(或建井工期)

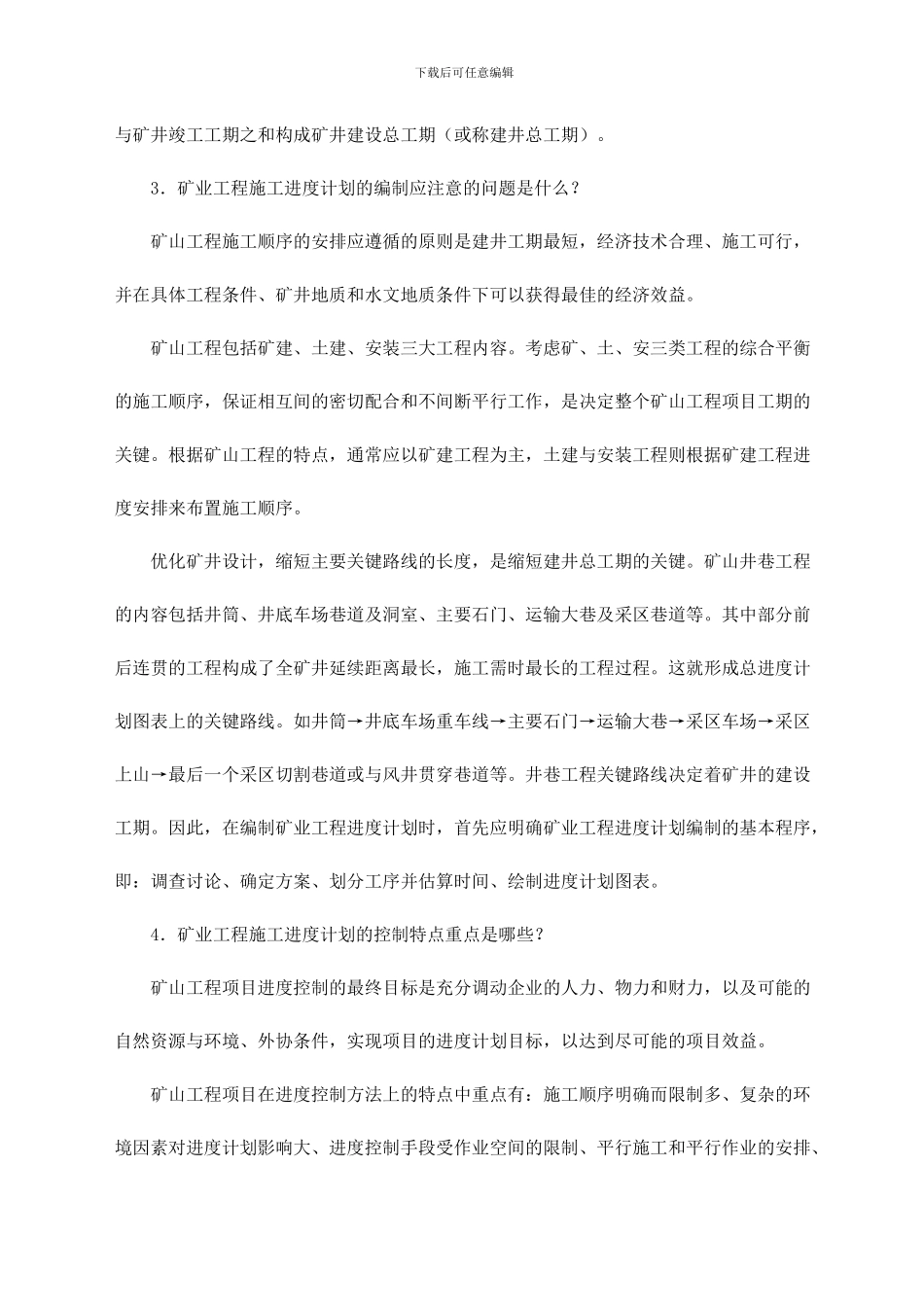

矿井施工准备工期下载后可任意编辑与矿井竣工工期之和构成矿井建设总工期(或称建井总工期)
3.矿业工程施工进度计划的编制应注意的问题是什么
矿山工程施工顺序的安排应遵循的原则是建井工期最短,经济技术合理、施工可行,并在具体工程条件、矿井地质和水文地质条件下可以获得最佳的经济效益
矿山工程包括矿建、土建、安装三大工程内容
考虑矿、土、安三类工程的综合平衡的施工顺序,保证相互间的密切配合和不间断平行工作,是决定整个矿山工程项目工期的关键

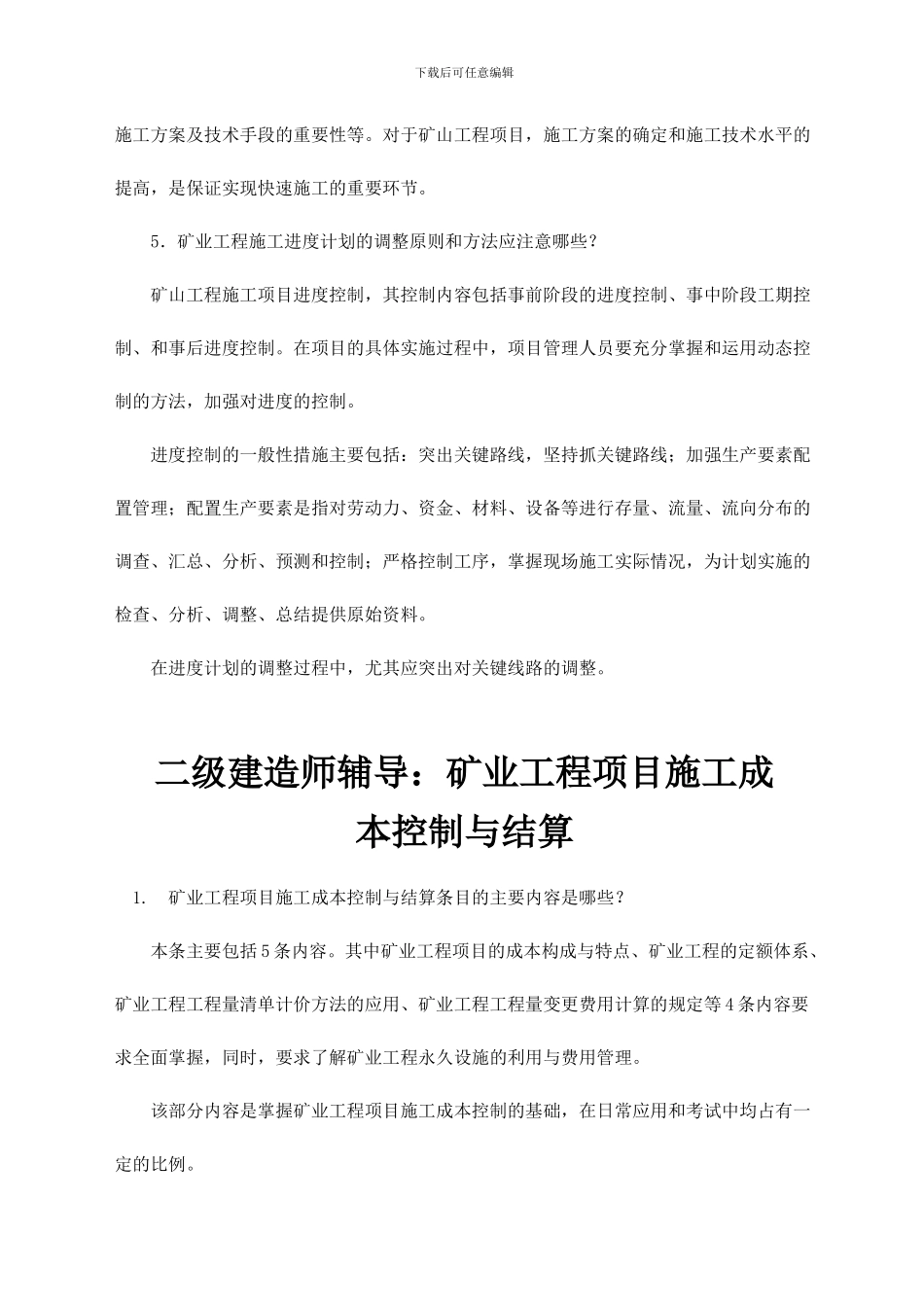

根据矿山工程的特点,通常
