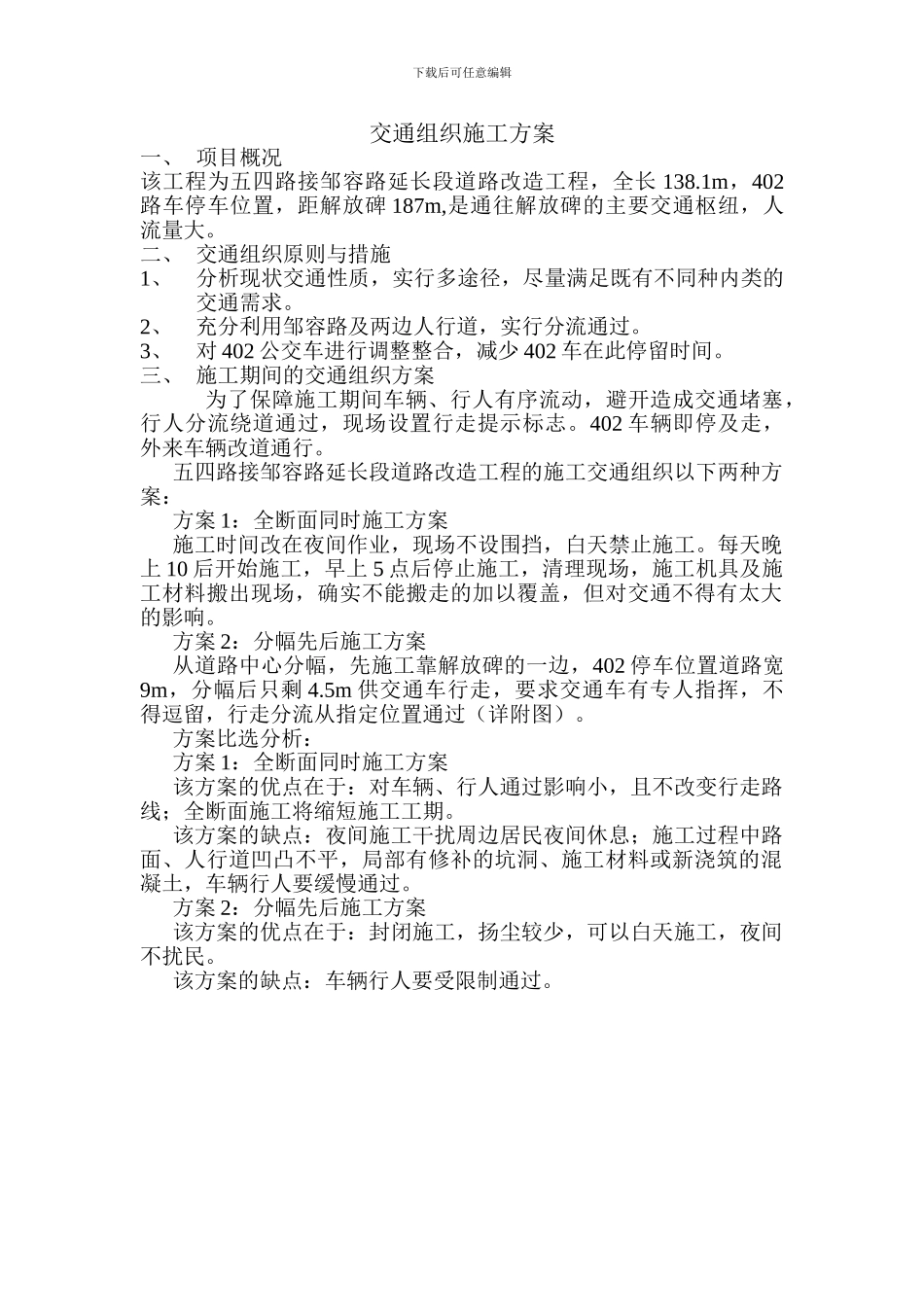

下载后可任意编辑交通组织施工方案一、 项目概况该工程为五四路接邹容路延长段道路改造工程,全长 138
1m,402路车停车位置,距解放碑 187m,是通往解放碑的主要交通枢纽,人流量大
二、 交通组织原则与措施1、分析现状交通性质,实行多途径,尽量满足既有不同种内类的交通需求
2、充分利用邹容路及两边人行道,实行分流通过
3、对 402 公交车进行调整整合,减少 402 车在此停留时间
三、 施工期间的交通组织方案为了保障施工期间车辆、行人有序流动,避开造成交通堵塞,行人分流绕道通过,现场设置行走提示标志
402 车辆即停及走,外来车辆改道通行
五四路接邹容路延长段道路改造工程的施工交通组织以下两种方案:方案 1:全断面同时施工方案施工时间改在夜间作业,现场不设围挡,白天禁止施工
每天晚上 10 后开始施工,早上 5 点后停止施工,清理现场,施工机具及施工材料搬出现场,确实不能搬走的加以覆盖,但对交通不得有太大的影响
方案 2:分幅先后施工方案从道路中心分幅,先施工靠解放碑的一边,402 停车位置道路宽9m,分幅后只剩 4
5m 供交通车行走,要求交通车有专人指挥,不得逗留,行走分流从指定位置通过(详附图)
方案比选分析:方案 1:全断面同时施工方案该方案的优点在于:对车辆、行人通过影响小,且不改变行走路线;全断面施工将缩短施工工期
该方案的缺点:夜间施工干扰周边居民夜间休息;施工过程中路面、人行道凹凸不平,局部有修补的坑洞、施工材料或新浇筑的混凝土,车辆行人要缓慢通过
方案 2:分幅先后施工方案该方案的优点在于:封闭施工,扬尘较少,可以白天施工,夜间不扰民
该方案的缺点:车辆行人要受限制通过
