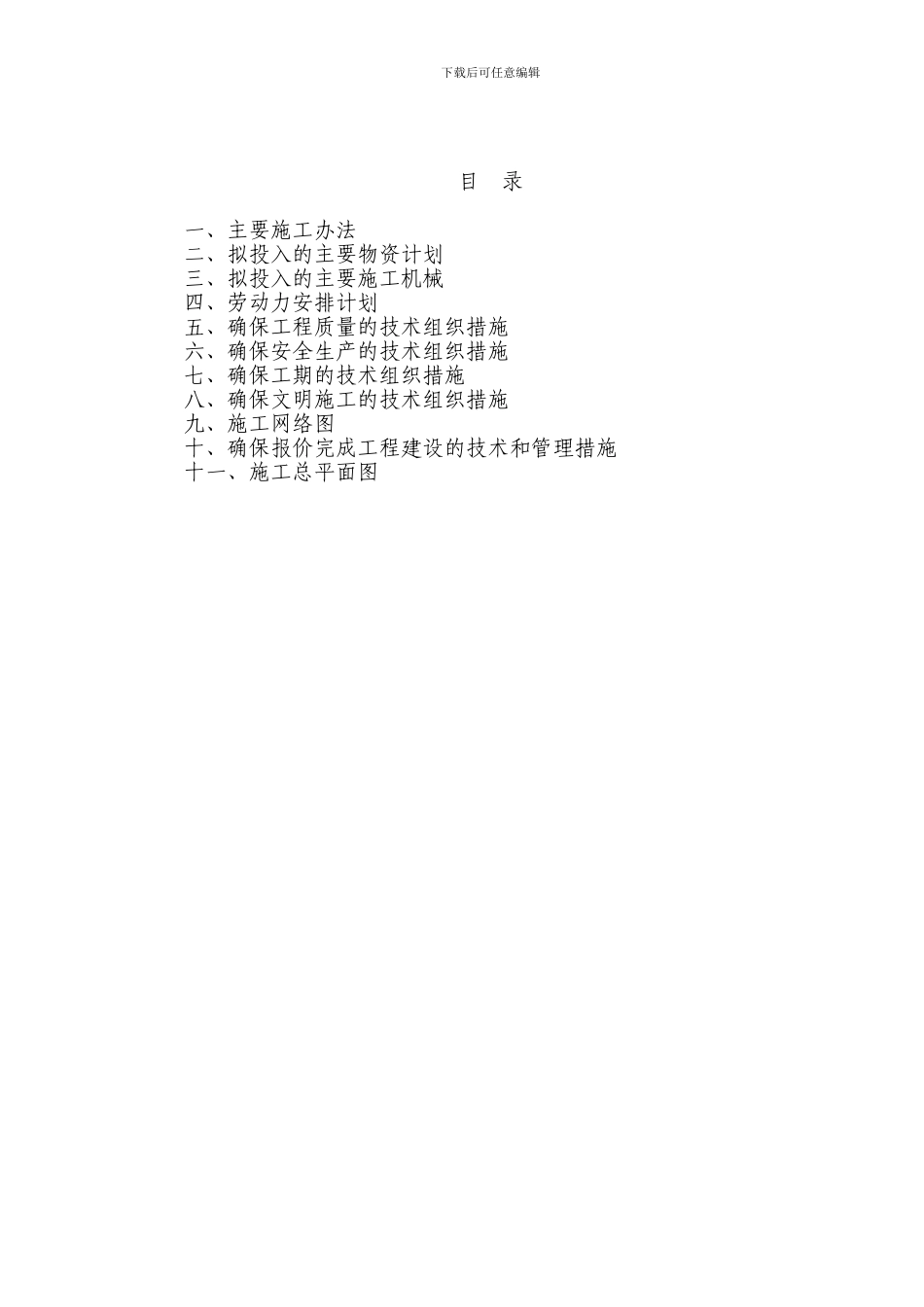

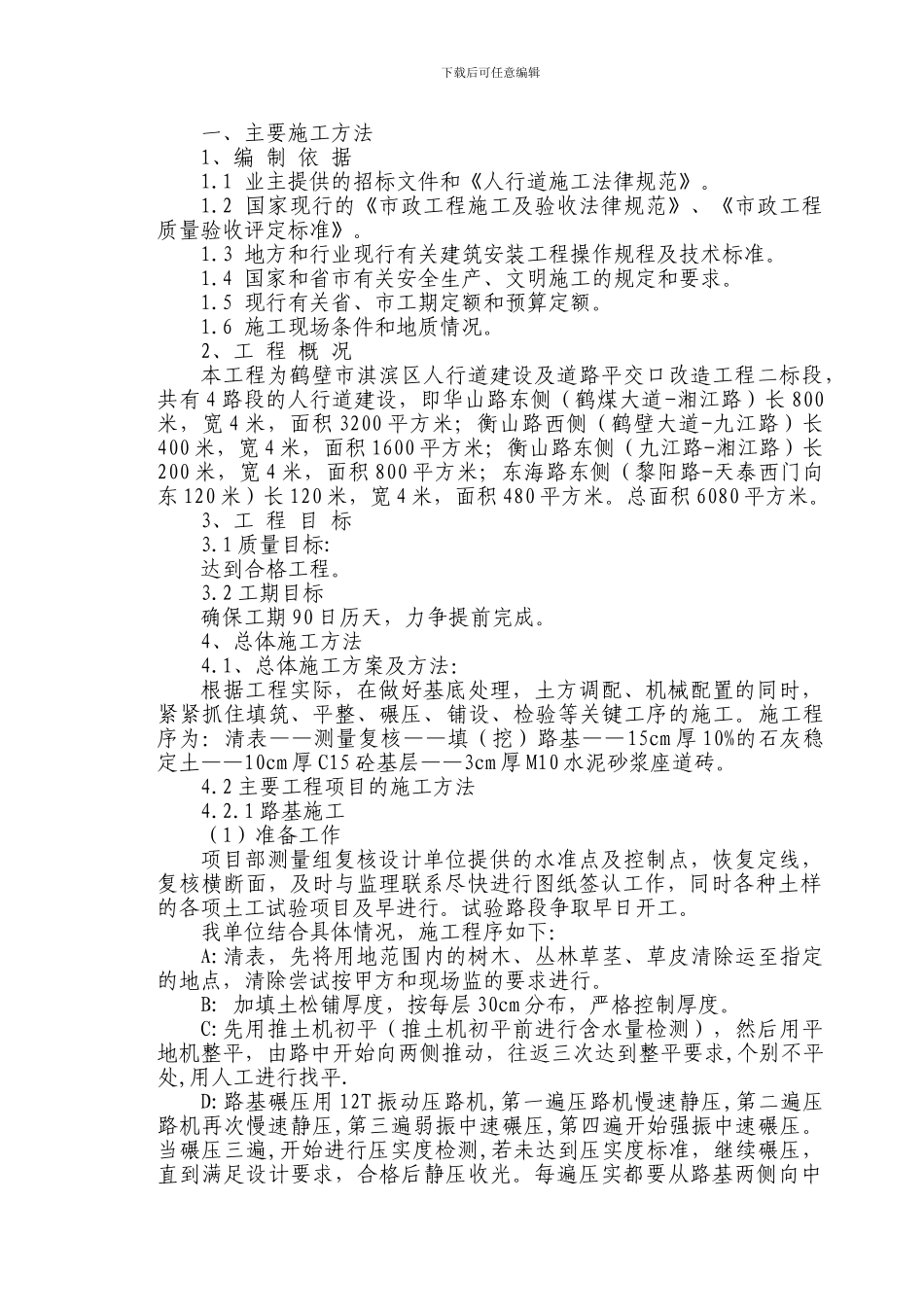

下载后可任意编辑目 录一、主要施工办法二、拟投入的主要物资计划三、拟投入的主要施工机械四、劳动力安排计划五、确保工程质量的技术组织措施六、确保安全生产的技术组织措施七、确保工期的技术组织措施八、确保文明施工的技术组织措施九、施工网络图十、确保报价完成工程建设的技术和管理措施十一、施工总平面图下载后可任意编辑一、主要施工方法1、编 制 依 据1.1 业主提供的招标文件和《人行道施工法律规范》。1.2 国家现行的《市政工程施工及验收法律规范》、《市政工程质量验收评定标准》。1.3 地方和行业现行有关建筑安装工程操作规程及技术标准。1.4 国家和省市有关安全生产、文明施工的规定和要求。1.5 现行有关省、市工期定额和预算定额。1.6 施工现场条件和地质情况。2、工 程 概 况本工程为鹤壁市淇滨区人行道建设及道路平交口改造工程二标段,共有 4 路段的人行道建设,即华山路东侧(鹤煤大道-湘江路)长 800米,宽 4 米,面积 3200 平方米;衡山路西侧(鹤壁大道-九江路)长400 米,宽 4 米,面积 1600 平方米;衡山路东侧(九江路-湘江路)长200 米,宽 4 米,面积 800 平方米;东海路东侧(黎阳路-天泰西门向东 120 米)长 120 米,宽 4 米,面积 480 平方米。总面积 6080 平方米。3、工 程 目 标3.1 质量目标:达到合格工程。3.2 工期目标确保工期 90 日历天,力争提前完成。4、总体施工方法4.1、总体施工方案及方法:根据工程实际,在做好基底处理,土方调配、机械配置的同时,紧紧抓住填筑、平整、碾压、铺设、检验等关键工序的施工。施工程序为:清表——测量复核——填(挖)路基——15cm 厚 10%的石灰稳定土——10cm 厚 C15 砼基层——3cm 厚 M10 水泥砂浆座道砖。4.2 主要工程项目的施工方法4.2.1 路基施工(1)准备工作项目部测量组复核设计单位提供的水准点及控制点,恢复定线,复核横断面,及时与监理联系尽快进行图纸签认工作,同时各种土样的各项土工试验项目及早进行。试验路段争取早日开工。我单位结合具体情况,施工程序如下:A:清表,先将用地范围内的树木、丛林草茎、草皮清除运至指定的地点,清除尝试按甲方和现场监的要求进行。B: 加填土松铺厚度,按每层 30cm 分布,严格控制厚度。C:先用推土机初平(推土机初平前进行含水量检测),然后用平地机整平,由路中开始向两侧推动,往返三次达到整平要求,个别不平处,用人工进行找平. D:路基碾压用 1...
