电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

代甲方对施工施工单位及监理单位的管理要求VIP免费

代甲方对施工施工单位及监理单位的管理要求_第1页
1/3
代甲方对施工施工单位及监理单位的管理要求_第2页
2/3
代甲方对施工施工单位及监理单位的管理要求_第3页
3/3

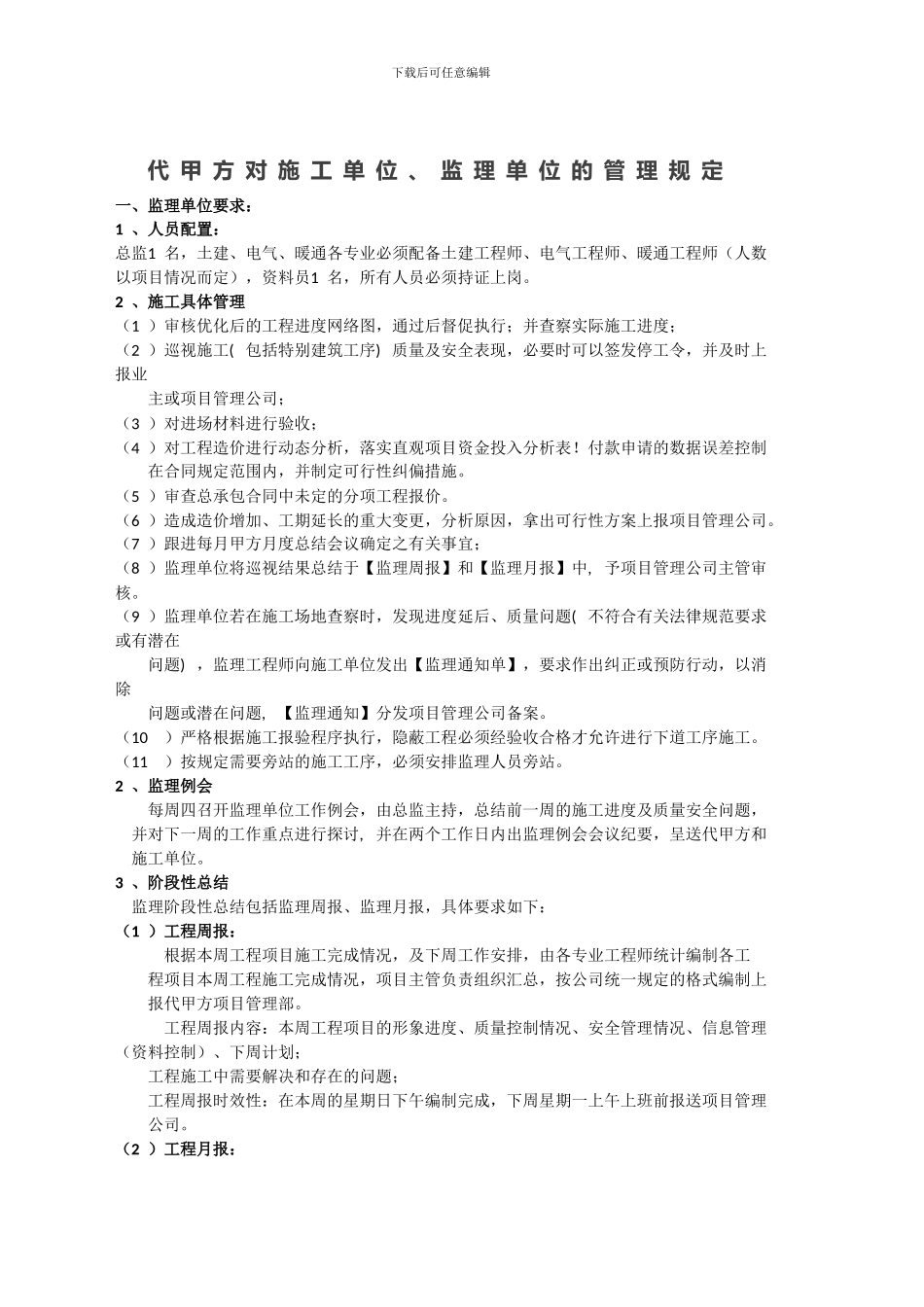

下载后可任意编辑代 甲 方 对 施 工 单 位 、 监 理 单 位 的 管 理 规 定一、监理单位要求:1 、人员配置:总监1 名,土建、电气、暖通各专业必须配备土建工程师、电气工程师、暖通工程师(人数以项目情况而定),资料员1 名,所有人员必须持证上岗。2 、施工具体管理(1 )审核优化后的工程进度网络图,通过后督促执行;并查察实际施工进度;(2 )巡视施工( 包括特别建筑工序) 质量及安全表现,必要时可以签发停工令,并及时上报业 主或项目管理公司;(3 )对进场材料进行验收;(4 )对工程造价进行动态分析,落实直观项目资金投入分析表!付款申请的数据误差控制 在合同规定范围内,并制定可行性纠偏措施。(5 )审查总承包合同中未定的分项工程报价。(6 )造成造价增加、工期延长的重大变更,分析原因,拿出可行性方案上报项目管理公司。(7 )跟进每月甲方月度总结会议确定之有关事宜;(8 )监理单位将巡视结果总结于【监理周报】和【监理月报】中, 予项目管理公司主管审核。(9 )监理单位若在施工场地查察时,发现进度延后、质量问题( 不符合有关法律规范要求或有潜在 问题) ,监理工程师向施工单位发出【监理通知单】,要求作出纠正或预防行动,以消除 问题或潜在问题, 【监理通知】分发项目管理公司备案。(10)严格根据施工报验程序执行,隐蔽工程必须经验收合格才允许进行下道工序施工。(11)按规定需要旁站的施工工序,必须安排监理人员旁站。2 、监理例会 每周四召开监理单位工作例会,由总监主持,总结前一周的施工进度及质量安全问题, 并对下一周的工作重点进行探讨, 并在两个工作日内出监理例会会议纪要,呈送代甲方和 施工单位。3 、阶段性总结 监理阶段性总结包括监理周报、监理月报,具体要求如下:(1 )工程周报: 根据本周工程项目施工完成情况,及下周工作安排,由各专业工程师统计编制各工 程项目本周工程施工完成情况,项目主管负责组织汇总,按公司统一规定的格式编制上 报代甲方项目管理部。 工程周报内容:本周工程项目的形象进度、质量控制情况、安全管理情况、信息管理(资料控制)、下周计划; 工程施工中需要解决和存在的问题; 工程周报时效性:在本周的星期日下午编制完成,下周星期一上午上班前报送项目管理 公司。(2 )工程月报:下载后可任意编辑 工程月报内容:本月工程项目的形象进度、质量控制情况、安全管理情况、信息管理(资料控制...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

代甲方对施工施工单位及监理单位的管理要求

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
