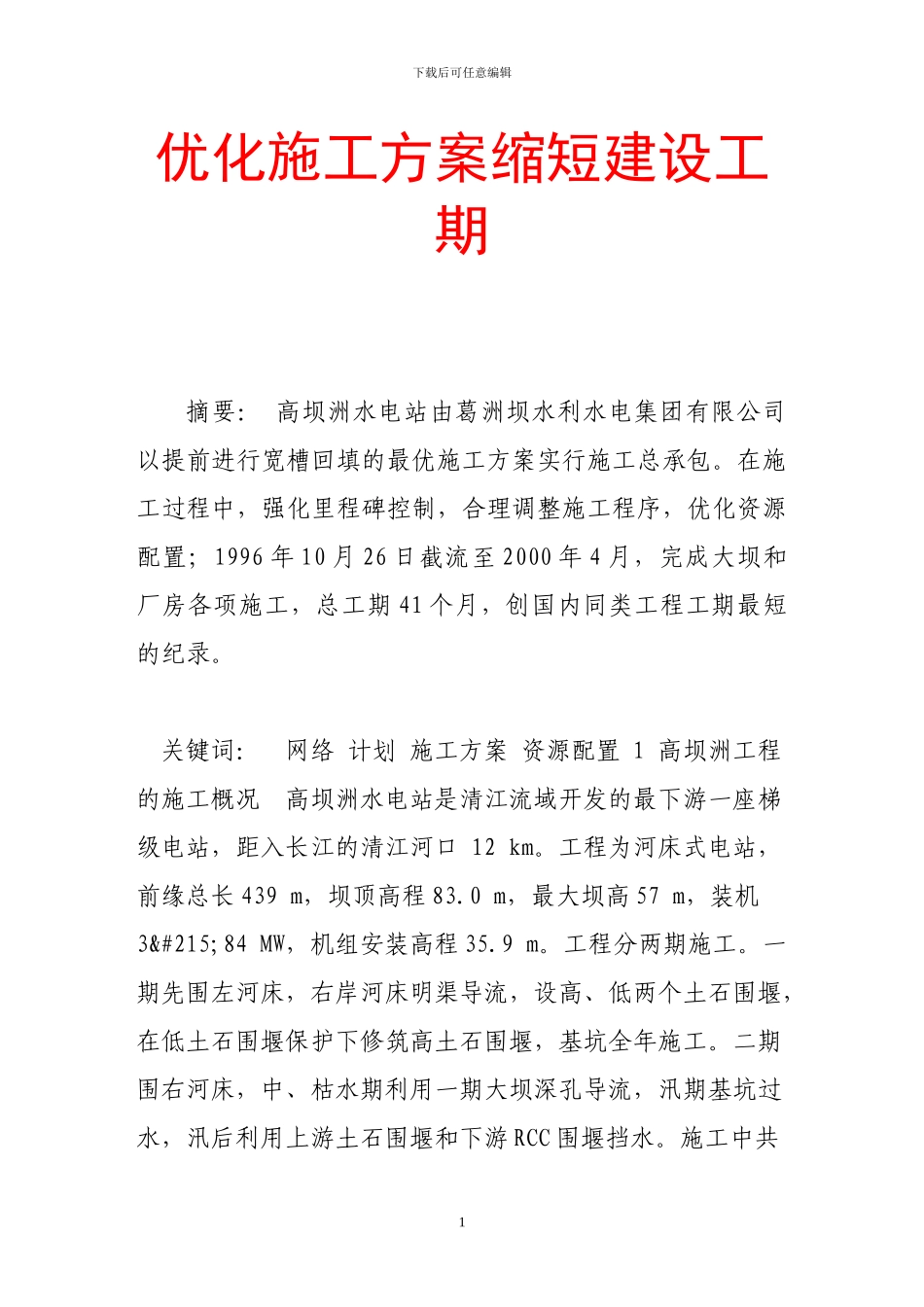

下载后可任意编辑优化施工方案缩短建设工期摘要: 高坝洲水电站由葛洲坝水利水电集团有限公司以提前进行宽槽回填的最优施工方案实行施工总承包
在施工过程中,强化里程碑控制,合理调整施工程序,优化资源配置;1996 年 10 月 26 日截流至 2000 年 4 月,完成大坝和厂房各项施工,总工期 41 个月,创国内同类工程工期最短的纪录
关键词: 网络 计划 施工方案 资源配置 1 高坝洲工程的施工概况 高坝洲水电站是清江流域开发的最下游一座梯级电站,距入长江的清江河口 12 km
工程为河床式电站,前缘总长 439 m,坝顶高程 83
0 m,最大坝高 57 m,装机3×84 MW,机组安装高程 35
工程分两期施工
一期先围左河床,右岸河床明渠导流,设高、低两个土石围堰,在低土石围堰保护下修筑高土石围堰,基坑全年施工
二期围右河床,中、枯水期利用一期大坝深孔导流,汛期基坑过水,汛后利用上游土石围堰和下游 RCC 围堰挡水

施工中共1下载后可任意编辑设 9 条围堰,其中 2 条 RCC 围堰,7 条土石围堰
1996 年 10月 26 日一期工程截流,1999 年 7 月具备首台机组发电条件,工期 33 个月,比招标文件要求提前了 3 个月
至 2000 年 4月底,项目全部完工(升船机除外),工期 41 个月
2 充分发挥技术优势,实现最优方案中标 招标文件明确提出了缩短工期、提前发电的要求,承建单位制定了切实可行的网络计划
在厂房和进水口之间,建基面高差大,为了改善受力条件,厂房主机段与进水口之间设置纵缝和宽槽
宽槽回填必须满足两侧混凝土冷却至稳定温度和在低温季节施工两个条件才能进行
这就只有提前完成宽槽回填,实现厂房进口段与主机段联合挡水,才能如期发电,因此厂房宽槽回填是 问题 的核心

按正常程序和招标文件的进度计划, 1998 年 10 月回填宽
