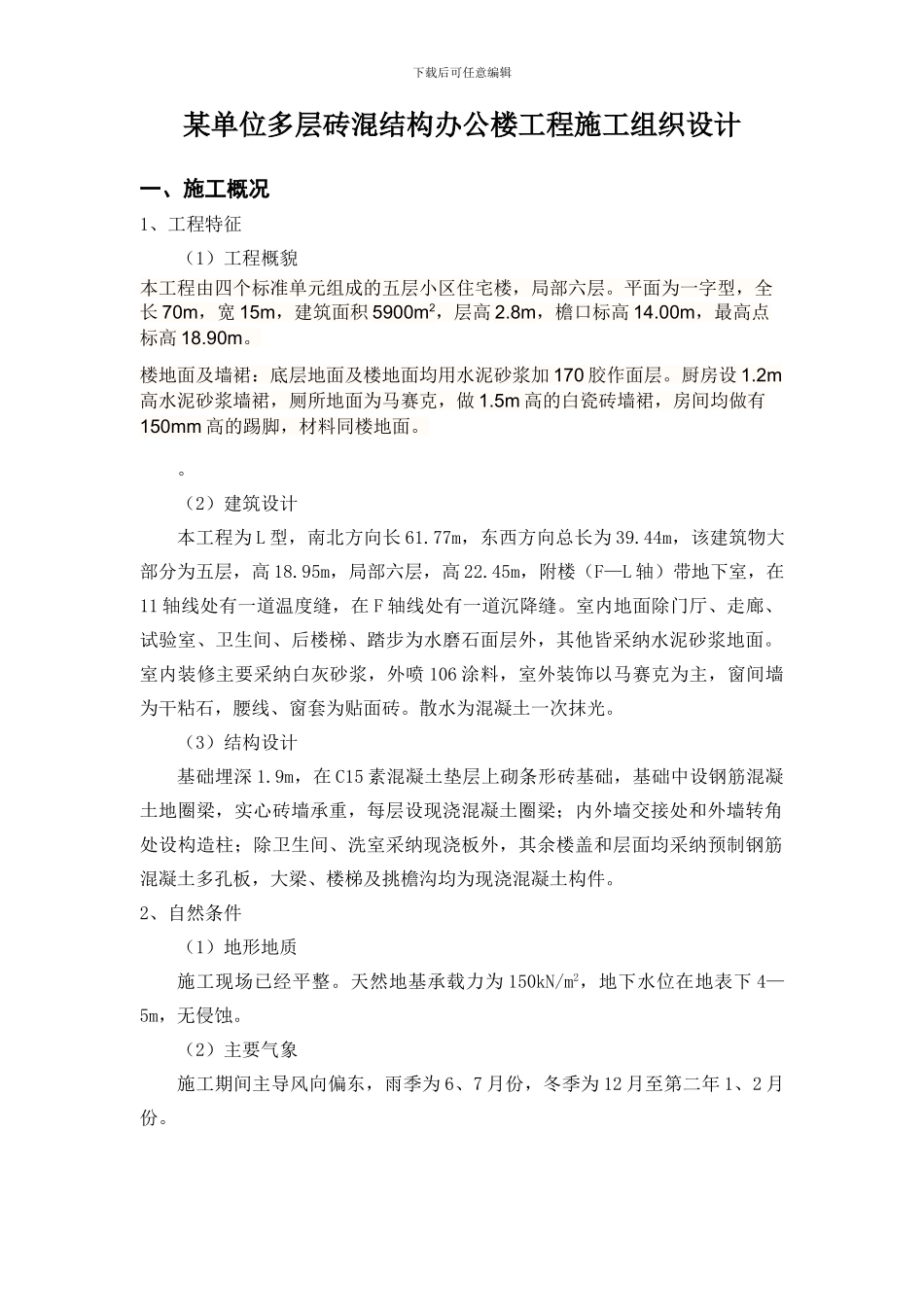

下载后可任意编辑某单位多层砖混结构办公楼工程施工组织设计一、施工概况1、工程特征(1)工程概貌本工程由四个标准单元组成的五层小区住宅楼,局部六层
平面为一字型,全长 70m,宽 15m,建筑面积 5900m2,层高 2
8m,檐口标高 14
00m,最高点标高 18
楼地面及墙裙:底层地面及楼地面均用水泥砂浆加 170 胶作面层
2m高水泥砂浆墙裙,厕所地面为马赛克,做 1
5m 高的白瓷砖墙裙,房间均做有150mm 高的踢脚,材料同楼地面
(2)建筑设计本工程为 L 型,南北方向长 61
77m,东西方向总长为 39
44m,该建筑物大部分为五层,高 18
95m,局部六层,高 22
45m,附楼(F—L 轴)带地下室,在11 轴线处有一道温度缝,在 F 轴线处有一道沉降缝
室内地面除门厅、走廊、试验室、卫生间、后楼梯、踏步为水磨石面层外,其他皆采纳水泥砂浆地面
室内装修主要采纳白灰砂浆,外喷 106 涂料,室外装饰以马赛克为主,窗间墙为干粘石,腰线、窗套为贴面砖
散水为混凝土一次抹光
(3)结构设计基础埋深 1
9m,在 C15 素混凝土垫层上砌条形砖基础,基础中设钢筋混凝土地圈梁,实心砖墙承重,每层设现浇混凝土圈梁;内外墙交接处和外墙转角处设构造柱;除卫生间、洗室采纳现浇板外,其余楼盖和层面均采纳预制钢筋混凝土多孔板,大梁、楼梯及挑檐沟均为现浇混凝土构件
2、自然条件(1)地形地质施工现场已经平整
天然地基承载力为 150kN/m2,地下水位在地表下 4—5m,无侵蚀
(2)主要气象施工期间主导风向偏东,雨季为 6、7 月份,冬季为 12 月至第二年 1、2 月份

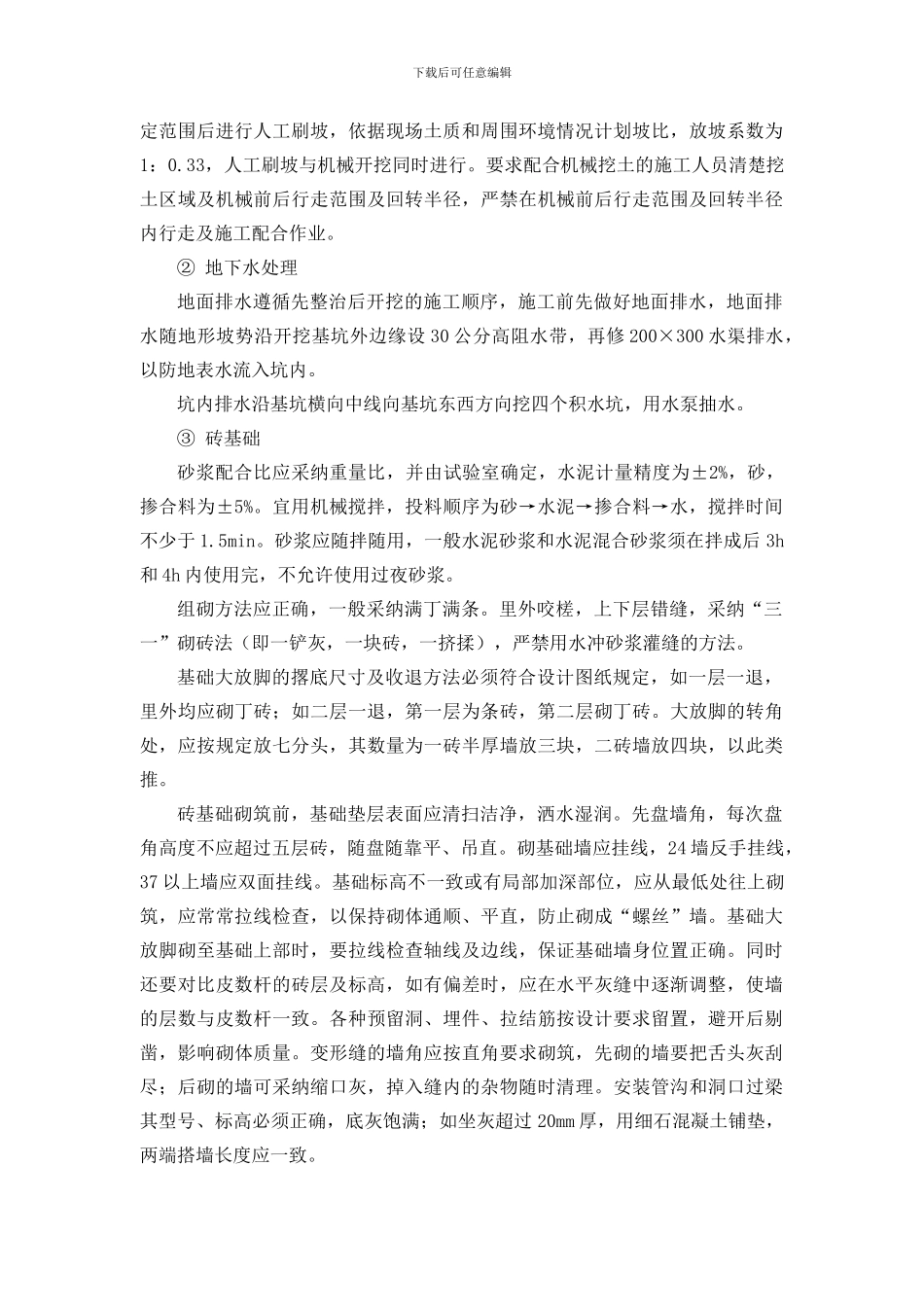

下载后可任意编辑二、施工方案的选择1、施工程序与施工流向(1)施工程序与各部分工程的施工顺序本工程的分部工程划分及施工程序为:基础→主体→屋面→内装饰→外墙装饰及室外基础工程的施工顺序
