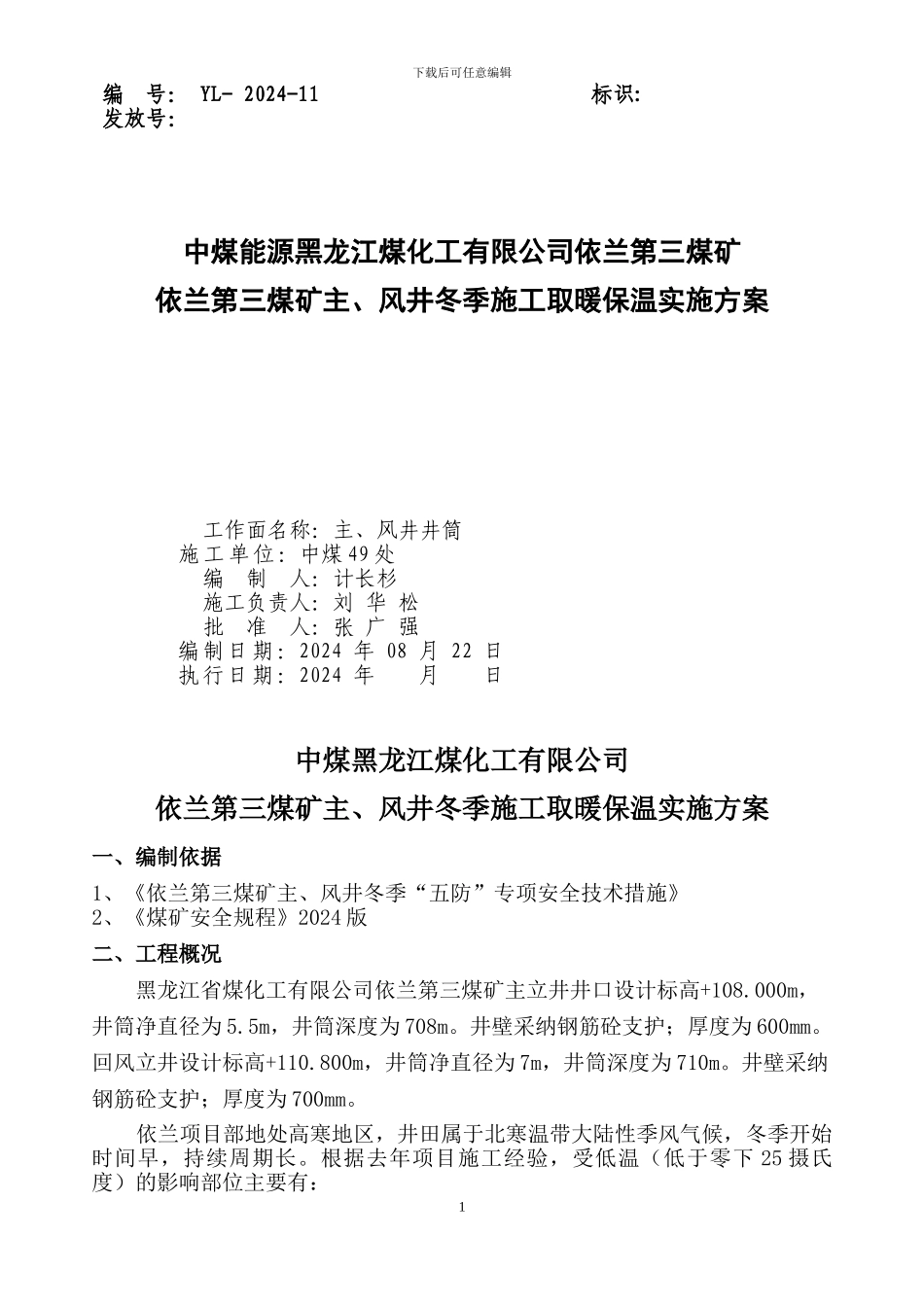

下载后可任意编辑编 号: YL- 2024-11 标识: 发放号:中煤能源黑龙江煤化工有限公司依兰第三煤矿依兰第三煤矿主、风井冬季施工取暖保温实施方案工作面名称:主、风井井筒施工单位:中煤 49 处编 制 人:计长杉施工负责人:刘 华 松批 准 人:张 广 强编制日期:2024 年 08 月 22 日执行日期:2024 年 月 日中煤黑龙江煤化工有限公司依兰第三煤矿主、风井冬季施工取暖保温实施方案一、编制依据1、《依兰第三煤矿主、风井冬季“五防”专项安全技术措施》2、《煤矿安全规程》2024 版二、工程概况黑龙江省煤化工有限公司依兰第三煤矿主立井井口设计标高+108.000m,井筒净直径为 5.5m,井筒深度为 708m。井壁采纳钢筋砼支护;厚度为 600mm。回风立井设计标高+110.800m,井筒净直径为 7m,井筒深度为 710m。井壁采纳钢筋砼支护;厚度为 700mm。依兰项目部地处高寒地区,井田属于北寒温带大陆性季风气候,冬季开始时间早,持续周期长。根据去年项目施工经验,受低温(低于零下 25 摄氏度)的影响部位主要有:1下载后可任意编辑(1)井口温度低,造成翻矸溜槽工作不正常,一些位置结冰,对井筒安全施工带来威胁。(2)搅拌系统配料斗温度过低造成砂石料卸载不正常(需要多人辅助卸料、造成人工浪费)严重影响混凝土搅拌时间;(4)砂、石温度低,搅拌用水温度低,造成混凝土入模温度低,对井筒的施工质量带来影响。(5)其它。如井下温度过低,井壁结冰等问题将直接影响项目部的正常生产,威胁井筒的施工质量和安全。为保证井筒施工质量和安全,改善井口主要施工区和井下作业区环境,项目部觉得实行以下供暖措施,改善上述不利施工条件。三、准备工作1、冬施重点工作放在保温防冻上,人员思想上一定要重视冬施工作,防止出现意外事故。2、组织学习冬施方案,掌握冬施的有关要求及具体方案,在施工中贯彻执行。3、切实加强施工管理,落实各级交底工作,实期检查冬施制度和措施,及时发现问题并及时解决。4、冬施材料应按材料计划落实材料进场,保温材料应提前进场就绪。四、供暖方案(一)、井架与大临工程:1、井架采纳单层彩钢板配合钢架将井架包裹起来,并在封闭的井架棚内安设暖气管路利用井口安设的锅炉进行取暖。彩钢板为 0.4mm 厚的单层彩钢板,彩钢板搭接长度为 100mm,钢架采纳宽 140mm、高 50mm、厚度为 3mm 的方钢。 2、生活区利用暖气片及地下暖气管道向每户供暖,热源为生活区锅炉房,每户均安装暖气...
