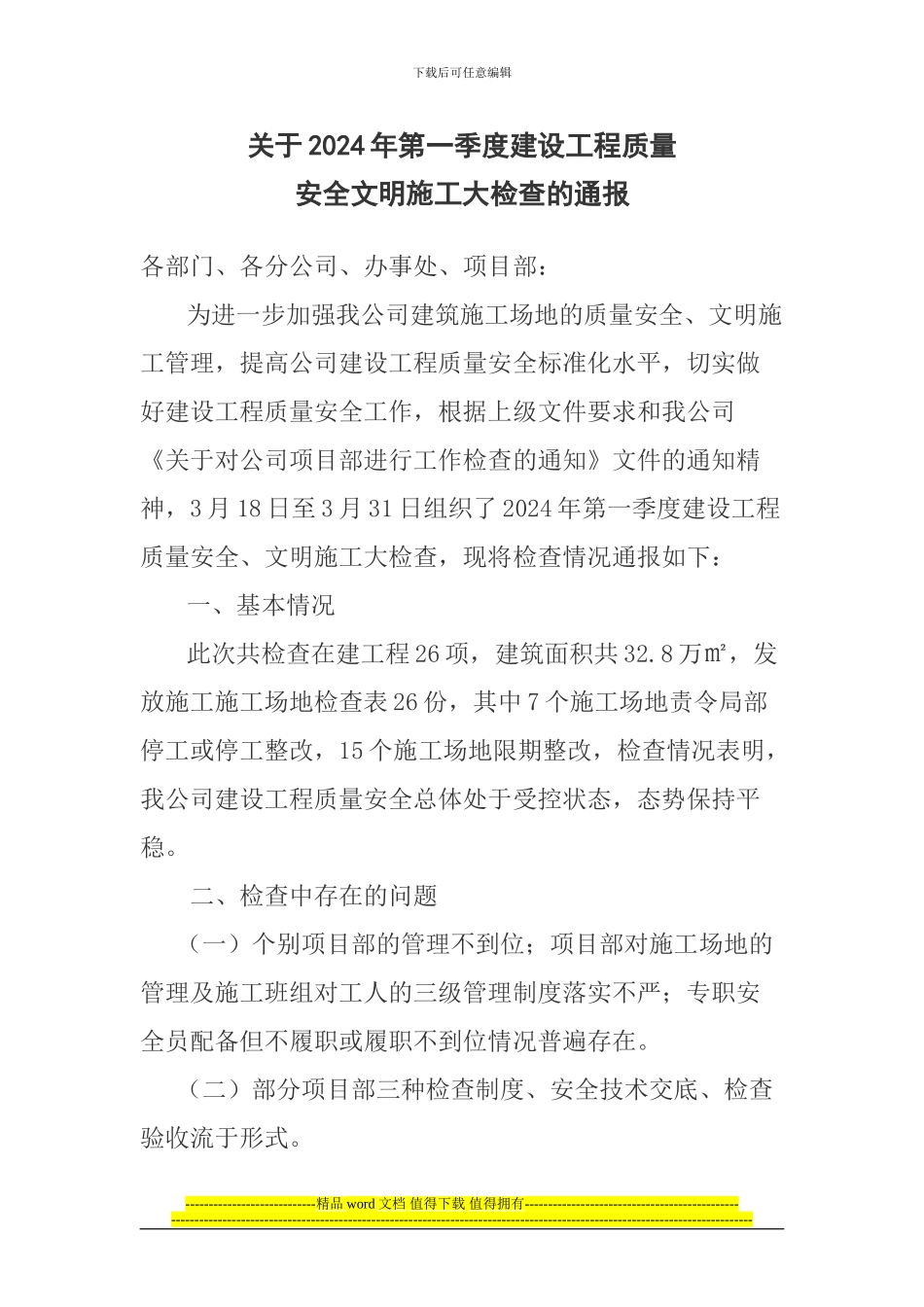

下载后可任意编辑关于 2024 年第一季度建设工程质量安全文明施工大检查的通报各部门、各分公司、办事处、项目部:为进一步加强我公司建筑施工场地的质量安全、文明施工管理,提高公司建设工程质量安全标准化水平,切实做好建设工程质量安全工作,根据上级文件要求和我公司《关于对公司项目部进行工作检查的通知》文件的通知精神,3 月 18 日至 3 月 31 日组织了 2024 年第一季度建设工程质量安全、文明施工大检查,现将检查情况通报如下:一、基本情况此次共检查在建工程 26 项,建筑面积共 32
8 万㎡,发放施工施工场地检查表 26 份,其中 7 个施工场地责令局部停工或停工整改,15 个施工场地限期整改,检查情况表明,我公司建设工程质量安全总体处于受控状态,态势保持平稳
二、检查中存在的问题(一)个别项目部的管理不到位;项目部对施工场地的管理及施工班组对工人的三级管理制度落实不严;专职安全员配备但不履职或履职不到位情况普遍存在
(二)部分项目部三种检查制度、安全技术交底、检查验收流于形式

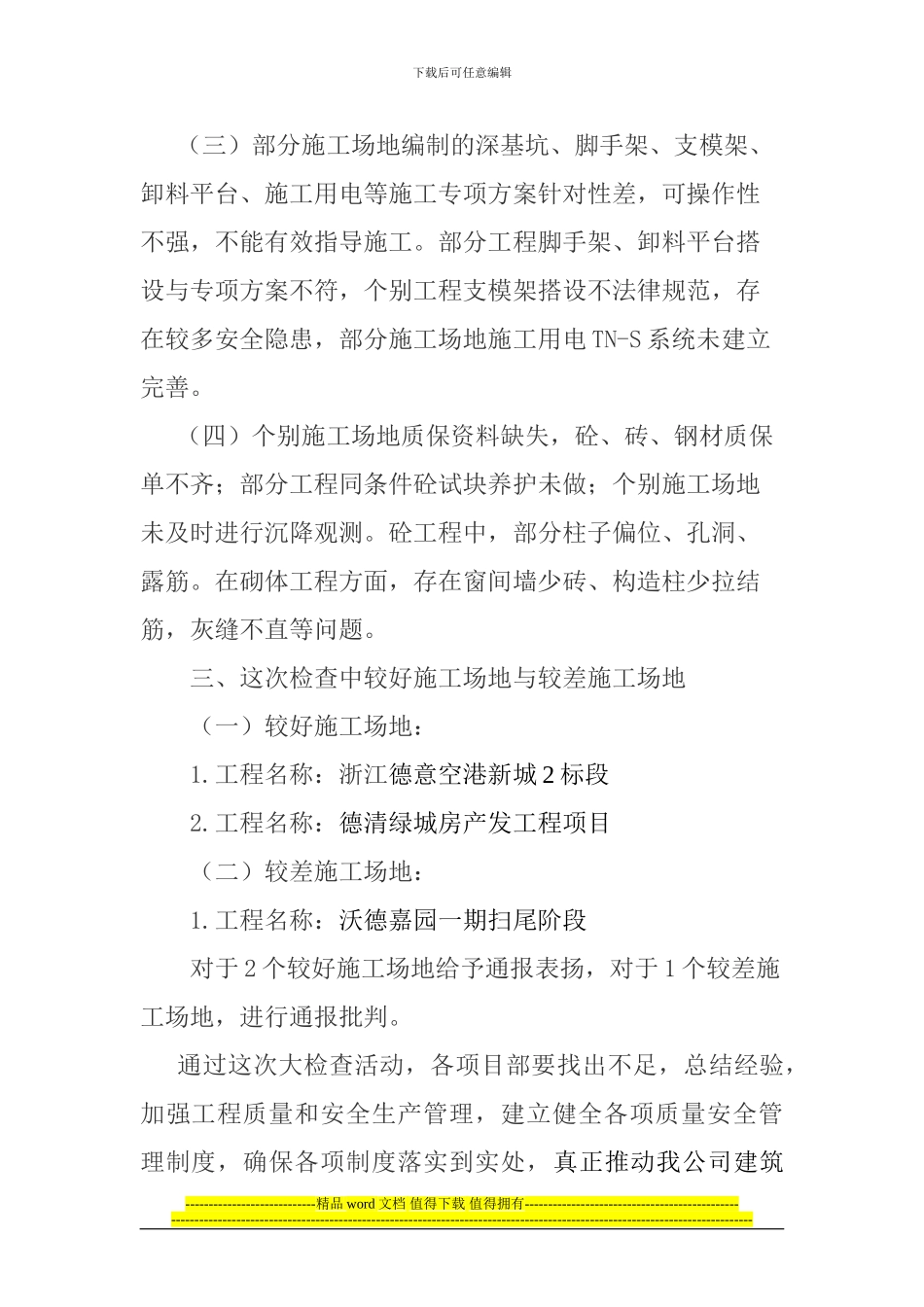

----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑(三)部分施工场地编制的深基坑、脚手架、支模架、卸料平台、施工用电等施工专项方案针对性差,可操作性不强,不能有效指导施工
部分工程脚手架、卸料平台搭设与专项方案不符,个别工程支模架搭设不法律规范,存在较多安全隐患,部分施工场地施工用电 TN-S 系统
