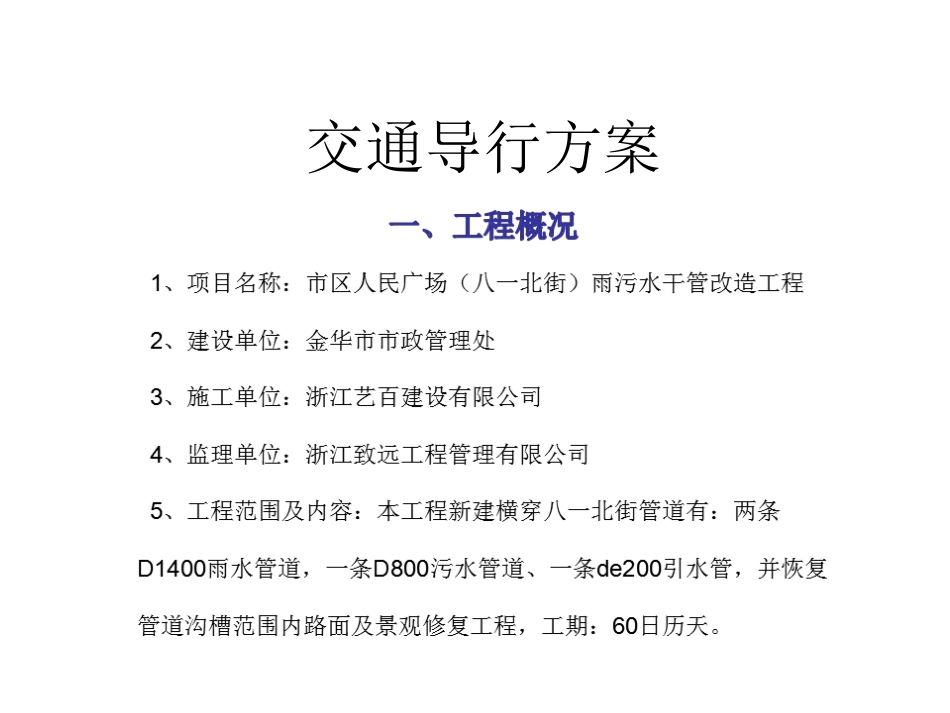

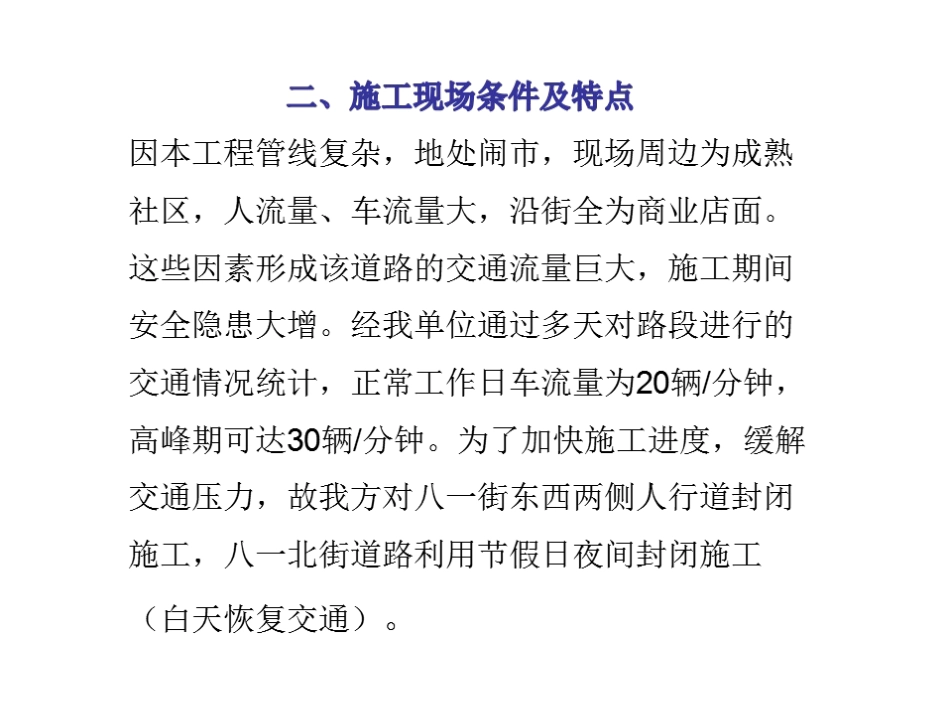

市区人民广场(八一北街)雨污水干管改造工程施工交通组织方案浙江艺百建设有限公司2018年7月12日交通导行方案(二)施工准备1、施工前发布交通管理措施通告,利用多种媒体扩大宣传面,争取群众理解和支持。2、方案的报批:将交通导行方案上报交通管理部门,征得认可或改进后实施。3、根据交通导行实施总体方案,会同业主、养护及交通管理部门,对方案进行细化,根据实地情况分配人力物力,保证实施的顺畅。4、在施工开始前,根据市政道路、交警等相关部门要求设立标志、标牌,并沿线悬挂警示红灯,以便提醒过往车辆减速、慢行,确保行车安全。在施工地段将施工区域与行车区域采用1.8米高施工围挡隔离分开,并在隔离板上悬挂小红灯,避免车辆夜晚行驶时看不清新建道路的位置而发生交通事故。(三)主要导行措施因本工程为交通主干路,交通车流量大,在两侧人行道管道施工完成后,利用节假日一个夜间时间(21:00~次日7:00)集中力量进行横穿八一北街施工。横穿道路施工施工前备足好各类材料及机械车辆确保万无一失。施工准备:为能有效的,确保对八一北街横穿管道工程的施工,在开挖土方、安装1400埋置式双胶圈预应力钢混泥土管、800埋置式双胶圈预应力钢混泥土管和恢复路面的措施和准备工作:1、围挡水马、反光锥、交通指示牌准备就绪。利用白天时间将100个反光锥及交通指示牌放在沃尔玛对面侧石边,将围挡水马放在中山路、解放东路沿八一北街侧石排放。2、90挖机、220挖机已经进场,停放在东西2侧人行道上。横穿施工时增加2台220挖机。3、1400埋置式双胶圈预应力钢混泥土管、800埋置式双胶圈预应力钢混泥土管运输车、吊机在9点半到位停放在封闭路段东侧第一车道。4、10辆渣土运输车8点开始停放在婺江西路,9点封闭道路后立即进场,靠西侧车道装土后从解放东路路口驶出。当沟槽挖通后,渣土车辆由中山路驶出。5、10个商品混凝土车10点到场停放在封闭路段东侧第二车道。6、因地下情况不明,准备3台6寸水泵、大小型泵车各一台抽入原有的1800管内。7、淤泥处理,市政晒水车,进行道路冲洗,2㎝厚4米×6米铁板5块。8、交通指挥,路口各设置3名交通指挥员,场地内设置2名交通指挥员。9、沥青路面,预计在早上5点进场施工恢复10㎝临时沥青路面,在7点前完工。(1)在施工过程中,施工区域通过位置的主要车辆、行人出入口以及路口处均设置专职的交通疏导人员,24小时负责交通安全方面的疏导。(2)施工前请专业人员对交通疏导人员进行岗前培训指导,进行相关知识的学习机安全教育。加强交通疏导人员的工作责任心,严格按要求上岗,指挥车辆减速慢行、正确行驶。杜绝发生人员和车辆交通事故。(3)交通疏导人员上岗时,严格按要求穿着反光服装,佩戴统一标志,疏导交通使用专门的指挥棒或指挥旗帜。(4)为确保道路交通安全和施工的顺利进行,在路口及施工区域出入口设置专门的交通导行人员,进行对过往车辆及行人的交通安全疏导。(5)施工过程中我项目部将全力积极配合交管部门及相关管理单位的要求,确保施工区域路段交通导行工作的顺利实施。(6)夜间交通疏导区域保证有足够的照明;施工人员、机械、车辆进出施工范围必须按交通法规或交通方案中规定的时间、路线行驶,以保证车辆、人员的安全。(7)安排专门人员经常检查道路两侧的警示牌、警示灯等安全设施,对损坏的安全设施及时修理、更换,保证安全设施的完好,确保交通安全。职工安全教育(1)设置专职安全员,做好所有施工人员的入场教育;全线作业人员统一着装,标志明显,配备反光服等防护设施,确保施工人员和社会交通的安全。(2)施工人员在规定区域内施工,禁止乱穿行。施工期间严格遵守有关法律法规,做好各项配合工作,服从指挥和调动,保证施工期间的交通安全。(3)合理安排施工车辆,减少施工车辆对社会交通的影响,教育施工车辆驾驶员严格按交管部门指定的路线文明驾驶。现场维护、保洁(1)对临时便道加强保护,发现坑洞、积水及时修复,确保车辆安全行驶。(2)对施工路段做到经常洒水,减小灰尘污染,同时保持工程车辆的清洁,并指派专人清扫路面,以免干扰车辆的正常行驶。名称单位数量样式锥筒个300施工标志...
