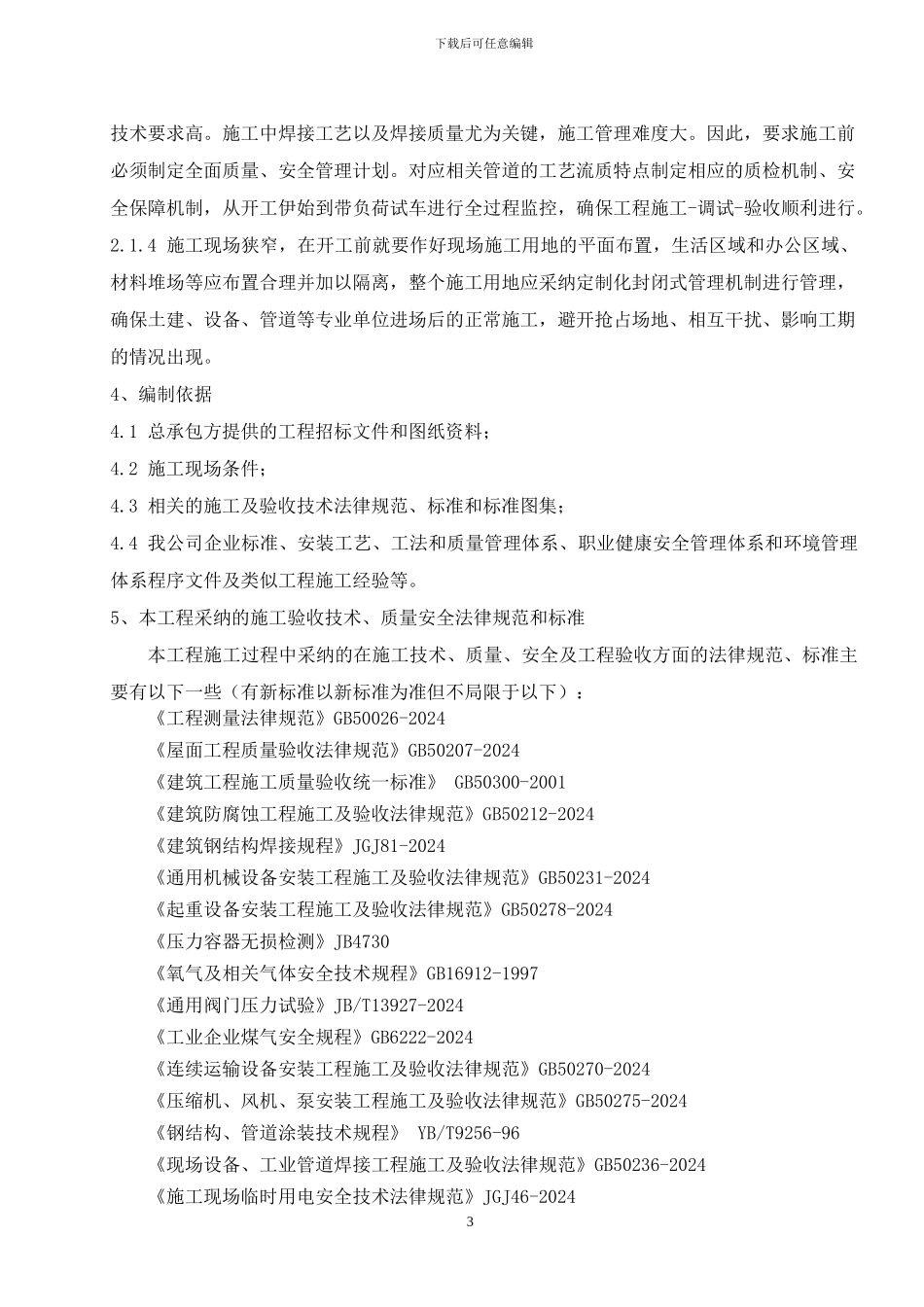

下载后可任意编辑内江市博威新宇化工焦化节能改造工程管道系统施工方案编 号: XA-GDFA01名 称:管道系统施工方案编 制: 审 核: 批 准: 年 月 日下载后可任意编辑第一篇 工程概况、特点及编制依据1、工程概况1.1 川威集团威远钢铁有限公司钒资源综合利用项目焦化主体工程拟新建 2×65 孔WKD6050D 型复热式捣固焦炉,年产干全焦 140 万 t,日产焦炉煤气 171.86 万 m3。工程总体规划,一次实施。备煤车间是为 2×65 孔 6m 捣固焦炉制备装炉精煤,日处理炼焦煤约 5780t,含水份~10%,年处理煤量 211.21 万 t(湿)。备煤车间包括汽车受煤坑、煤场、预粉碎机、配煤室、粉碎机室和煤塔顶层及相应的运煤胶带机和转运站等。炼焦车间由炼焦工段及筛焦工段组成。炼焦工段主要包括焦炉本体、捣固煤塔、焦炉机械、低水分熄焦系统、干熄焦系统(不包括在本标段)、装煤及焦侧除尘设施(不包括在本标段);筛焦工段主要包括焦台、筛焦楼、筛焦楼除尘、运焦系统等。1.2 本次建设范围为备煤车间、炼焦车间、煤气净化车间以及厂区内的给排水管道、工艺(压力)管道及土方工程。具体工程内容见招标书。工程建设单位:内江市博威新宇化工有限公司(简称业主)工程监理单位:四川省中冶建设工程监理有限公司(简称监理)工程总承包方:北京首钢国际工程技术有限公司(简称总包)2、工程特点2.1 安装工程特点2.1.1 本工程安装量大,各类管道、设备繁多,施工工艺和验收标准各异。因此,施工中各管道、设备安装质量、检测精度、调试效果等均须严格按质量计划、作业指导书、工艺操作卡等技术文件要求施工,精益求精,高质量、高标准地安装、调试,确保设备长期运行安全可靠。2.1.2 本工程施工时间短,加上冬雨季和春节的影响,时间将更加仓促。因此,整个工程要求作业连续、安排紧凑,在布署安排进度计划时必须以工期为控制点,以质量为目标、以现场实际情况为条件,策划周密、整体与局部兼顾、前后呼应,管理有效。2.1.3 本标段的安装施工重点和难点为压力管道施工,另外还有部分给排水管道及风管、设备等。压力管道专业中尤其以氧气管道、煤气管道和蒸汽管道(动力管道)施工较为复杂、2下载后可任意编辑技术要求高。施工中焊接工艺以及焊接质量尤为关键,施工管理难度大。因此,要求施工前必须制定全面质量、安全管理计划。对应相关管道的工艺流质特点制定相应的质检机制、安全保障机制,从开工伊始到带负荷试车进行全过程监控...
