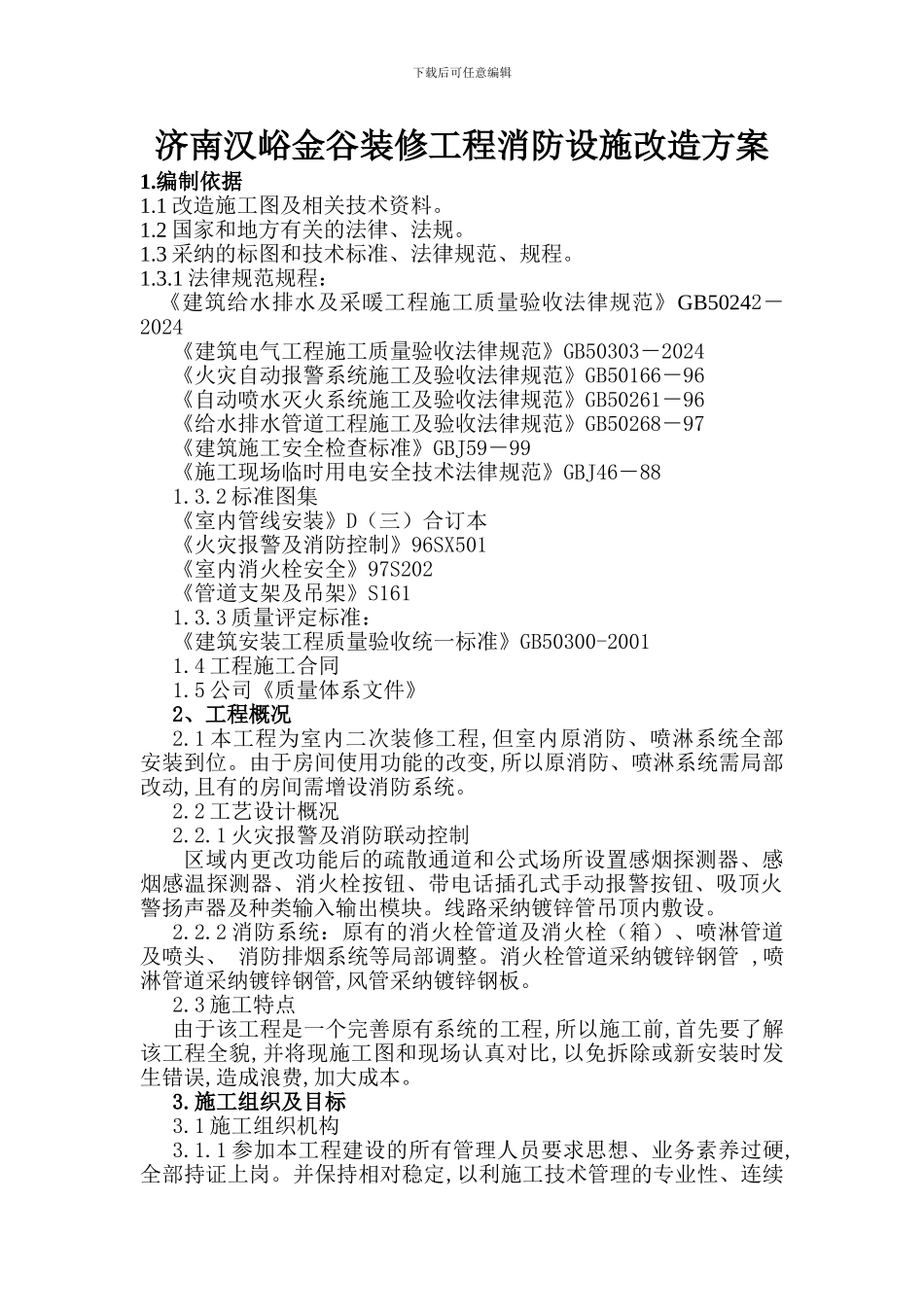

下载后可任意编辑济南汉峪金谷装修工程消防设施改造方案1.编制依据1.1 改造施工图及相关技术资料。1.2 国家和地方有关的法律、法规。1.3 采纳的标图和技术标准、法律规范、规程。1.3.1 法律规范规程: 《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-2024 《建筑电气工程施工质量验收法律规范》GB50303-2024《火灾自动报警系统施工及验收法律规范》GB50166-96《自动喷水灭火系统施工及验收法律规范》GB50261-96《给水排水管道工程施工及验收法律规范》GB50268-97《建筑施工安全检查标准》GBJ59-99《施工现场临时用电安全技术法律规范》GBJ46-881.3.2 标准图集《室内管线安装》D(三)合订本《火灾报警及消防控制》96SX501《室内消火栓安全》97S202《管道支架及吊架》S1611.3.3 质量评定标准:《建筑安装工程质量验收统一标准》GB50300-20011.4 工程施工合同1.5 公司《质量体系文件》2、工程概况2.1 本工程为室内二次装修工程,但室内原消防、喷淋系统全部安装到位。由于房间使用功能的改变,所以原消防、喷淋系统需局部改动,且有的房间需增设消防系统。2.2 工艺设计概况2.2.1 火灾报警及消防联动控制区域内更改功能后的疏散通道和公式场所设置感烟探测器、感烟感温探测器、消火栓按钮、带电话插孔式手动报警按钮、吸顶火警扬声器及种类输入输出模块。线路采纳镀锌管吊顶内敷设。2.2.2 消防系统:原有的消火栓管道及消火栓(箱)、喷淋管道及喷头、 消防排烟系统等局部调整。消火栓管道采纳镀锌钢管 ,喷淋管道采纳镀锌钢管,风管采纳镀锌钢板。2.3 施工特点由于该工程是一个完善原有系统的工程,所以施工前,首先要了解该工程全貌,并将现施工图和现场认真对比,以免拆除或新安装时发生错误,造成浪费,加大成本。3.施工组织及目标3.1 施工组织机构3.1.1 参加本工程建设的所有管理人员要求思想、业务素养过硬,全部持证上岗。并保持相对稳定,以利施工技术管理的专业性、连续下载后可任意编辑性和一致性。3.1.2 施工组织机构图:(详后)3.2 工程施工目标管理3.2.1 工程质量保证措施技术措施是工程质量的保证,在施工中必须认真贯彻施工组织设计,严格按国家现行施工验收法律规范施工,严格按国家《建筑安装工程质量检验评定统一标准》进行质量检查,工程做到一次验收合格,竣工资料中间过程严格按有关规定制做并与工程同步。落实以项目经理为首的施工管理组织,项目设专质检员,以确保工程质量。施工前作好施工方案交底、图纸...
