下载后可任意编辑第一章 编制依据及工程概况一、编制依据l、清丰县 2024 年第一期补充耕地储备项目施工招标文件、施工图设计图册及现场实际踏勘情况
2、现行的部颁《土地开发整理项目规划设计法律规范》、《农田排水工程技术法律规范》、《公路路基施工技术法律规范》、《土地开发整理项目预算定额标准》
3、我公司的施工管理水平,现有机械设备、技术实力和类似工程施工积累的实践经验
4、施工组织设计根据业主提出的要求,根据本项目具体工作内容编制,具体体现在以下几个方面:A、采纳我单位近年来使用的先进施工方法、工艺设备
B、调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部
C、充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地
D、针对本合同段的施工特点、难点着重考虑相应的施工方案和措施
二、工程概况该工程位于清丰县韩村乡焦夫片,主要建设内容为田间道路、生产路及路边排水沟、涵管等
目标规划1、质量目标:合格;2、工期目标:270 日历天;3、安全文明施工目标:争创文明施工场地

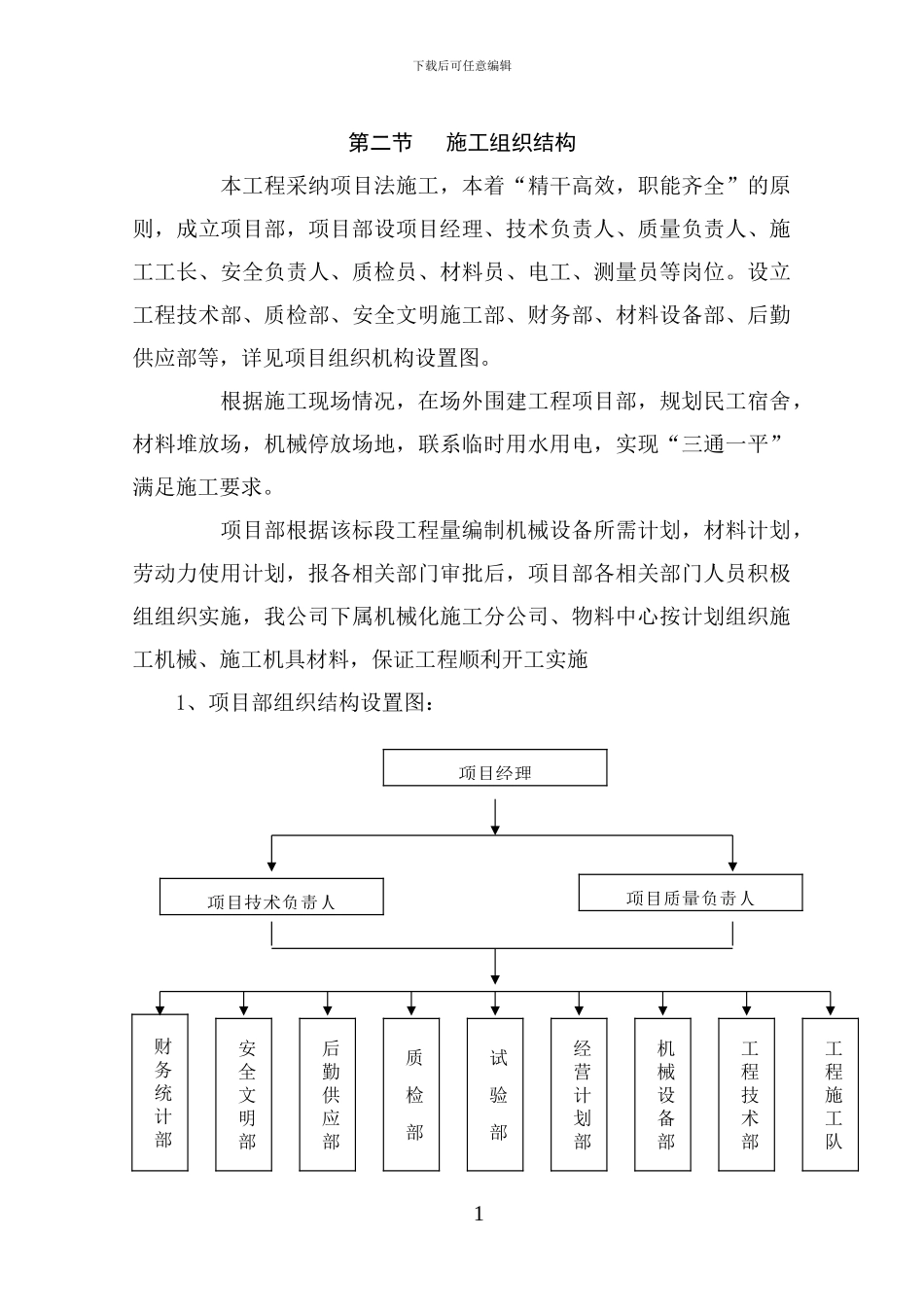

第二章 施工方案与技术措施第一节 施工准备一、技术准备施工场地管理人员及时施工技术骨干汇同设计人员对图纸说明书1下载后可任意编辑作全面了解
对一些特别要求的施工部位,应作重点记录,遇不明之处,要求设计人员补充绘制施工大样图明示,使管理人员掌握全工程具体情况,作到心中有数
二、物资准备根据施工图,结合预算书项目,统计出各项施工项目单位数量,拟定材料计划表,为施工备料,确定仓库和堆放场面积以及组织运输提供依据
物资准备工作程序:编制各种物资需要量计划→签订物资供应合同→确定物资运输方案和计划→组织物资按计划进场和保管;三、施工现场准备(1)测量放线;(2)施工现场平整;(3)临时道路和临时供水、供电等管线的敷设;(4)有关生产、生活临时设施的搭建;(5
