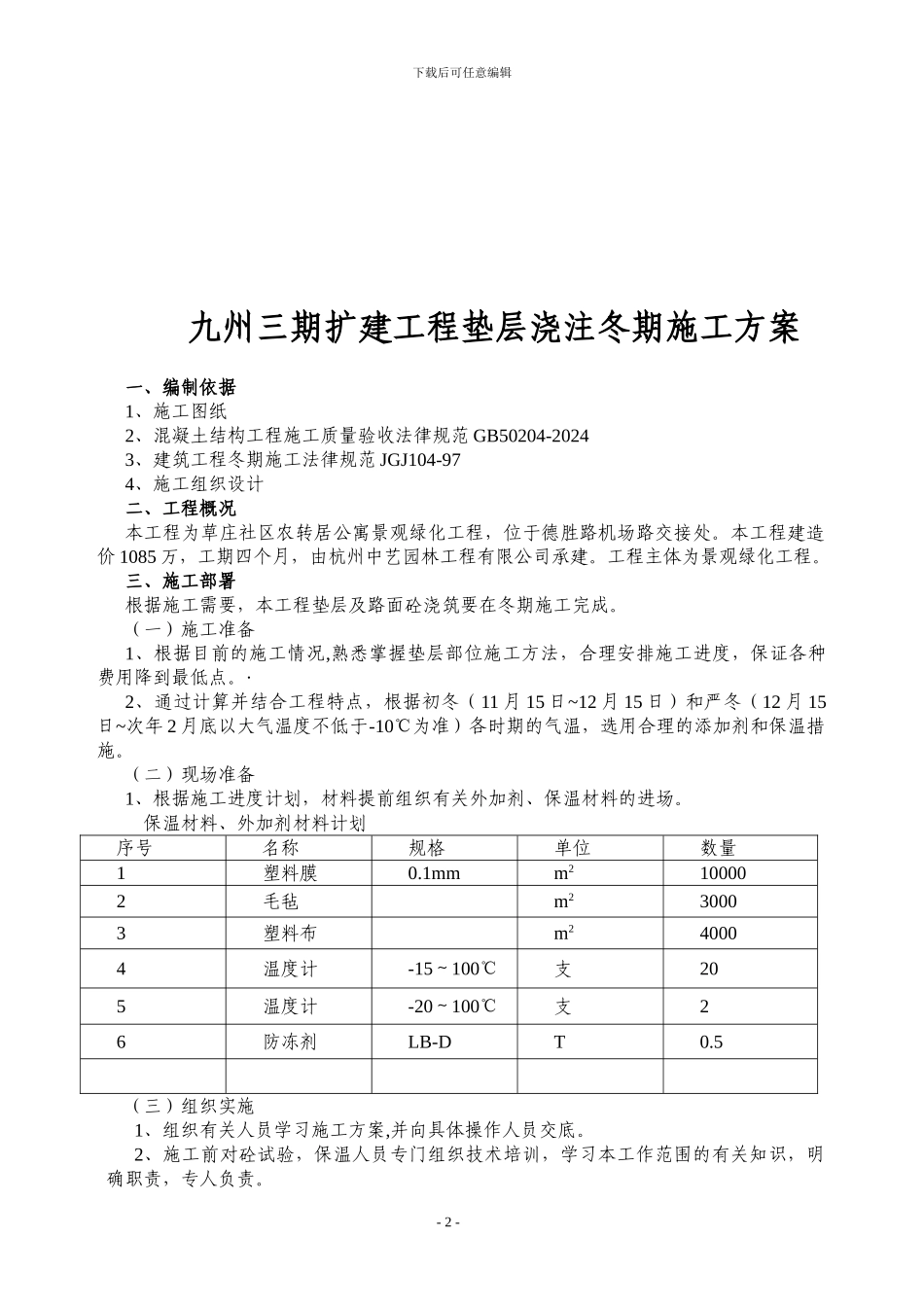

下载后可任意编辑九州三期扩建工程垫层浇注冬期施工方案天元建设集团总公司第五工程公司2009 年 01 月 11 日- 1 -下载后可任意编辑九州三期扩建工程垫层浇注冬期施工方案一、编制依据1、施工图纸2、混凝土结构工程施工质量验收法律规范 GB50204-20243、建筑工程冬期施工法律规范 JGJ104-974、施工组织设计二、工程概况本工程为草庄社区农转居公寓景观绿化工程,位于德胜路机场路交接处
本工程建造价 1085 万,工期四个月,由杭州中艺园林工程有限公司承建
工程主体为景观绿化工程
三、施工部署根据施工需要,本工程垫层及路面砼浇筑要在冬期施工完成
(一)施工准备1、根据目前的施工情况,熟悉掌握垫层部位施工方法,合理安排施工进度,保证各种费用降到最低点
·2、通过计算并结合工程特点,根据初冬(11 月 15 日~12 月 15 日)和严冬(12 月 15日~次年 2 月底以大气温度不低于-10℃为准)各时期的气温,选用合理的添加剂和保温措施
(二)现场准备1、根据施工进度计划,材料提前组织有关外加剂、保温材料的进场
保温材料、外加剂材料计划序号名称规格单位数量1塑料膜0
1mmm2100002毛毡m230003塑料布m240004温度计-15~100℃支205温度计-20~100℃支26防冻剂LB-DT0
5(三)组织实施1、组织有关人员学习施工方案,并向具体操作人员交底
2、施工前对砼试验,保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责
- 2 -下载后可任意编辑3、安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极实行措施
4、小组每周对保温措施、保温物资、实体是否受冻等情况进行全面检查
(四)工程质量控制要点1、砼工程:加强对入模温度、砼保温措施、砼施工等进行控制

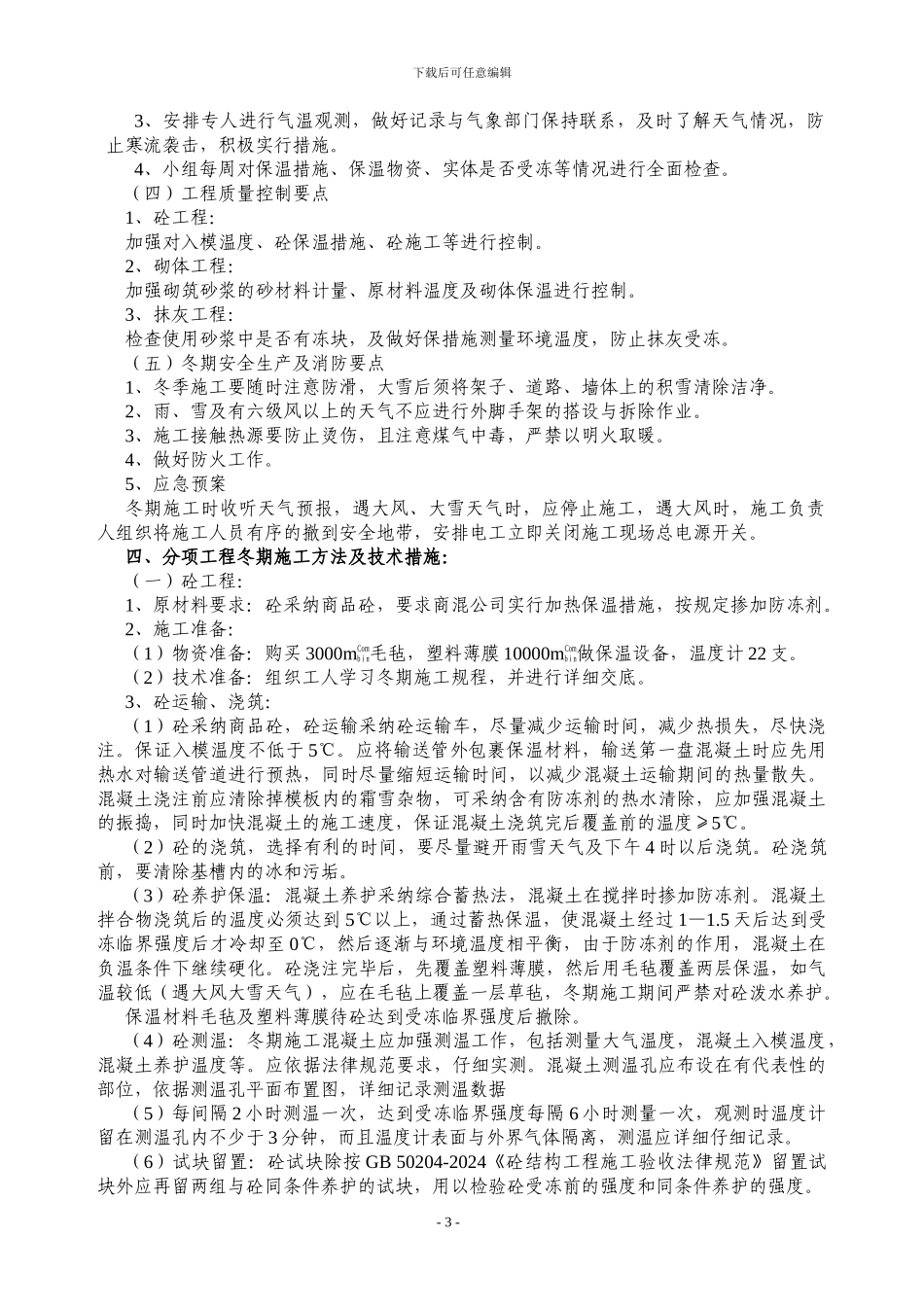

2、砌体工程:加强砌筑砂浆的砂材料
