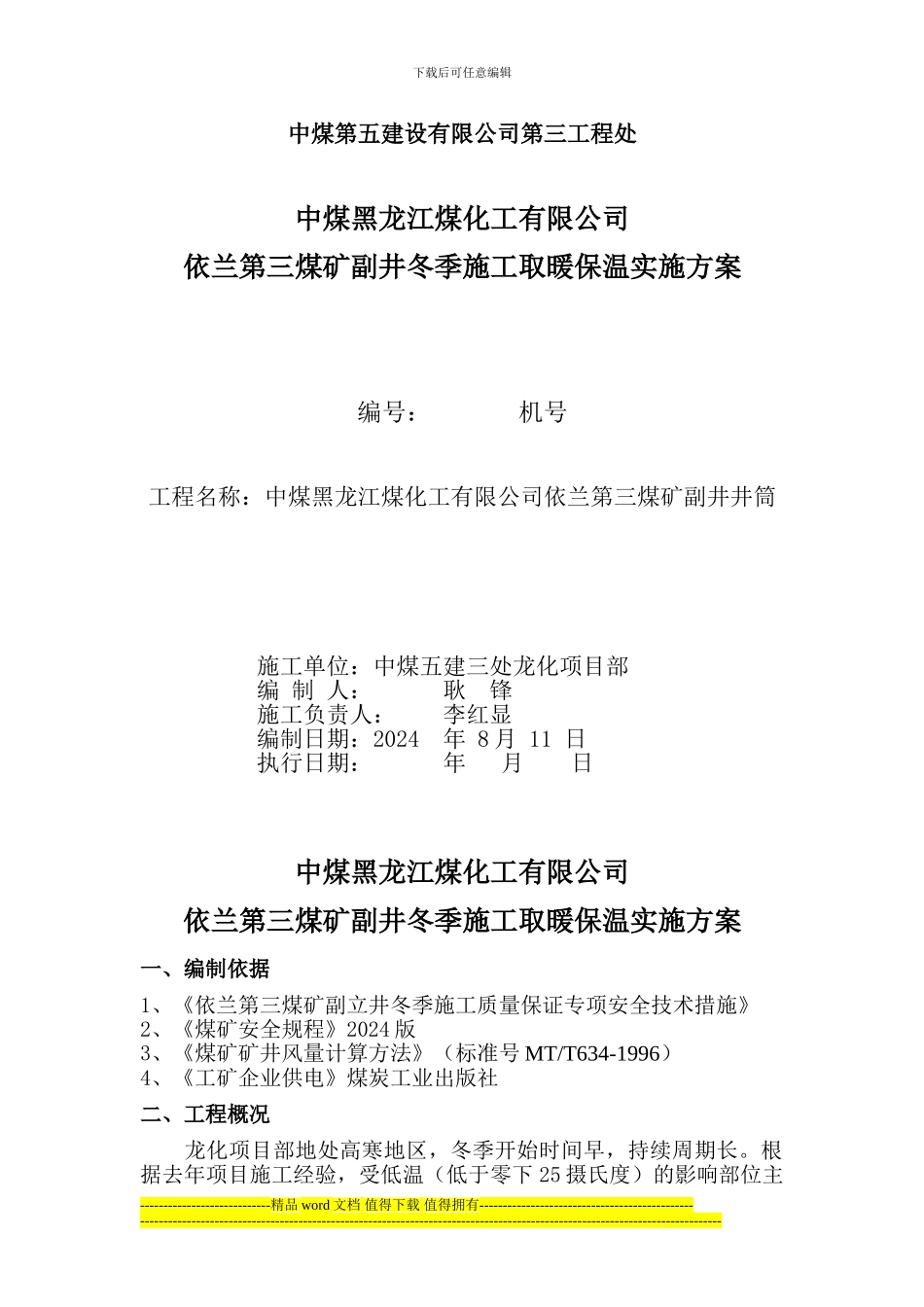

下载后可任意编辑中煤第五建设有限公司第三工程处中煤黑龙江煤化工有限公司依兰第三煤矿副井冬季施工取暖保温实施方案编号: 机号工程名称:中煤黑龙江煤化工有限公司依兰第三煤矿副井井筒 施工单位:中煤五建三处龙化项目部 编 制 人: 耿 锋 施工负责人: 李红显编制日期:2024 年 8 月 11 日 执行日期: 年 月 日 中煤黑龙江煤化工有限公司依兰第三煤矿副井冬季施工取暖保温实施方案一、编制依据1、《依兰第三煤矿副立井冬季施工质量保证专项安全技术措施》2、《煤矿安全规程》2024 版3、《煤矿矿井风量计算方法》(标准号 MT/T634-1996)4、《工矿企业供电》煤炭工业出版社二、工程概况龙化项目部地处高寒地区,冬季开始时间早,持续周期长

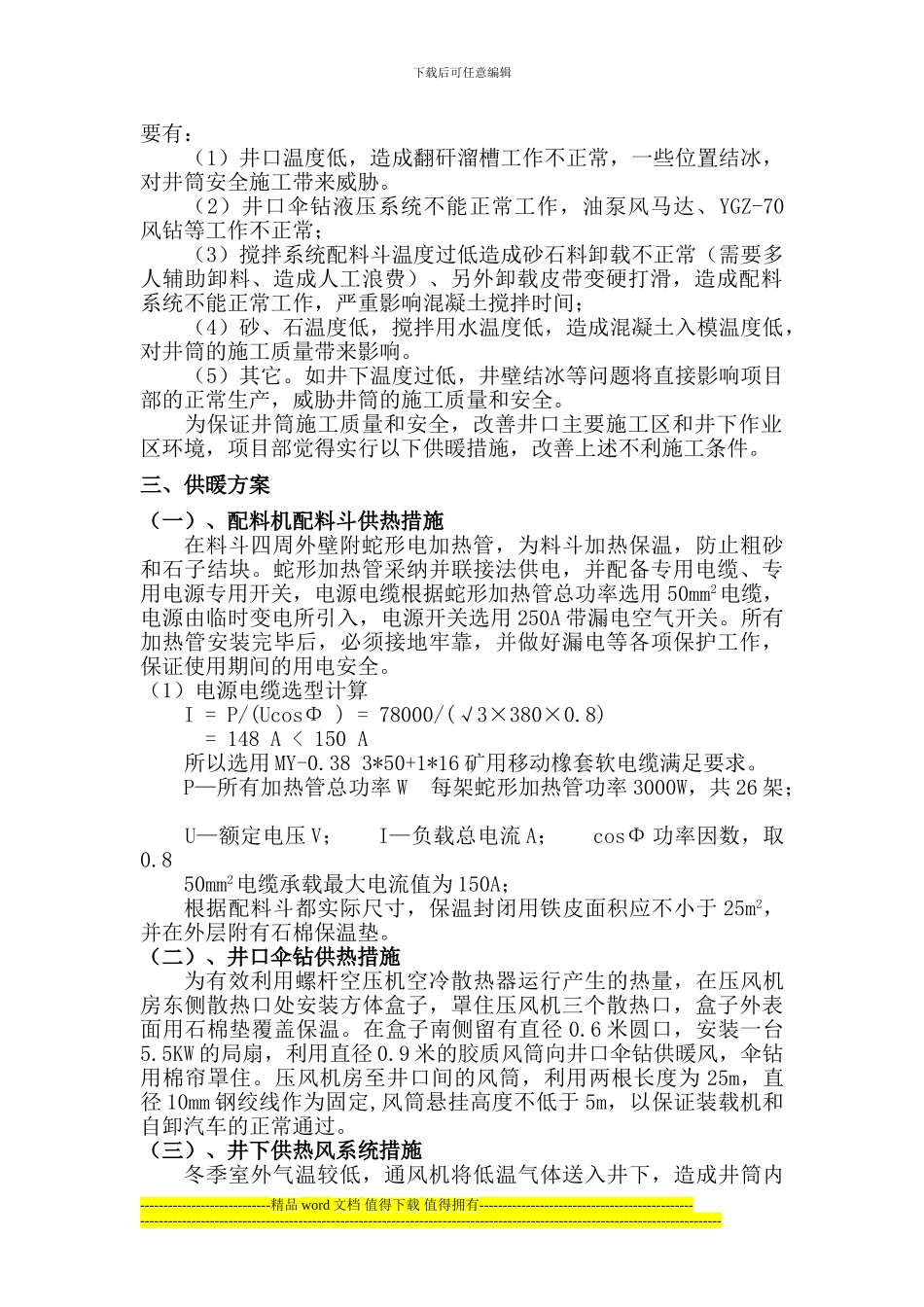

根据去年项目施工经验,受低温(低于零下 25 摄氏度)的影响部位主----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑要有:(1)井口温度低,造成翻矸溜槽工作不正常,一些位置结冰,对井筒安全施工带来威胁

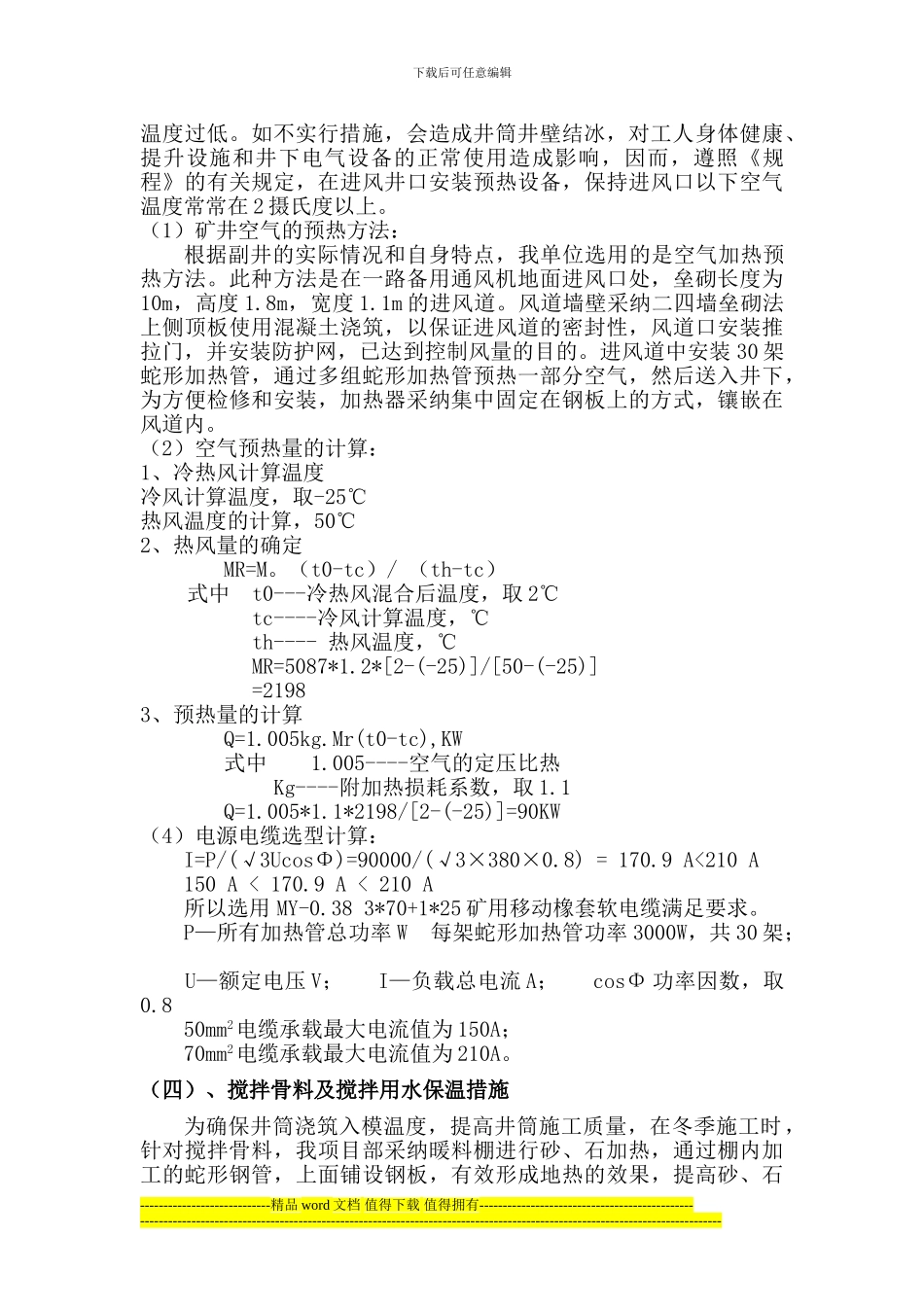

(2)井口伞钻液压系统不能正常工作,油泵风马达、YGZ-70风钻等工作不正常;(3)搅拌系统配料斗温度过低造成砂石料卸载不正常(需要多人辅助卸料、造成人工浪费)、另外卸载皮带变硬打滑,造成配料系统不能正常工作,严重影响混凝土搅拌时间;(4)砂、石温度低,搅拌用水温度低,造成混凝土入模温度低,对井筒的施工质量带来影响
如井下温度过低,
