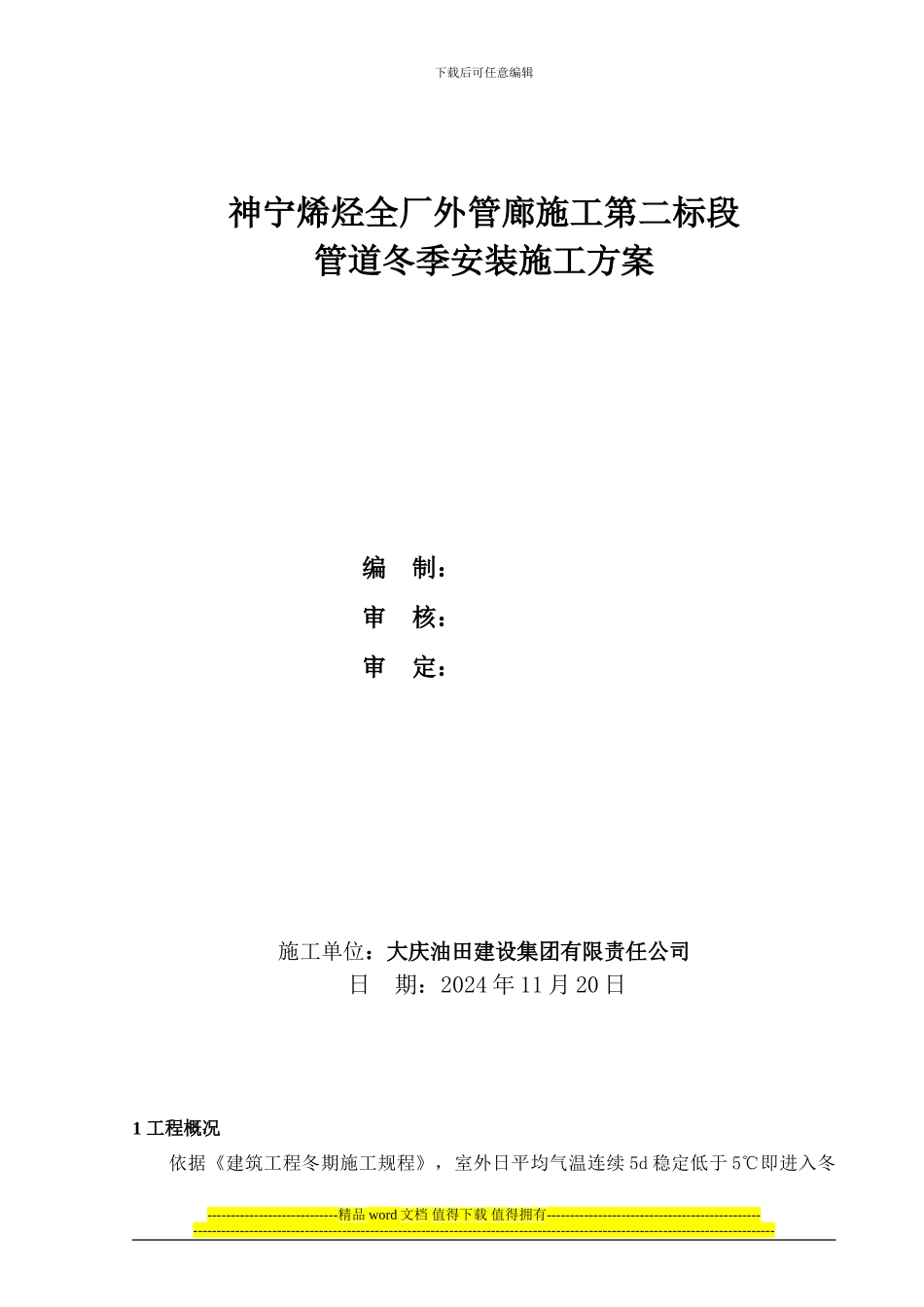

下载后可任意编辑神宁烯烃全厂外管廊施工第二标段管道冬季安装施工方案编 制:审 核:审 定:施工单位:大庆油田建设集团有限责任公司日 期:2024 年 11 月 20 日1 工程概况依据《建筑工程冬期施工规程》,室外日平均气温连续 5d 稳定低于 5℃即进入冬----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑期施工,当室外日平均气温连续 5d 高于 5℃时解除冬期施工。按灵武市气象资料统计,2024 年 11 月 15 日起烯烃现场已经进入冬季施工。全厂管廊第二标段项目目前已经进入管廊管道施工阶段,为保证冬季管道施工质量,确保工程按业主要求完成管道安装工程控制点,特编制本次冬季施工措施,望各施工班组根据执行。冬季阶段需进行施工的管道包括:1、脱盐水管线,管道材质 A312GR.TP304L;2、20%碱液管道,管道材质 A312GR.TP304L;3、98%硫酸管道,管道材质 ASTM A106GR.B;4、低低压蒸气管道,管道材质 ASTM A106GR.B;5、低低压蒸气凝液管道,管道材质 ASTM A106GR.B;6、工厂公用空气管道,管道材质 ASTM A106GR.B;7、仪表空气管道(螺纹连接),管道材质 ASTM A53GR.B E=0.85;8、采暖来回水管道,管道材质 ASTM A106GR.B;2 施工准备2.1 技术交底班组施工前对由技术人员对施工班组进行现场施工技术交底,交底工程内容、工程量、施工方案、关键技术、特别工艺要求、安全措施、质量标准、工序交接要求及其它注意事项等内容。2.2 焊接工艺评定 对于管道使用的材质,施焊前应进行冬季环境焊接工艺试验与评定。对于参加本工程管道焊接的焊工,施工前需进行有针对性的培训、考试,合格后才允许参加施焊。2.3 预制区预制棚的搭设预制棚大小应满足单个施焊人员进行施工,设置为:3(长)*2(宽)*1.5(高),预制棚主框架结构采纳L50*5角钢制作,外敷设防风雨帆布。2.4 管廊上焊接棚搭设N1段管廊上焊接棚设在管廊第19至20轴之间,N2段管廊上焊接棚设在管廊第36轴至37之间,焊接棚结构利用管廊钢结构框架,结构底部敷设标准脚手板,外敷设防风雨帆布。管廊第三层焊接棚结构采纳[10制作,焊接棚设置方便的上下及进出通道。2.5 冬季管道施工设备及措施料的预备所涉主要施工机具、设备序号设备名称单...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季管道施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
