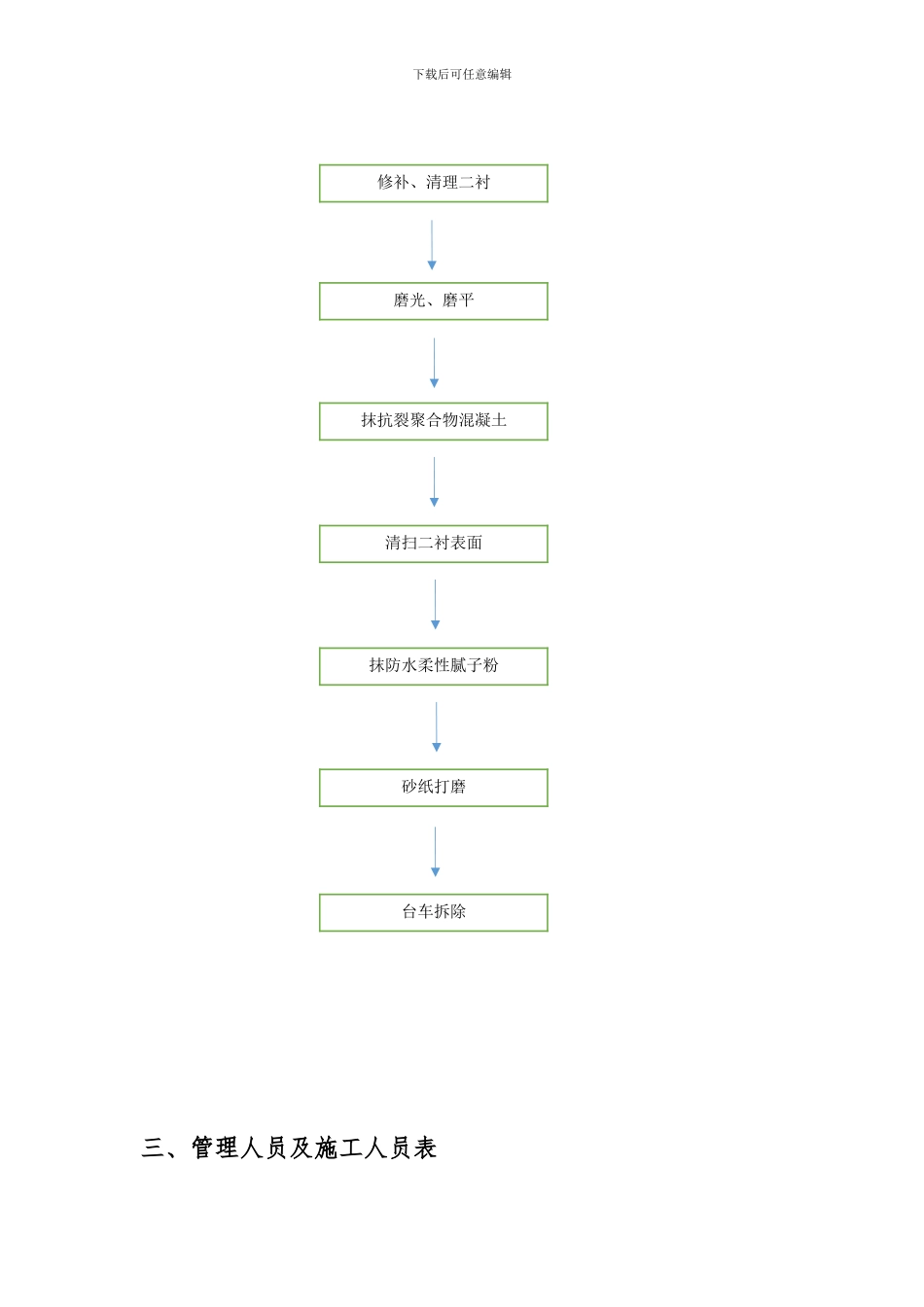

下载后可任意编辑冯庄隧道内部装饰施工方案一、工程概况 冯庄隧道位于山西省神池县境内,准池铁路起讫桩号DK166+845.00~DK167+421.00,全长 577m。二、施工方法1.使用 2 部台车进行装饰 2.主要使用材料、设备:(1)抗裂聚合物砂浆(2)防水柔性腻子粉(3)磨光机(4)砂纸下载后可任意编辑3.施工方案(1)施工准备a.调正台车就位b.修补凸凹不平的地方,确保二衬混凝土表面平整c.将二衬混凝土表面的浮尘、油污等清洗洁净,并洒水湿润;(2)施工工序如下图:台车就位测量放样检查二衬下载后可任意编辑三、管理人员及施工人员表 修补、清理二衬抹抗裂聚合物混凝土磨光、磨平清扫二衬表面抹防水柔性腻子粉砂纸打磨台车拆除下载后可任意编辑我部将选派下列既有理论知识又有丰富施工经验的施工人员,进行施工。 现场施工负责人:张继清 现场技术负责人:蒋迪科 现场质量检验负责人:王小军 现场试验负责人:张琪 现场测量负责人:胡运计划投入劳动力 45 人,其中机械驾驶员 5 人,工班长1 人,普工 30 人,测量工 2 人,安全员 2 人,电工 5 人。四、质量保证措施1.各项施工应符合国家及业主各项标准,向工人进行下载后可任意编辑详细书面交底,贯彻执行各项法律规范的相关条文;2.现场施工管理人员必须现场跟班,检查指导,仔细组织实施,做到精心操作,确保施工的质量; 3.施工前对原材料进行检查,并有合格签证记录。对施工程序、工艺流程、检测手段进行检测; 4.施工过程中应对各个工序进行全面全过程检查。五、安全与环保措施1. 安全注意事项 (1)隧道内施工人员必须穿工作服、劳动保护鞋,戴安全帽,配戴相应的防护用具,必须进行进出登记;(2)所有施工设备和机具在使用前均必须由专职人员下载后可任意编辑负责检查,检验合格方能使用,严禁无证使用,在台车主架上粘贴反光膜。隧道施工要有良好的照明设施; (3)现场应特别注意用电安全,做好绝缘措施。电力线路采纳接地与防雷的保护系统,配电箱、开关箱应符合“三级配电两级保护”的要求。电线、配电箱等应由专职电王管理。严格按操作规程作业,电工等操作人员必须持证上岗; (4)建立安全检查制度。各级安全管理人员随时检查施工安全,不定期召开安全生产会议,分析事故易发点,下载后可任意编辑制定防范措施和安全规划,把事故消灭在萌芽状态。 2. 环保措施 (1)开工前,各技术员必须对工人进行环保知识的培训学习,提高环保意识;(2)实行有效的...
