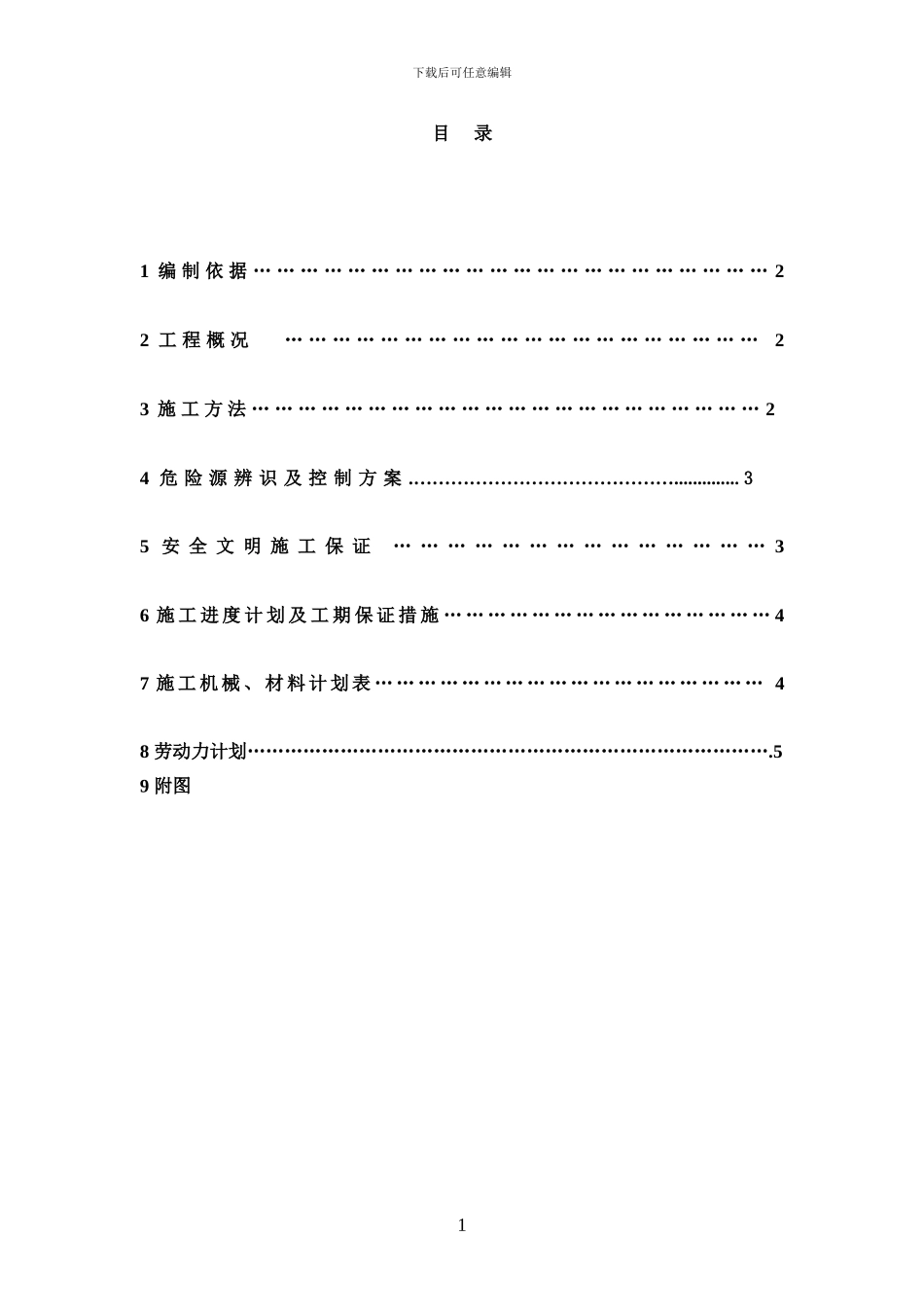

下载后可任意编辑目 录1 编 制 依 据 … … … … … … … … … … … … … … … … … … … … … … 22 工 程 概 况 … … … … … … … … … … … … … … … … … … … … 23 施 工 方 法 … … … … … … … … … … … … … … … … … … … … … … 2 4 危 险 源 辨 识 及 控 制 方 案
……………………………………
3 5 安 全 文 明 施 工 保 证 … … … … … … … … … … … … … … 36 施 工 进 度 计 划 及 工 期 保 证 措 施 … … … … … … … … … … … … … … … 47 施 工 机 械 、 材 料 计 划 表 … … … … … … … … … … … … … … … … … … 48 劳动力计划…………………………………………………………………………
59 附图 1下载后可任意编辑1、编制依据1

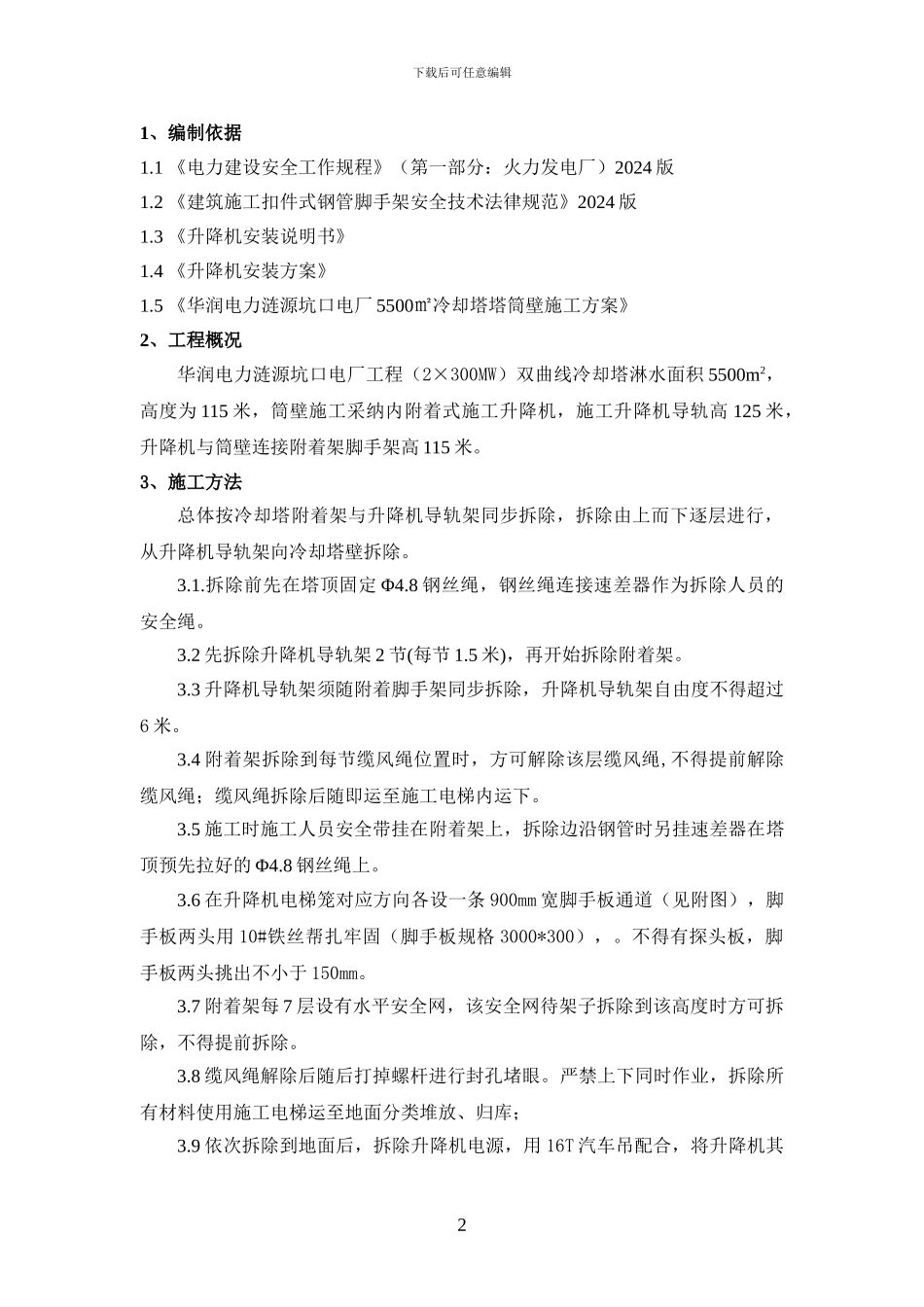

1 《电力建设安全工作规程》(第一部分:火力发电厂)2024 版1
2 《建筑施工扣件式钢管脚手架安全技术法律规范》2024 版1
3 《升降机安装说明书》1
4 《升降机安装方案》1
5 《华润电力涟源坑口电厂 5500㎡冷却塔塔筒壁施工方案》2、工程概况华润电力涟源坑口电厂工程(2×300MW)双曲线冷却塔淋水面积 5500m2,高度为 115 米,筒壁施工采纳内附着式施工升降机,施工升降机导轨高 125 米,升降机与筒壁连接附着架脚手架高 115 米
3、施工方法总体按冷却塔附着架与升降机导轨架同步拆除,拆除由上而下逐层进行,从升降机导轨架向冷却塔壁拆除
拆除前先在塔顶固定 Φ4
8 钢丝绳,钢丝绳连接速差器作为拆除人员的安全绳
2 先拆除升降机导轨架 2 节(每节 1
