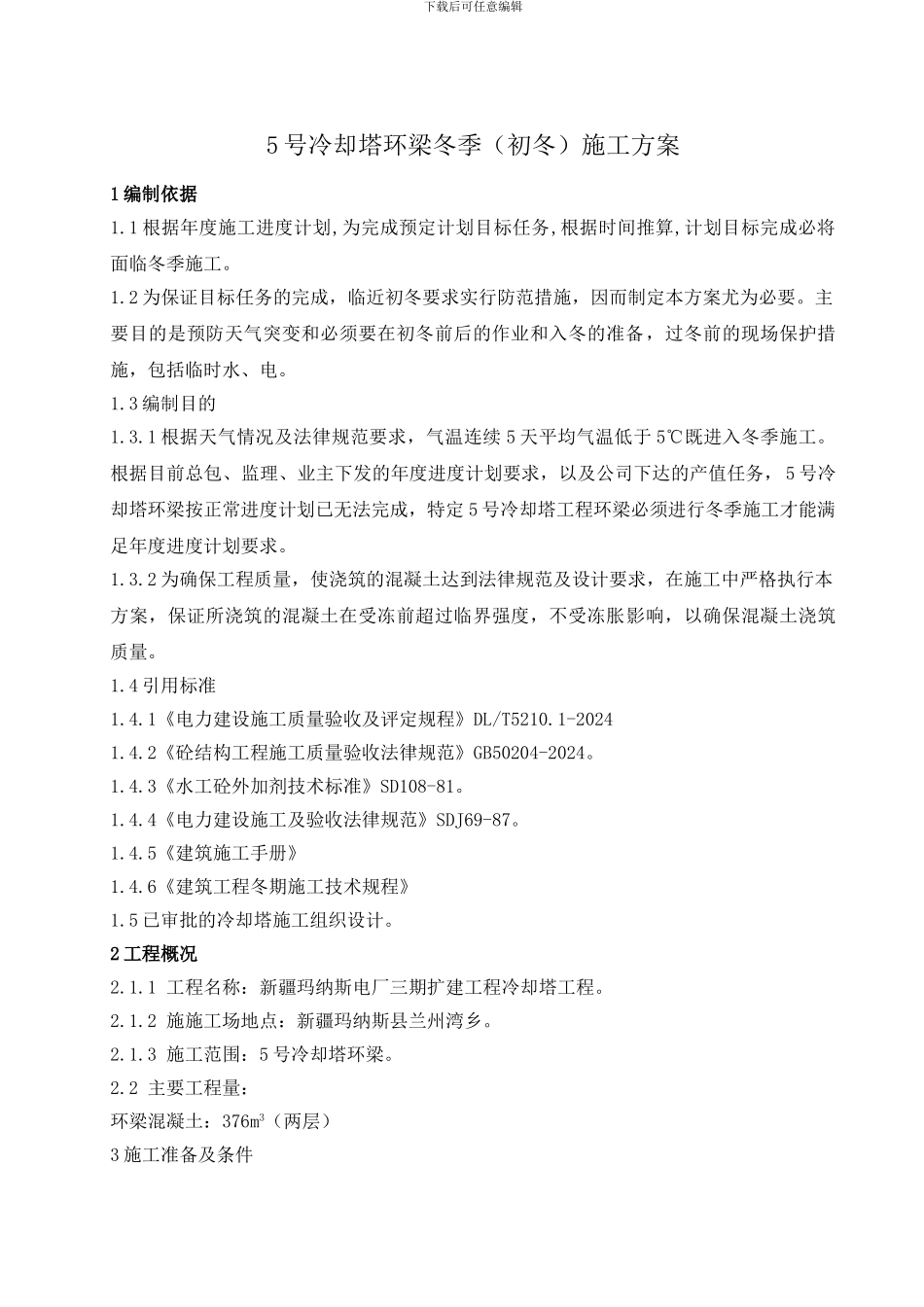

下载后可任意编辑5 号冷却塔环梁冬季(初冬)施工方案1 编制依据1
1 根据年度施工进度计划,为完成预定计划目标任务,根据时间推算,计划目标完成必将面临冬季施工
2 为保证目标任务的完成,临近初冬要求实行防范措施,因而制定本方案尤为必要
主要目的是预防天气突变和必须要在初冬前后的作业和入冬的准备,过冬前的现场保护措施,包括临时水、电
3 编制目的1
1 根据天气情况及法律规范要求,气温连续 5 天平均气温低于 5℃既进入冬季施工
根据目前总包、监理、业主下发的年度进度计划要求,以及公司下达的产值任务, 5 号冷却塔环梁按正常进度计划已无法完成,特定 5 号冷却塔工程环梁必须进行冬季施工才能满足年度进度计划要求
2 为确保工程质量,使浇筑的混凝土达到法律规范及设计要求,在施工中严格执行本方案,保证所浇筑的混凝土在受冻前超过临界强度,不受冻胀影响,以确保混凝土浇筑质量
4 引用标准1
1《电力建设施工质量验收及评定规程》DL/T5210
1-20241
2《砼结构工程施工质量验收法律规范》GB50204-2024
3《水工砼外加剂技术标准》SD108-81
4《电力建设施工及验收法律规范》SDJ69-87
5《建筑施工手册》1
6《建筑工程冬期施工技术规程》1
5 已审批的冷却塔施工组织设计
2 工程概况2
1 工程名称:新疆玛纳斯电厂三期扩建工程冷却塔工程
2 施施工场地点:新疆玛纳斯县兰州湾乡
3 施工范围:5 号冷却塔环梁
2 主要工程量:环梁混凝土:376m3(两层)3 施工准备及条件下载后可任意编辑3

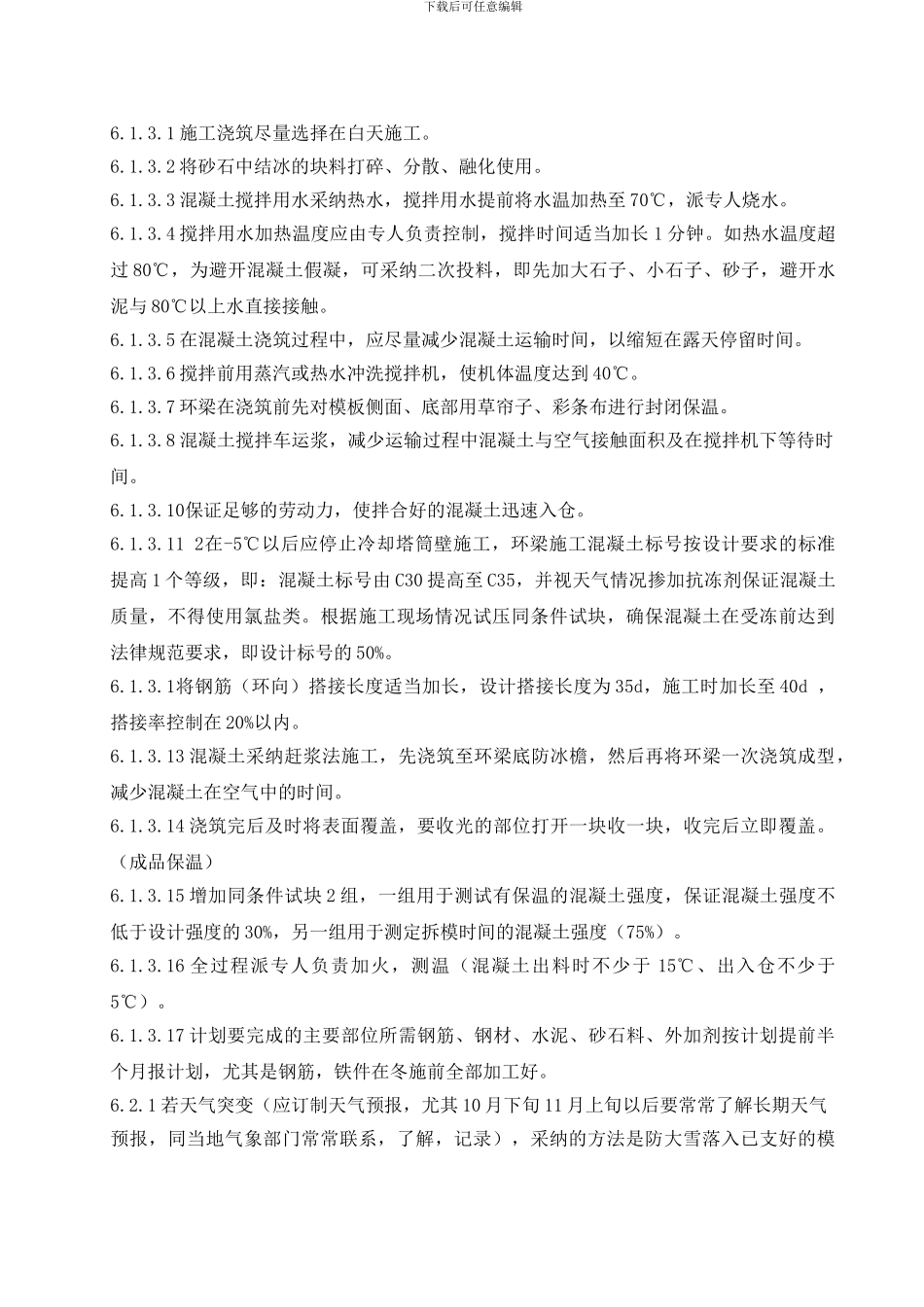

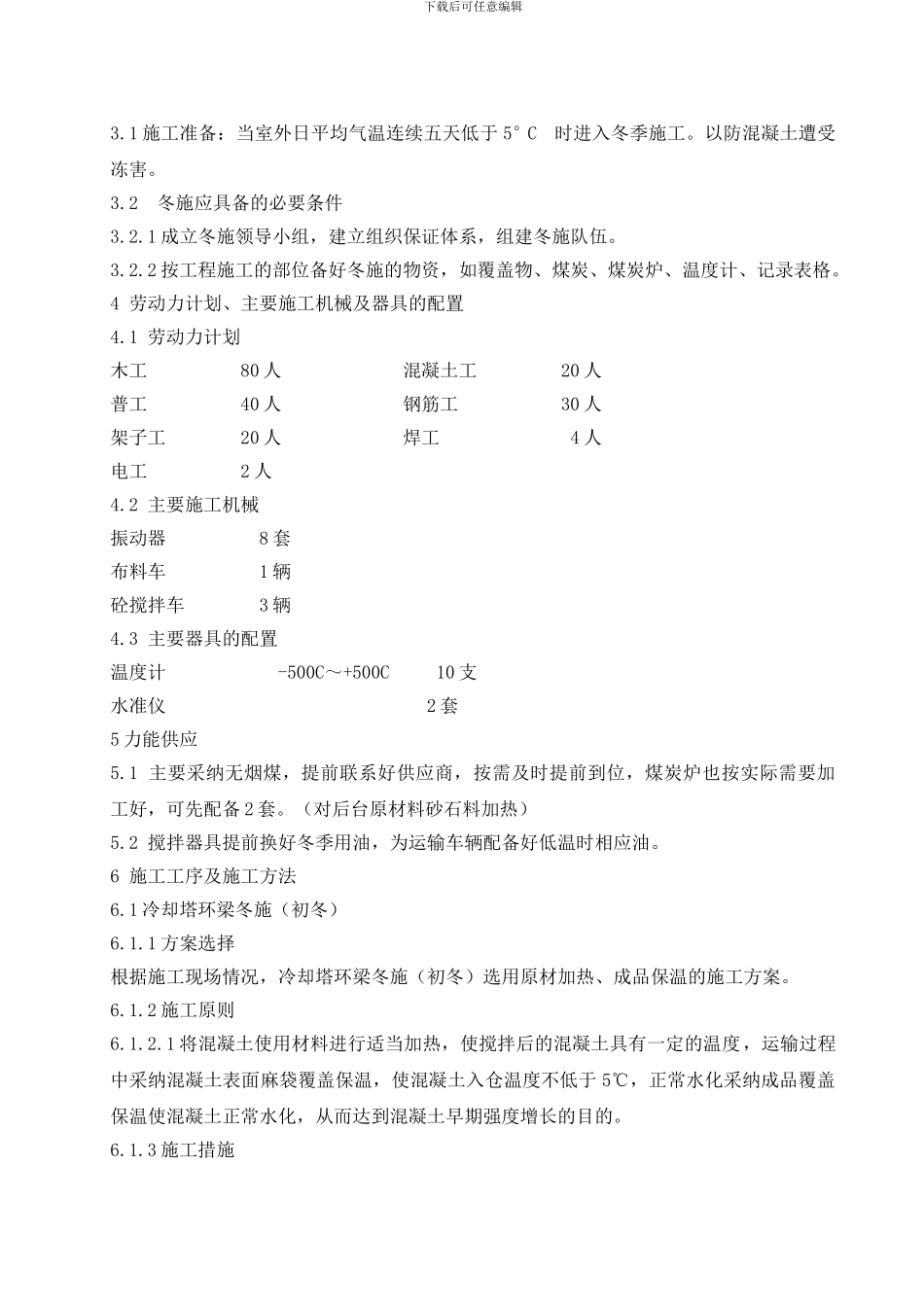

1 施工准备:当室外日平均气温连续五天低于 5°C 时进入冬季施工
以防混凝土遭受冻害
2 冬施应具备的必要条件3
1 成立冬施领导小组,建立组织保证体系,组建冬施队伍
