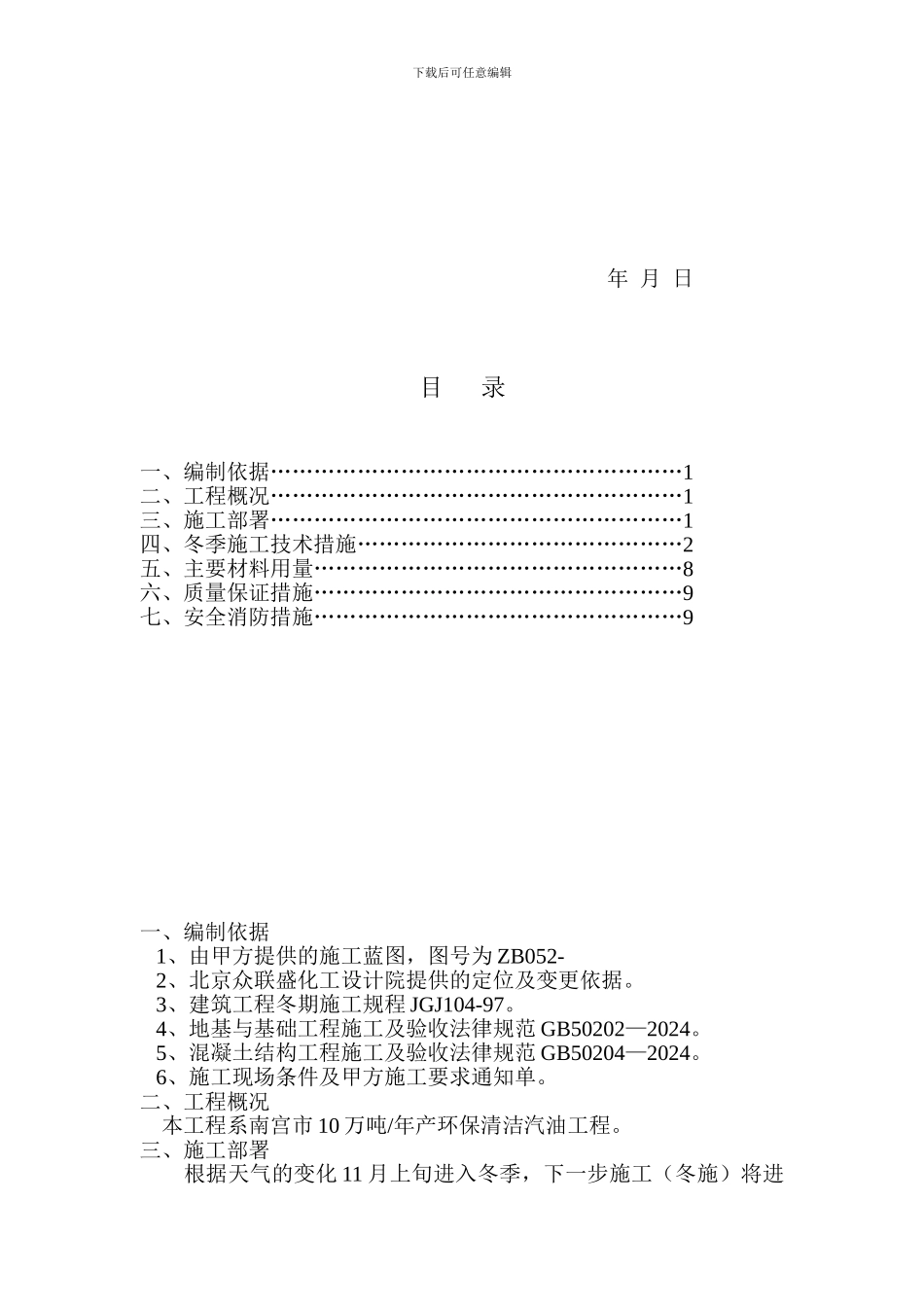

下载后可任意编辑 河北省南宫市 10 万 t/a 产环保清洁汽油工程冬季施工方案编制单位:山西省古县建安公司南宫工程项目部编制时间:二 0 0 九年十一月十五日编 制 人: 年 月 日审 核 人: 年 月 日审 批 人: 年 月 日业 主 审 批 意 见:下载后可任意编辑年 月 日目 录一、编制依据…………………………………………………1二、工程概况…………………………………………………1三、施工部署…………………………………………………1四、冬季施工技术措施………………………………………2五、主要材料用量……………………………………………8六、质量保证措施……………………………………………9七、安全消防措施……………………………………………9一、编制依据1、由甲方提供的施工蓝图,图号为 ZB052-2、北京众联盛化工设计院提供的定位及变更依据
3、建筑工程冬期施工规程 JGJ104-97
4、地基与基础工程施工及验收法律规范 GB50202—2024
5、混凝土结构工程施工及验收法律规范 GB50204—2024
6、施工现场条件及甲方施工要求通知单
二、工程概况本工程系南宫市 10 万吨/年产环保清洁汽油工程
三、施工部署根据天气的变化 11 月上旬进入冬季,下一步施工(冬施)将进下载后可任意编辑入措施阶段
1、施工准备(1)冬季施工时间:日平均气温连续五天低于 5℃或 11 月 15 日,为冬施开始日期;日平均气温连续 5 天高于 5℃或 3 月 15 日,为冬施结束日期
现场应于 11 月中旬即开始对大气进行测温,上述两个条件有一个达到即确定为冬施的起、止日期
(2)根据目前的施工情况,熟练掌握各部位的施工方法,合理安排施工进度,保证把各种费用降到最低点

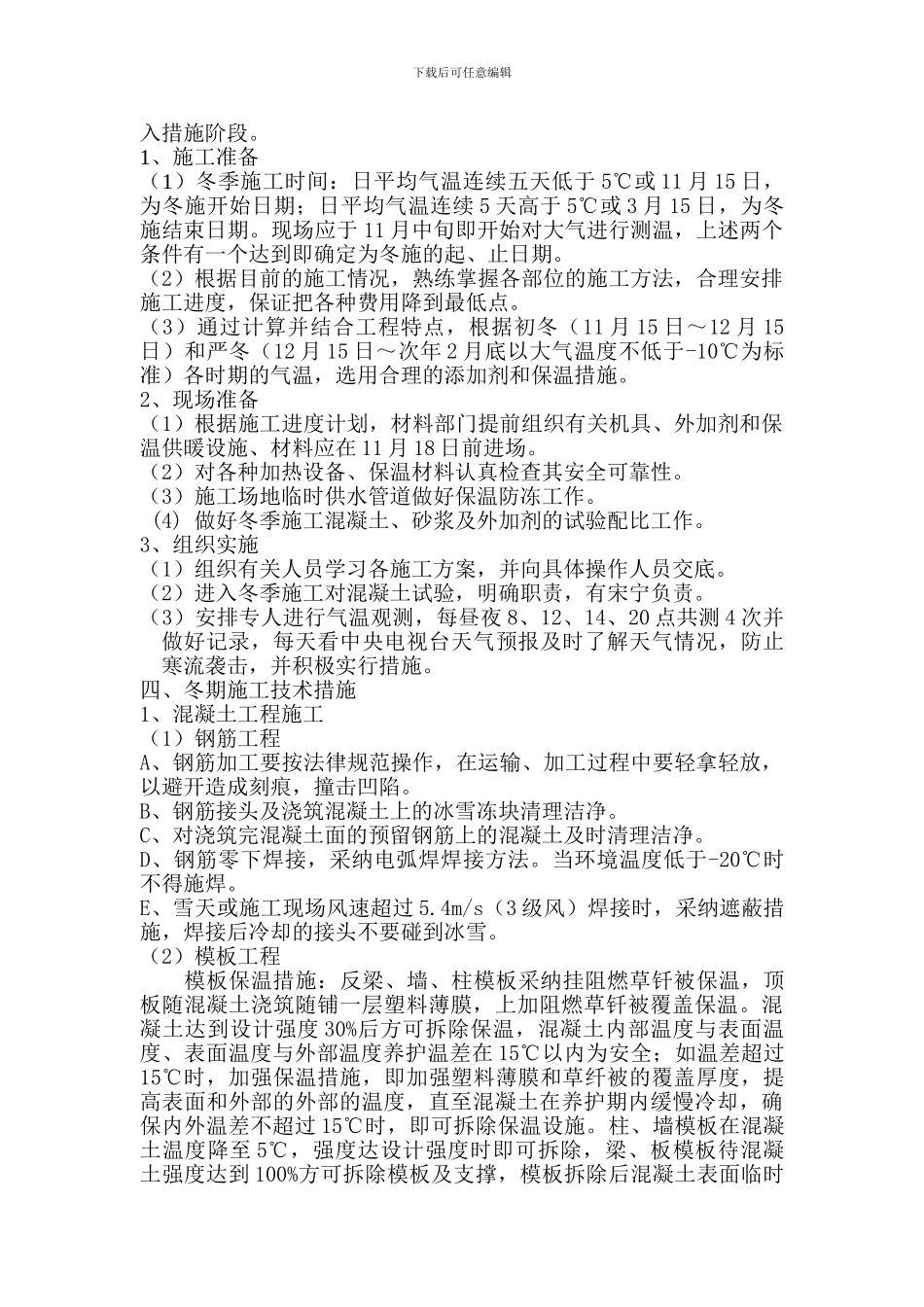

(3)通过计算并结合工程特点,根据初冬(11 月 15 日~12 月 15日)和严冬(12 月 15 日~次年
