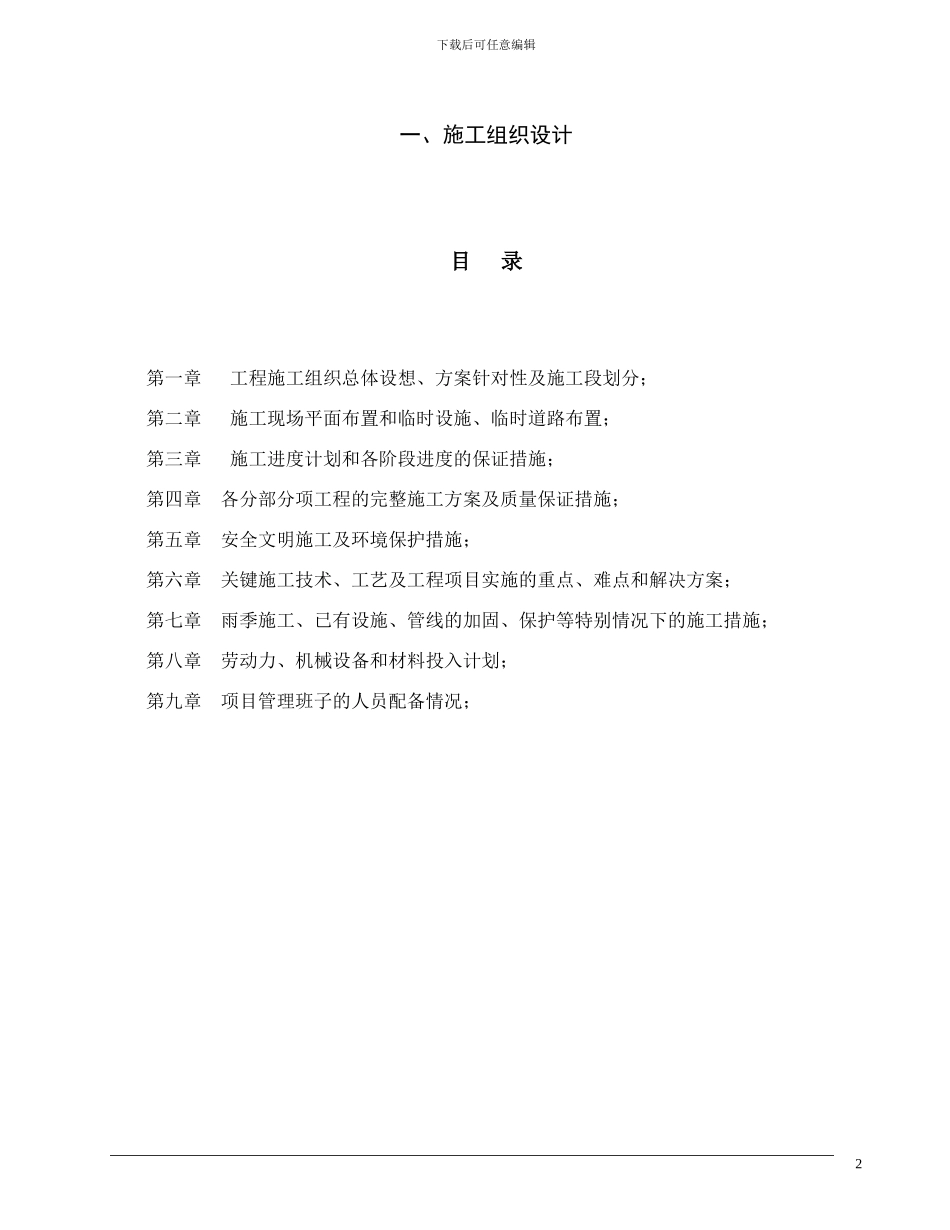

江苏洋河酒厂股份有限公司:来安基地2#收酒站收酒槽、储酒罐及工艺管道制作安装工程施工组织设计编制人: 审核人: 批准人: 苏州工业设备安装集团有限公司2024.6.18下载后可任意编辑目 录 一、施工组织设计……………………………………………………………… 1 二、项目管理机构配备情况…………………………………………………… 421下载后可任意编辑一、施工组织设计目 录第一章 工程施工组织总体设想、方案针对性及施工段划分;第二章 施工现场平面布置和临时设施、临时道路布置;第三章 施工进度计划和各阶段进度的保证措施; 第四章 各分部分项工程的完整施工方案及质量保证措施;第五章 安全文明施工及环境保护措施;第六章 关键施工技术、工艺及工程项目实施的重点、难点和解决方案; 第七章 雨季施工、已有设施、管线的加固、保护等特别情况下的施工措施; 第八章 劳动力、机械设备和材料投入计划;第九章 项目管理班子的人员配备情况;2下载后可任意编辑第一章:工程施工组织总体设想、方案针对性及施工段划分1.1工程概述:江苏洋河酒厂股份有限公司来安基地 2#收酒站收酒罐、储酒罐及工艺管道等制作安装工程包含 300T 酒罐、50T 酒罐和 2T 收酒槽、2T 计量罐及灌区管道安装,是一个综合性的项目。项目中包含了罐体制作安装、管道安装、仪表电气安装。项目工期段,牵涉到多个专业的交叉施工作业,所以要求施工时合理的划分施工阶段,通过阶段性的控制时间和质量来控制整个项目的工期和质量。整个项目施工的重点及工期关键是厂内制作的 2T 收酒槽、计量罐及现场制作的 300T、50T 酒罐及库区工艺管道的预制安装,故施工阶段的划分就以厂内制作2T 收酒槽、计量罐及现场制作的 300T、50T 酒罐及库区工艺管道的预制安装施工为两条主线。从以下各方面介绍本项目的施工组织。1.2主要施工阶段划分为:厂内制作部分:2T 收酒槽、计量罐采纳在公司内制作,然后运至现场,吊装就位。现场施工部分:300T、50T 酒罐及库区工艺管道的预制安装原材料采购阶段、设备附件、管道预制阶段、罐体现场组装焊接制造阶段、工艺管道安装阶段、系统清洗调试阶段。这些主线条的阶段划分既有自己的独立的管理控制程序,又和其他施工阶段互相配合有机的衔接交叉,从而保证项目的快速有序的运行。1.3 施工特点:在独立的预制区实行流水线的工作流程,不仅把管道预制和酒罐设备预制分开,同时把不锈钢制作和碳钢制作分开,...
