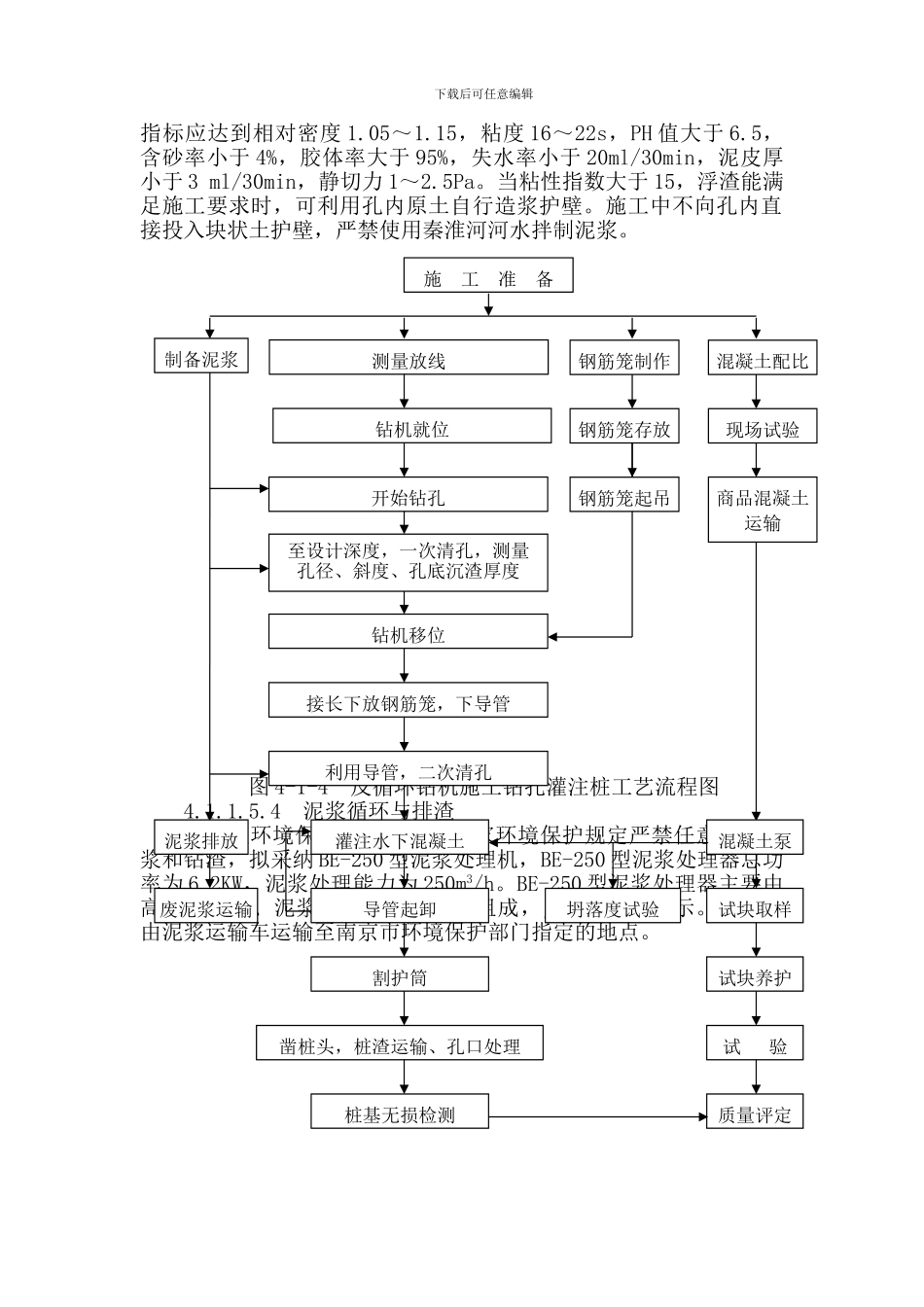

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】4.1.1.5 反循环钻机施工4.1.1.5.1 施工工艺流程反循环钻机施工钻孔灌注桩工艺流程见图 4-1-4。4.1.1.5.2 钢护筒的制作1.5m 直径桩基护筒用 δ=10mm 的 A3 钢板卷制,考虑到桩长和倾斜度影响,护筒内径加工成 Φ=1.80m;1.2m 直径桩护筒内径加工成Φ=1.50m。为了保证钢护筒的整体刚度和接口质量,在每节护筒的焊 接 口 处 加 焊 δ=10mm 、 宽 15cm 的 加 强 钢 带 ; 护 筒 底 段 加 焊δ=10mm、宽 50cm 的加强钢带作刃脚。护筒焊接采纳开坡口双面焊,要求焊逢连续,保证不漏水。4.1.1.5.3 泥浆拌制选用优质的膨润土加入 CMC、聚丙稀酸胺、生物聚合物、纯碱等添加剂配制高质量的复合泥浆,其配比经试验室实验确定。泥浆下载后可任意编辑指标应达到相对密度 1.05~1.15,粘度 16~22s,PH 值大于 6.5,含砂率小于 4%,胶体率大于 95%,失水率小于 20ml/30min,泥皮厚小于 3 ml/30min,静切力 1~2.5Pa。当粘性指数大于 15,浮渣能满足施工要求时,可利用孔内原土自行造浆护壁。施工中不向孔内直接投入块状土护壁,严禁使用秦淮河河水拌制泥浆。图 4-1-4 反循环钻机施工钻孔灌注桩工艺流程图4.1.1.5.4 泥浆循环与排渣为实现环境保护,施工时按国家环境保护规定严禁任意排放泥浆和钻渣,拟采纳 BE-250 型泥浆处理机,BE-250 型泥浆处理器总功率为 6.2KW,泥浆处理能力为 250m3/h。BE-250 型泥浆处理器主要由高频振动筛、泥浆泵和旋流除砂器组成,见图 4-1-5 所示。废泥浆由泥浆运输车运输至南京市环境保护部门指定的地点。施 工 准 备测量放线钻机就位开始钻孔至设计深度,一次清孔,测量孔径、斜度、孔底沉渣厚度接长下放钢筋笼,下导管钻机移位利用导管,二次清孔灌注水下混凝土导管起卸割护筒凿桩头,桩渣运输、孔口处理桩基无损检测坍落度试验混凝土泵试块取样试块养护试 验质量评定混凝土配比现场试验商品混凝土运输钢筋笼制作钢筋笼存放钢筋笼起吊制备泥浆泥浆排放废泥浆运输下载后可任意编辑图 4-1-5 BE-250 泥浆处理器示意图4.1.1.5.5 钻孔(1)、钻机安装就位用汽车吊将钻机吊放到施工平台,利用轨道或滑槽使钻机就位于测量好的桩位。就位后在钻机下铺垫枕木以保证钻机在钻孔过程中不产生倾斜和移位。钻机就位后其底座应平稳、水平,钻架垂直...
