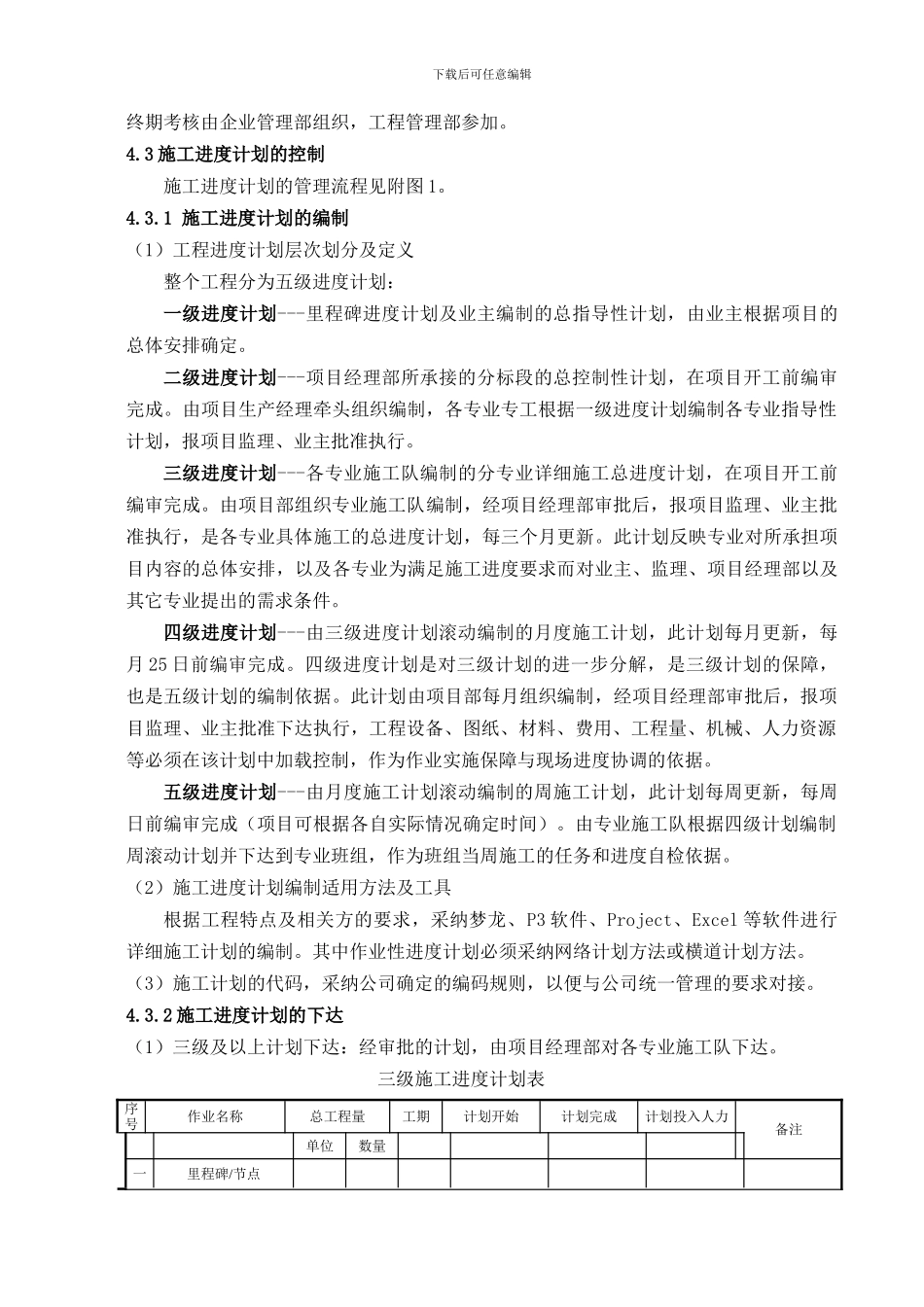

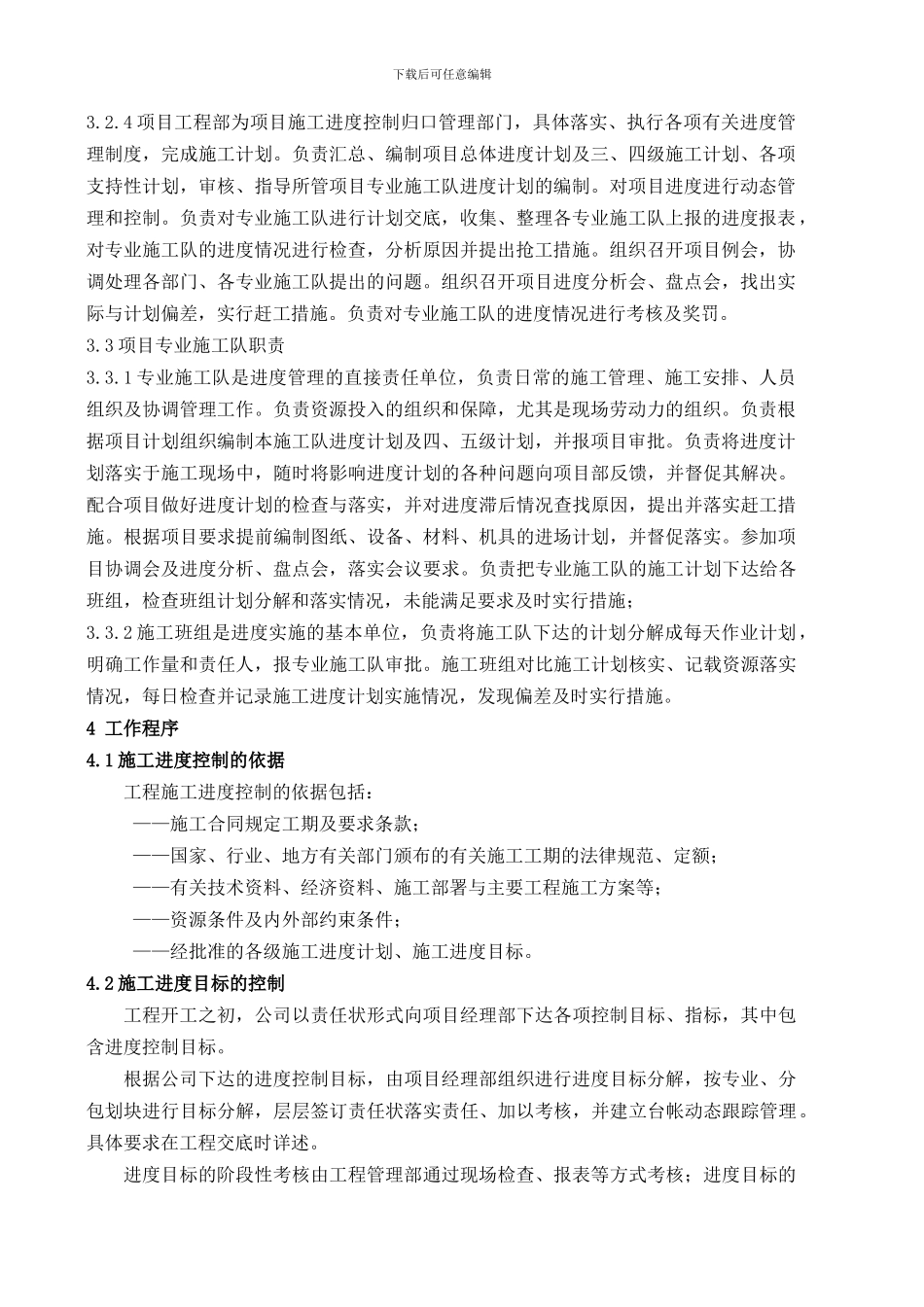

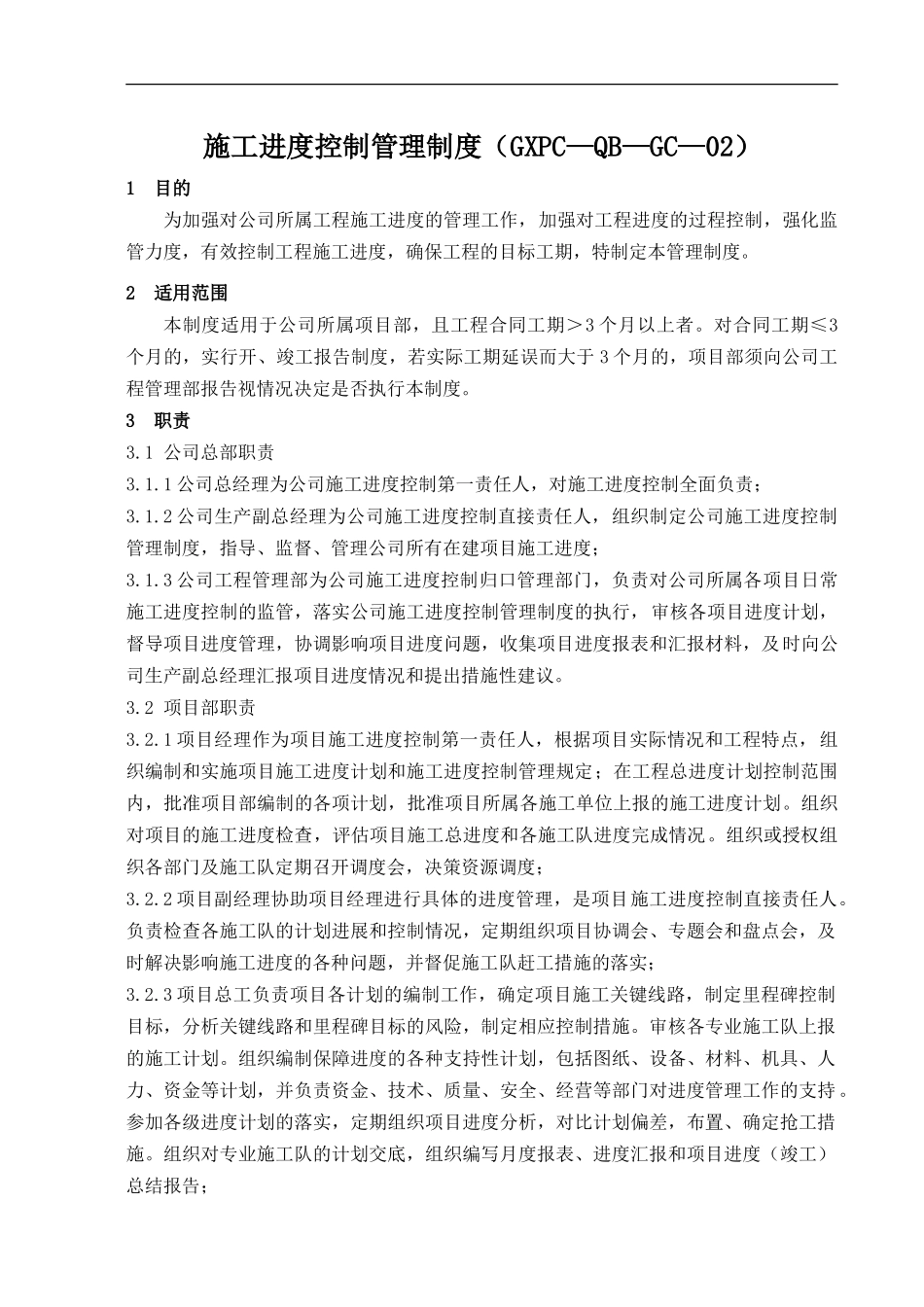

施工进度控制管理制度(GXPC—QB—GC—02)1目的为加强对公司所属工程施工进度的管理工作,加强对工程进度的过程控制,强化监管力度,有效控制工程施工进度,确保工程的目标工期,特制定本管理制度。2适用范围本制度适用于公司所属项目部,且工程合同工期>3 个月以上者。对合同工期≤3个月的,实行开、竣工报告制度,若实际工期延误而大于 3 个月的,项目部须向公司工程管理部报告视情况决定是否执行本制度。3 职责3.1 公司总部职责3.1.1 公司总经理为公司施工进度控制第一责任人,对施工进度控制全面负责;3.1.2 公司生产副总经理为公司施工进度控制直接责任人,组织制定公司施工进度控制管理制度,指导、监督、管理公司所有在建项目施工进度;3.1.3 公司工程管理部为公司施工进度控制归口管理部门,负责对公司所属各项目日常施工进度控制的监管,落实公司施工进度控制管理制度的执行,审核各项目进度计划,督导项目进度管理,协调影响项目进度问题,收集项目进度报表和汇报材料,及时向公司生产副总经理汇报项目进度情况和提出措施性建议。3.2 项目部职责3.2.1 项目经理作为项目施工进度控制第一责任人,根据项目实际情况和工程特点,组织编制和实施项目施工进度计划和施工进度控制管理规定;在工程总进度计划控制范围内,批准项目部编制的各项计划,批准项目所属各施工单位上报的施工进度计划。组织对项目的施工进度检查,评估项目施工总进度和各施工队进度完成情况。组织或授权组织各部门及施工队定期召开调度会,决策资源调度;3.2.2 项目副经理协助项目经理进行具体的进度管理,是项目施工进度控制直接责任人。负责检查各施工队的计划进展和控制情况,定期组织项目协调会、专题会和盘点会,及时解决影响施工进度的各种问题,并督促施工队赶工措施的落实;3.2.3 项目总工负责项目各计划的编制工作,确定项目施工关键线路,制定里程碑控制目标,分析关键线路和里程碑目标的风险,制定相应控制措施。审核各专业施工队上报的施工计划。组织编制保障进度的各种支持性计划,包括图纸、设备、材料、机具、人力、资金等计划,并负责资金、技术、质量、安全、经营等部门对进度管理工作的支持。参加各级进度计划的落实,定期组织项目进度分析,对比计划偏差,布置、确定抢工措施。组织对专业施工队的计划交底,组织编写月度报表、进度汇报和项目进度(竣工)总结报告;下载后可任意编辑3.2.4 项目工程部为项目施工进度控制归口管理部门,...
