下载后可任意编辑一、工程概况马钢(合肥)公司高炉、转炉煤气余热发电项目 75t/h 锅炉筑炉工程包括炉膛、过热器烟道、转向室、上级省煤器烟道、下级省煤器烟道、对流管束等部位砌筑,耐材总重约 299
9212 吨,总工期约57 天
二、施工部署本项目筑炉工程是整个炼铁流水线上的关键环节,为确保筑炉工程按项目总计划要求实施,对施工总体部署做出如下安排:首先,锅炉砌筑按项目总体要求 2024 年 6 月 5 日开始砌筑
在开工前应完成锅炉底部燃烧室耐材进场、钢筋制作加工和模板备料,2024 年 6 月 3 日要求完成钢筋制作加工和模板备料等前期准备工作,准备阶段由 6 名筑炉工、6 名壮工、2 名木工、1 名叉车工、1 名柴油运输车司机完成
锅炉底部燃烧室砌筑由 12 名筑炉工、12 名壮工、1 名钳工、1 名电工、2 名木工、2 名架工完成,二班制作业,要求 6月 10 日完成
其次,6 月 11 日开始砌筑炉膛、过热器烟道、上级省煤器烟道、下级省煤器烟道,由 12 名筑炉工、12 名壮工、2 名运转工、1 名钳工、1 名电焊工、2 名架工完成,二班制作业,要求 7 月 20 日结束
最后,7 月 21 日开始砌筑对流管束、转向室,由 6 名筑炉工、12 名壮工、1 名电工、2 名运转工、1 名钳工完成,要求 7 月 29 日结束;8 月 2 日开始烘炉
本工程中垂直运输采纳 1t 卷扬和锅炉顶电动葫芦,水平运输采纳一台 3t 叉车和胶皮轮手推车
三、施工要点1
1 锅炉砌筑前应具备以下条件:1
1 锅炉安装完毕;1
2 炉体热工检测孔等开孔和埋管工作已结束;1
3 筑炉工作应在锅炉钢架、燃烧设备、锅筒、受热面等部件装妥后并经水压试验及其他必要的冷态试验后才能进行
2 炉膛底部燃烧室砌筑1

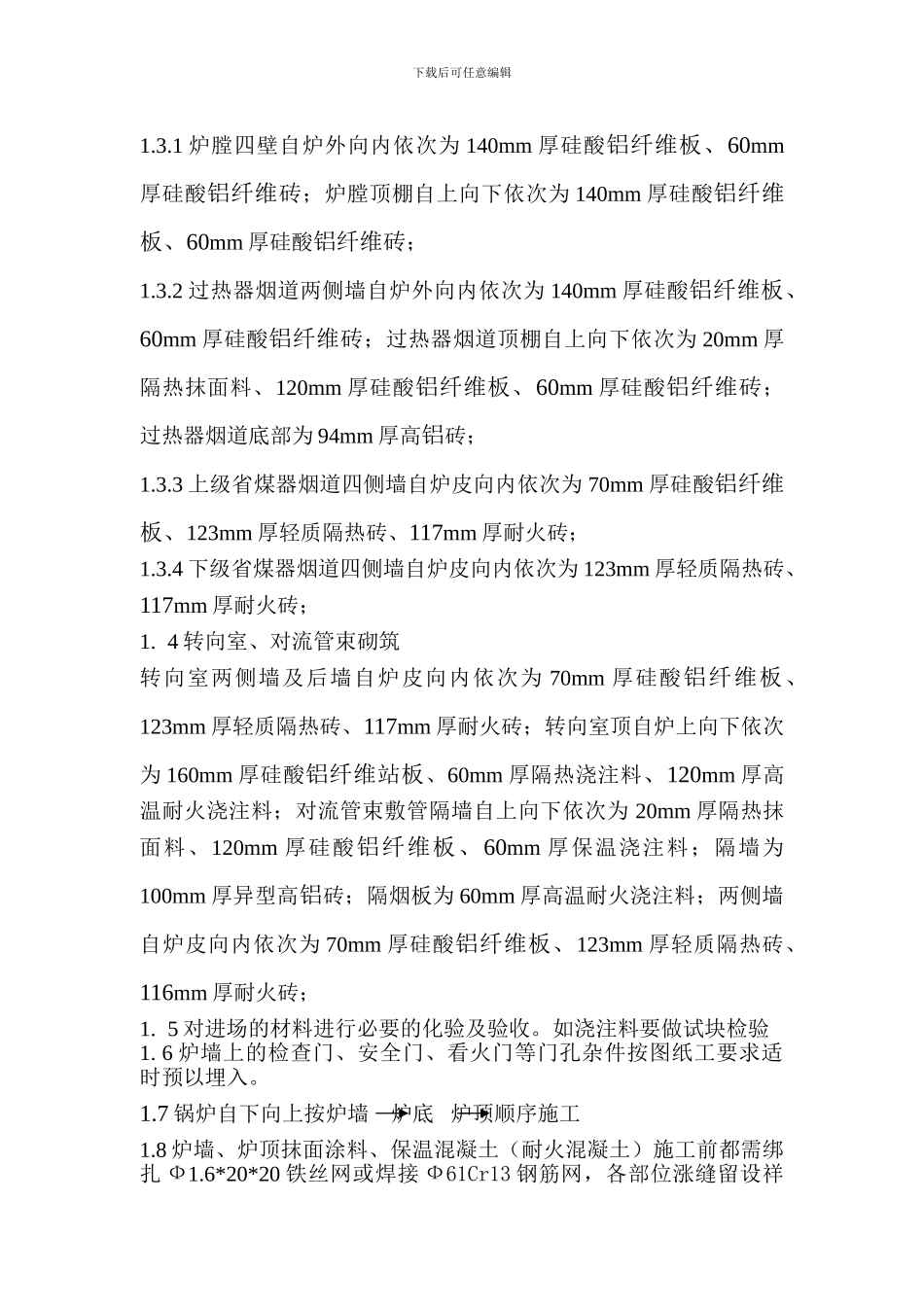

1 锅炉燃烧室炉膛四壁自炉外向内依次为 250mm 厚硅酸铝纤维
