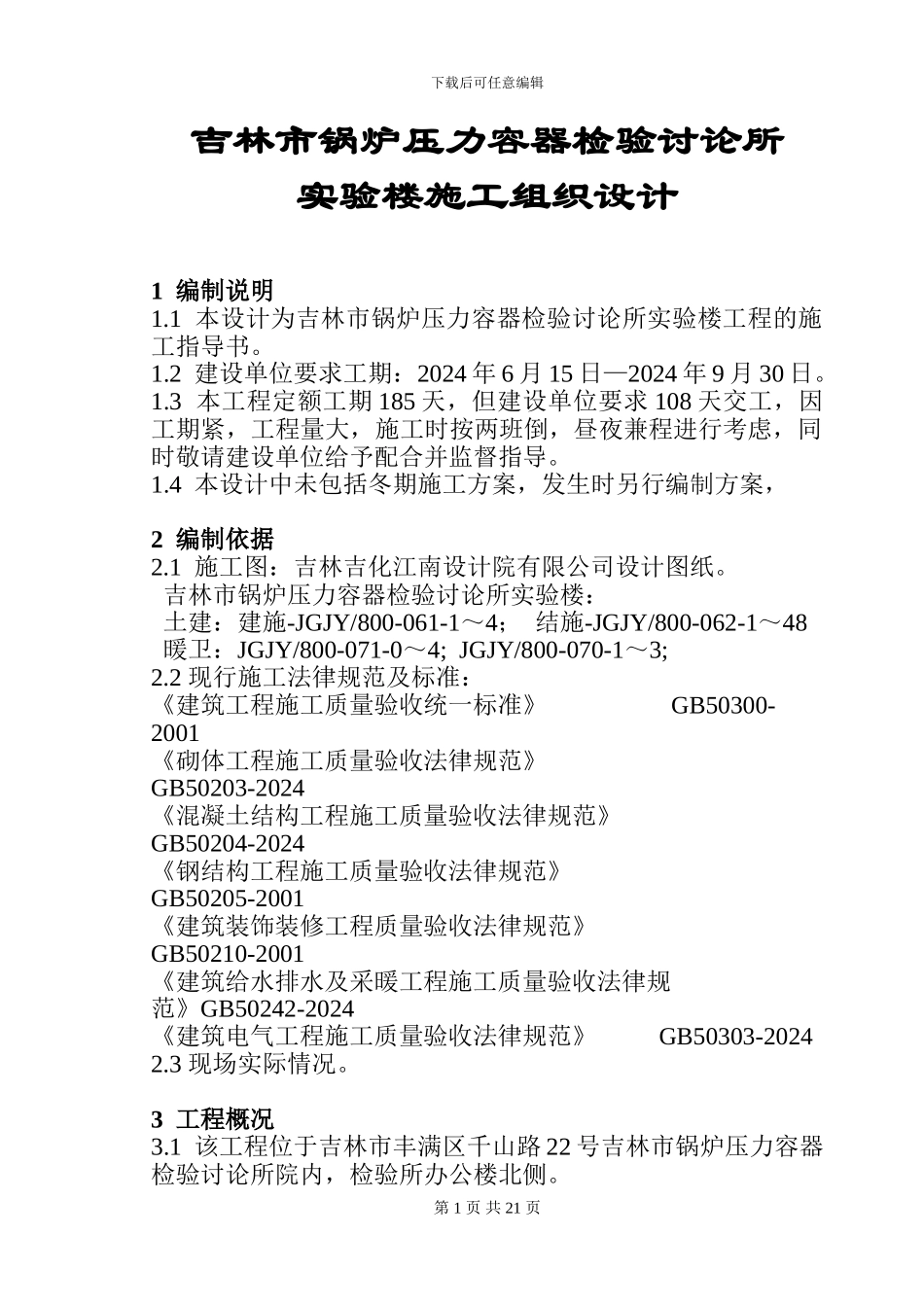

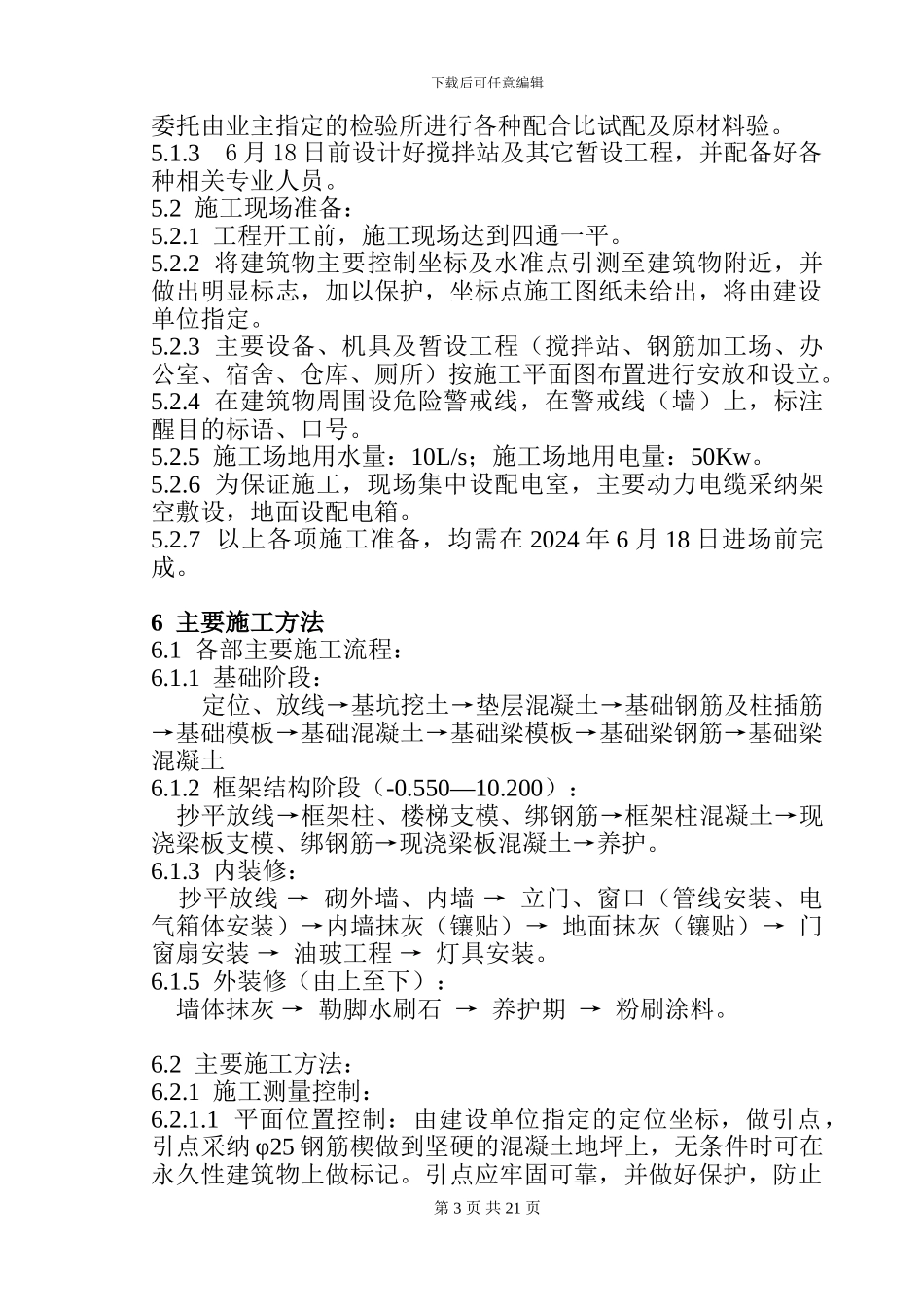

下载后可任意编辑吉林市锅炉压力容器检验讨论所实验楼施工组织设计1 编制说明1.1 本设计为吉林市锅炉压力容器检验讨论所实验楼工程的施工指导书。1.2 建设单位要求工期:2024 年 6 月 15 日—2024 年 9 月 30 日。1.3 本工程定额工期 185 天,但建设单位要求 108 天交工,因工期紧,工程量大,施工时按两班倒,昼夜兼程进行考虑,同时敬请建设单位给予配合并监督指导。1.4 本设计中未包括冬期施工方案,发生时另行编制方案,2 编制依据2.1 施工图:吉林吉化江南设计院有限公司设计图纸。 吉林市锅炉压力容器检验讨论所实验楼: 土建:建施-JGJY/800-061-1~4; 结施-JGJY/800-062-1~48 暖卫:JGJY/800-071-0~4; JGJY/800-070-1~3;2.2 现行施工法律规范及标准:《建筑工程施工质量验收统一标准》 GB50300-2001《砌体工程施工质量验收法律规范》 GB50203-2024《混凝土结构工程施工质量验收法律规范》 GB50204-2024《钢结构工程施工质量验收法律规范》 GB50205-2001《建筑装饰装修工程质量验收法律规范》 GB50210-2001《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-2024《建筑电气工程施工质量验收法律规范》 GB50303-20242.3 现场实际情况。 3 工程概况3.1 该工程位于吉林市丰满区千山路 22 号吉林市锅炉压力容器检验讨论所院内,检验所办公楼北侧。第 1 页 共 21 页下载后可任意编辑3.2 本工程实验楼总体外观为“L”型,共三层,占地面积为914.27m2,总建筑面积为 2268m23.4 本工程基础采纳钢筋混凝土独立基础。办公楼主体为钢筋混凝土框架结构,墙体维护采纳陶粒混凝土轻型砌块,屋面采纳彩色涂层钢板防水。3.5 本工程±0.000 相当于绝对标高 195.97m。 地震烈度:本工程抗震设防为 7 度。4 施工部署4.1 施工组织管理机构:本工程由本公司负责主持施工,为加强施工管理。方便协调各项工作,设立如下组织管理机构。 4.2 施工部署:4.2.1 将实验楼分为两个施工段进行自行流水,立体交叉作业。根据本工程的特点,施工程序原则上是先地下后地上,先深后浅,先主体后装修,电气工程、水暖工程穿插进行,互相配合。做到科学安排,合理组织,保证工程提前交工。4.2.2 楼体拐角内侧设一台 QTT20 塔式起重机,位置详见施工平面布置图。4.2.3 现场设一座集中搅拌站,设 1 台 400 搅拌机,位置详见施工平面布置图。4.2.4 施工场地实施 24 小时作业。施工人员分两班进行施...
