下载后可任意编辑 基坑井点降水施工方案编制人: 审核人: 审批人: 1下载后可任意编辑一、编制依据1
国家现行施工验收法律规范、标准及江苏省有关施工规定
《岩土工程勘察报告》 (江都市规划建筑设计院有限公司)3
《建筑工程施工质量验收统一标准》(GB50300-2001) 二、工程概况 公园一号三期工程建设地点为 市文昌中路南侧, 路西侧,总建筑面积为 38563
51㎡,其中地下室为 11085
2㎡,地上为 27478
31㎡,该工程建筑结构形式为框架结构,地下一层,地上+十七层住宅,建筑高度 50
00 米,主要结构类型:混凝土剪力墙结构;三、水文气象1
市属于北亚热带季风气候,雨量充沛,常年温柔湿润、无霜期 220天
年平均气温 14
1℃;历年 1 月份平均气温最低,为 -0
2℃;7 月份最高,为 28
44℃~35
2℃;历年极端最低气温为-0
8℃;年平均降雨量在 1000
1~1056
4 毫米之间
6~9 月份降雨量占全年的 68%~84%,有明显的雨季汛期
常有大风侵袭,并夹带暴雨,风力最大达 8 级
场地含水层划分及特征场区地下水主要为地表层水,粉土、粉砂土,透水性强,含水层
地下水主要靠大气降雨补给及众多河流纵横交织成网和周围环境的排泄水
四、施工总目标1
质量目标 确保本工程全部达到国家现行的工程质量验收标准
工程一次性行验收合格,高效、优质、快速地完成该工程施工

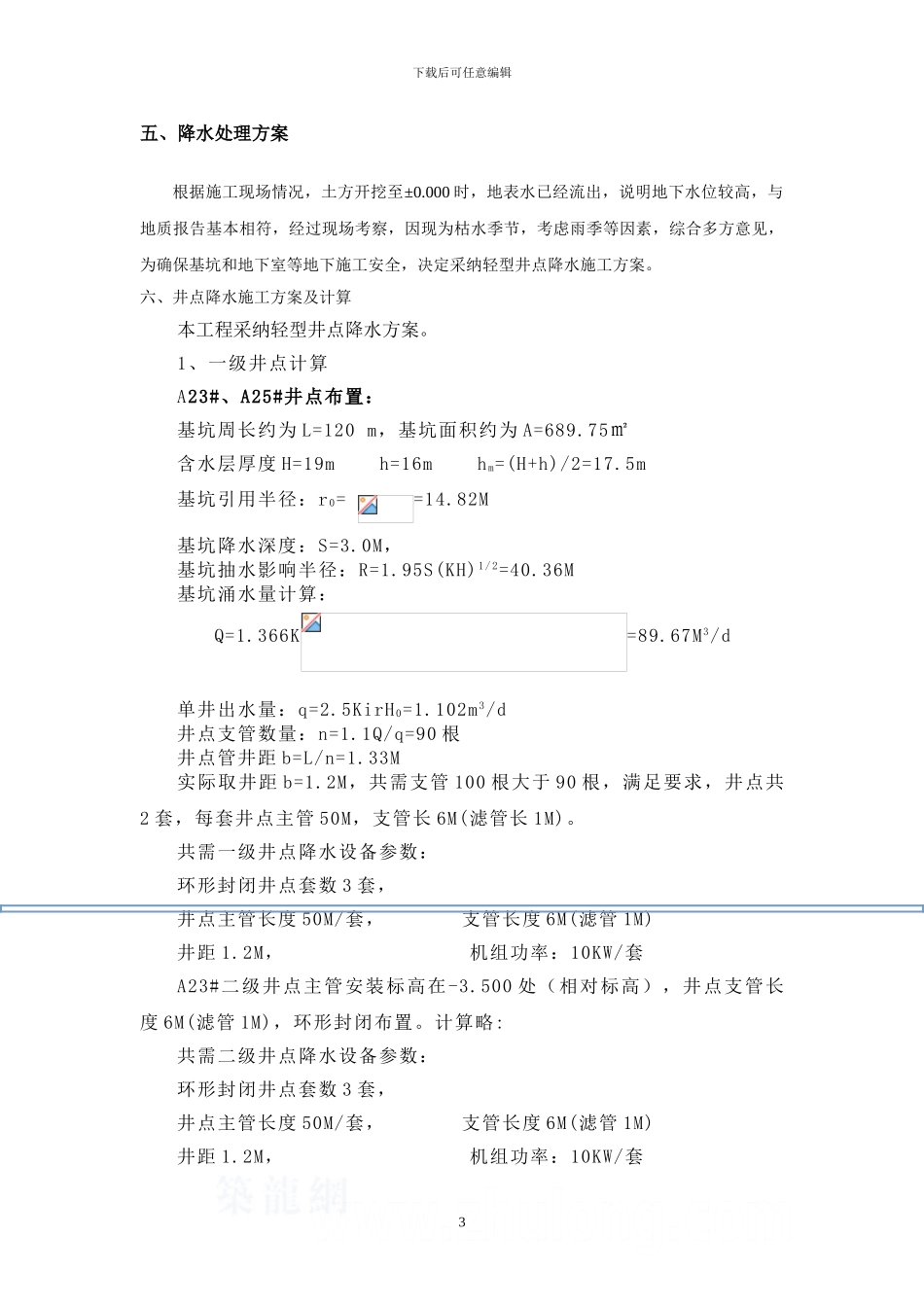

2下载后可任意编辑五、降水处理方案根据施工现场情况,土方开挖至±0
000 时,地表水已经流出,说明地下水位较高,与地质报告基本相符,经过现场考察,因现为枯水季节,考虑雨季等因素,综合多方意见,为确保基坑和地下室等地下施工安全,决定采纳轻型井点降水施工方案
六、井点降水施工方案及计算本工程采纳轻型井点降水方案
1、一级井点计算A23#、A25#井点布
