国信世家商住小区一期工程土方开挖施工方案VIP免费

国信世家商住小区一期工程土方开挖施工方案_第1页
1/11
国信世家商住小区一期工程土方开挖施工方案_第2页
2/11
国信世家商住小区一期工程土方开挖施工方案_第3页
3/11

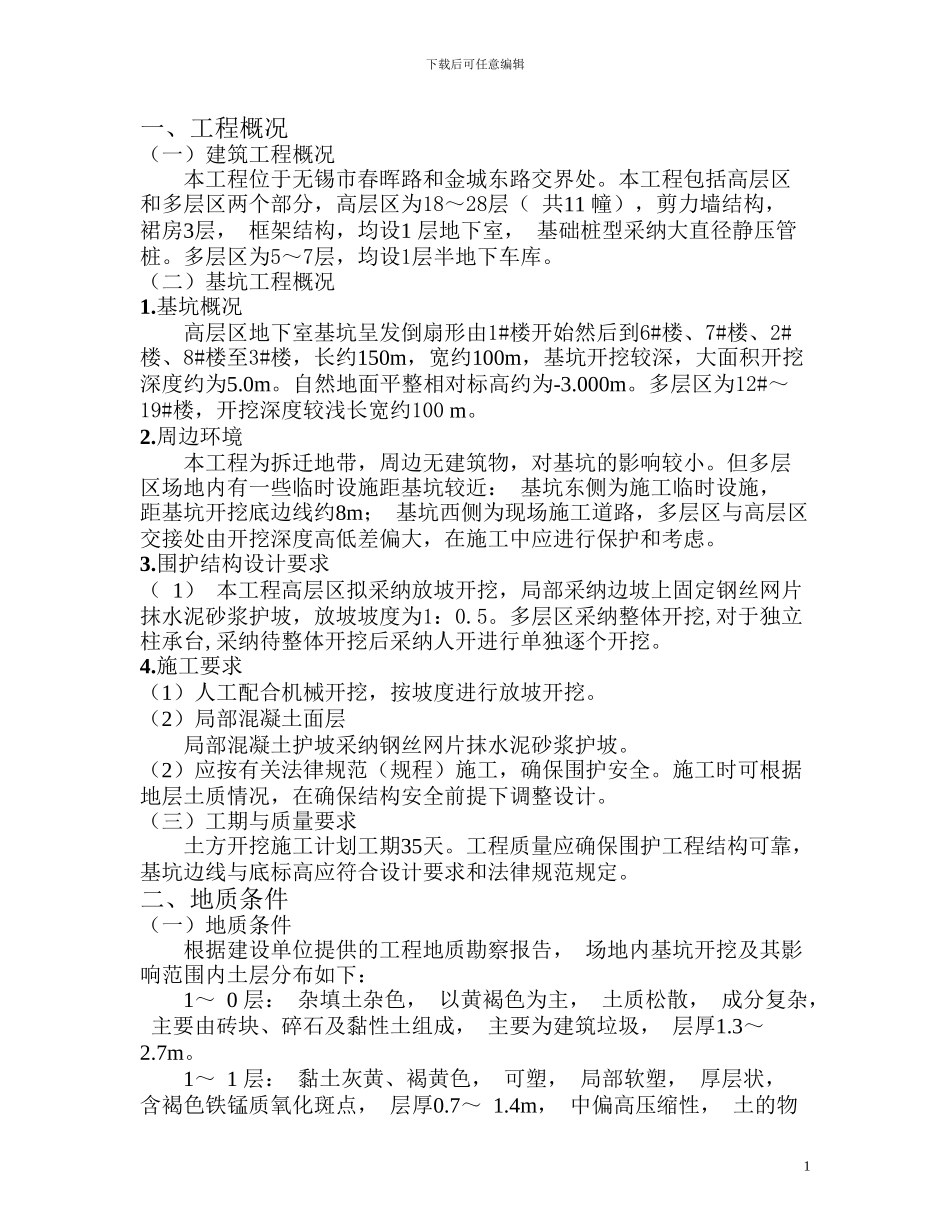

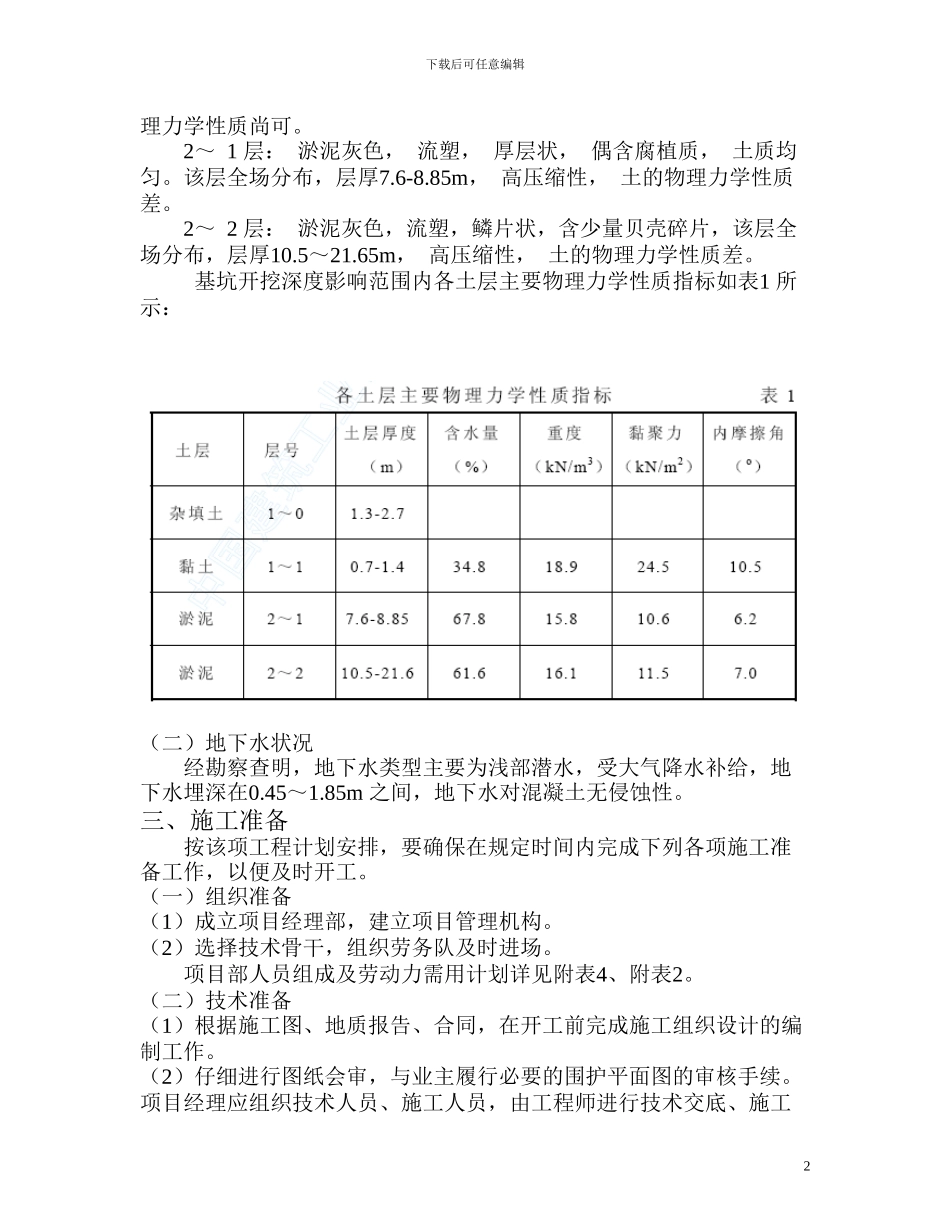

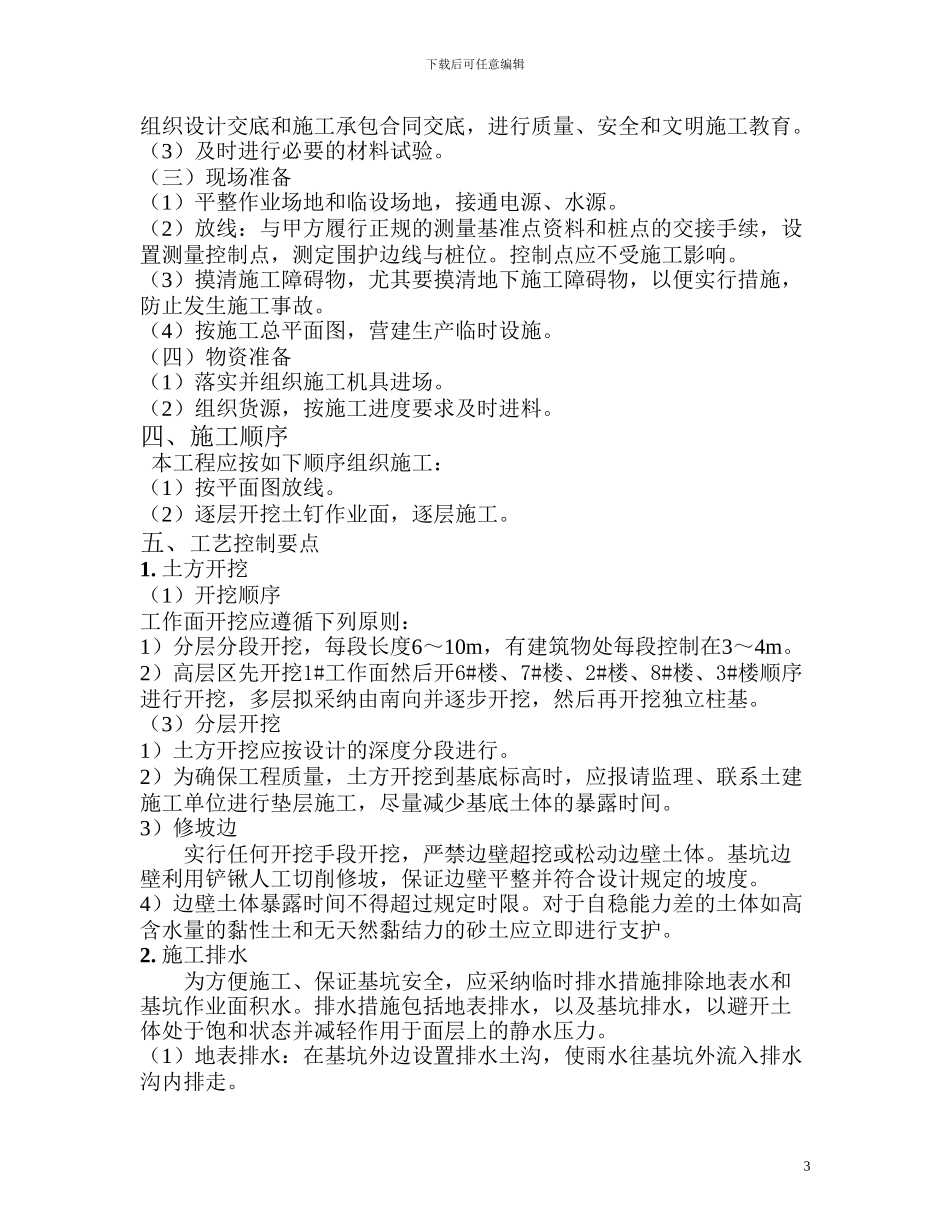

下载后可任意编辑一、工程概况(一)建筑工程概况本工程位于无锡市春晖路和金城东路交界处。本工程包括高层区和多层区两个部分,高层区为18~28层( 共11 幢),剪力墙结构, 裙房3层, 框架结构,均设1 层地下室, 基础桩型采纳大直径静压管桩。多层区为5~7层,均设1层半地下车库。(二)基坑工程概况1.基坑概况高层区地下室基坑呈发倒扇形由1#楼开始然后到6#楼、7#楼、2#楼、8#楼至3#楼,长约150m,宽约100m,基坑开挖较深,大面积开挖深度约为5.0m。自然地面平整相对标高约为-3.000m。多层区为12#~19#楼,开挖深度较浅长宽约100 m。2.周边环境本工程为拆迁地带,周边无建筑物,对基坑的影响较小。但多层区场地内有一些临时设施距基坑较近: 基坑东侧为施工临时设施, 距基坑开挖底边线约8m; 基坑西侧为现场施工道路,多层区与高层区交接处由开挖深度高低差偏大,在施工中应进行保护和考虑。3.围护结构设计要求( 1) 本工程高层区拟采纳放坡开挖,局部采纳边坡上固定钢丝网片抹水泥砂浆护坡,放坡坡度为1:0.5。多层区采纳整体开挖,对于独立柱承台,采纳待整体开挖后采纳人开进行单独逐个开挖。4.施工要求(1)人工配合机械开挖,按坡度进行放坡开挖。(2)局部混凝土面层局部混凝土护坡采纳钢丝网片抹水泥砂浆护坡。(2)应按有关法律规范(规程)施工,确保围护安全。施工时可根据地层土质情况,在确保结构安全前提下调整设计。(三)工期与质量要求土方开挖施工计划工期35天。工程质量应确保围护工程结构可靠,基坑边线与底标高应符合设计要求和法律规范规定。二、地质条件(一)地质条件根据建设单位提供的工程地质勘察报告, 场地内基坑开挖及其影响范围内土层分布如下:1~ 0 层: 杂填土杂色, 以黄褐色为主, 土质松散, 成分复杂, 主要由砖块、碎石及黏性土组成, 主要为建筑垃圾, 层厚1.3~ 2.7m。1~ 1 层: 黏土灰黄、褐黄色, 可塑, 局部软塑, 厚层状, 含褐色铁锰质氧化斑点, 层厚0.7~ 1.4m, 中偏高压缩性, 土的物1下载后可任意编辑理力学性质尚可。2~ 1 层: 淤泥灰色, 流塑, 厚层状, 偶含腐植质, 土质均匀。该层全场分布,层厚7.6-8.85m, 高压缩性, 土的物理力学性质差。2~ 2 层: 淤泥灰色,流塑,鳞片状,含少量贝壳碎片,该层全场分布,层厚10.5~21.65m, 高压缩性, 土的物理力学性质差。基坑开挖深度影响范围内各土层主要物理力学性质指标如表1 所示...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

国信世家商住小区一期工程土方开挖施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
