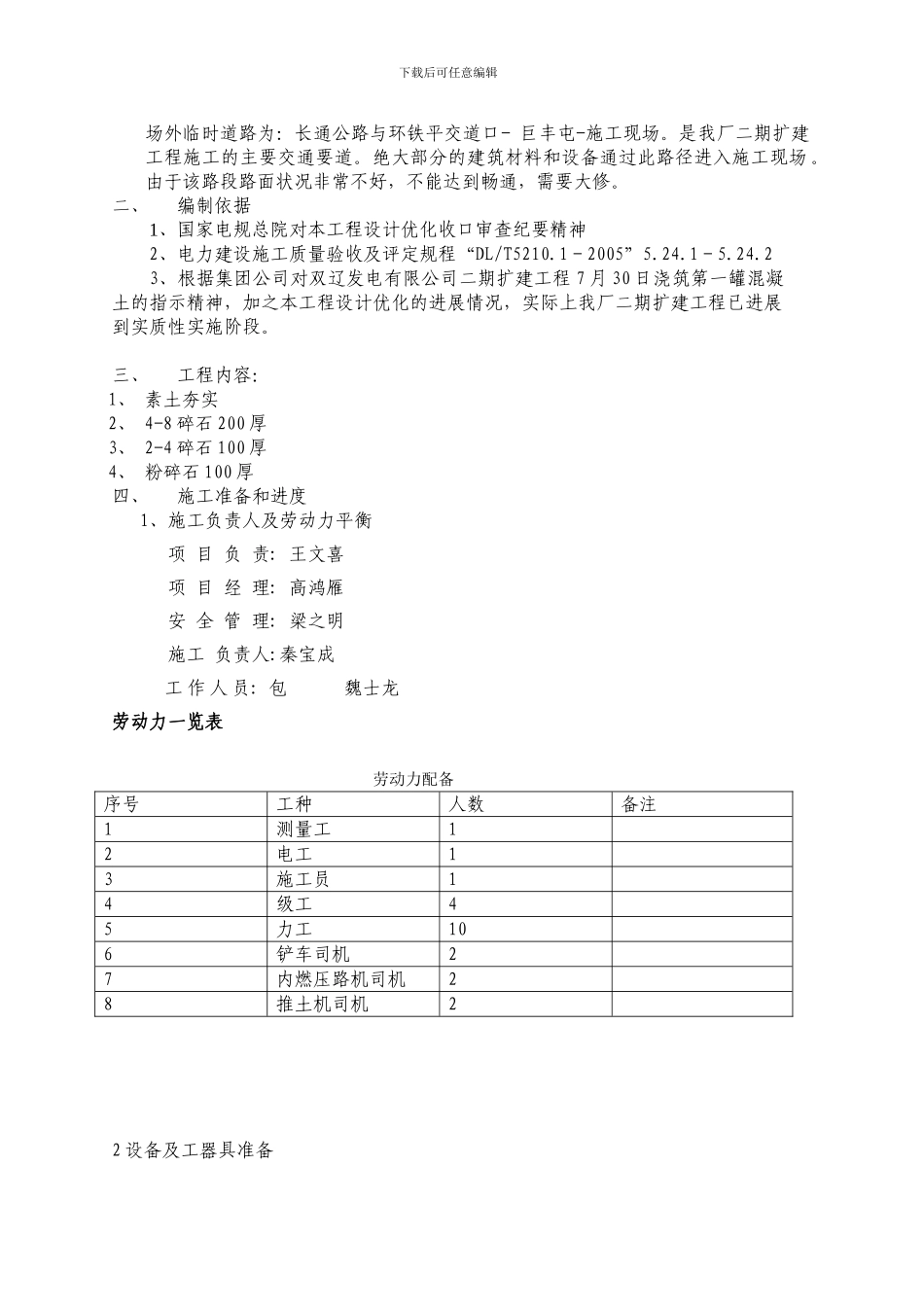

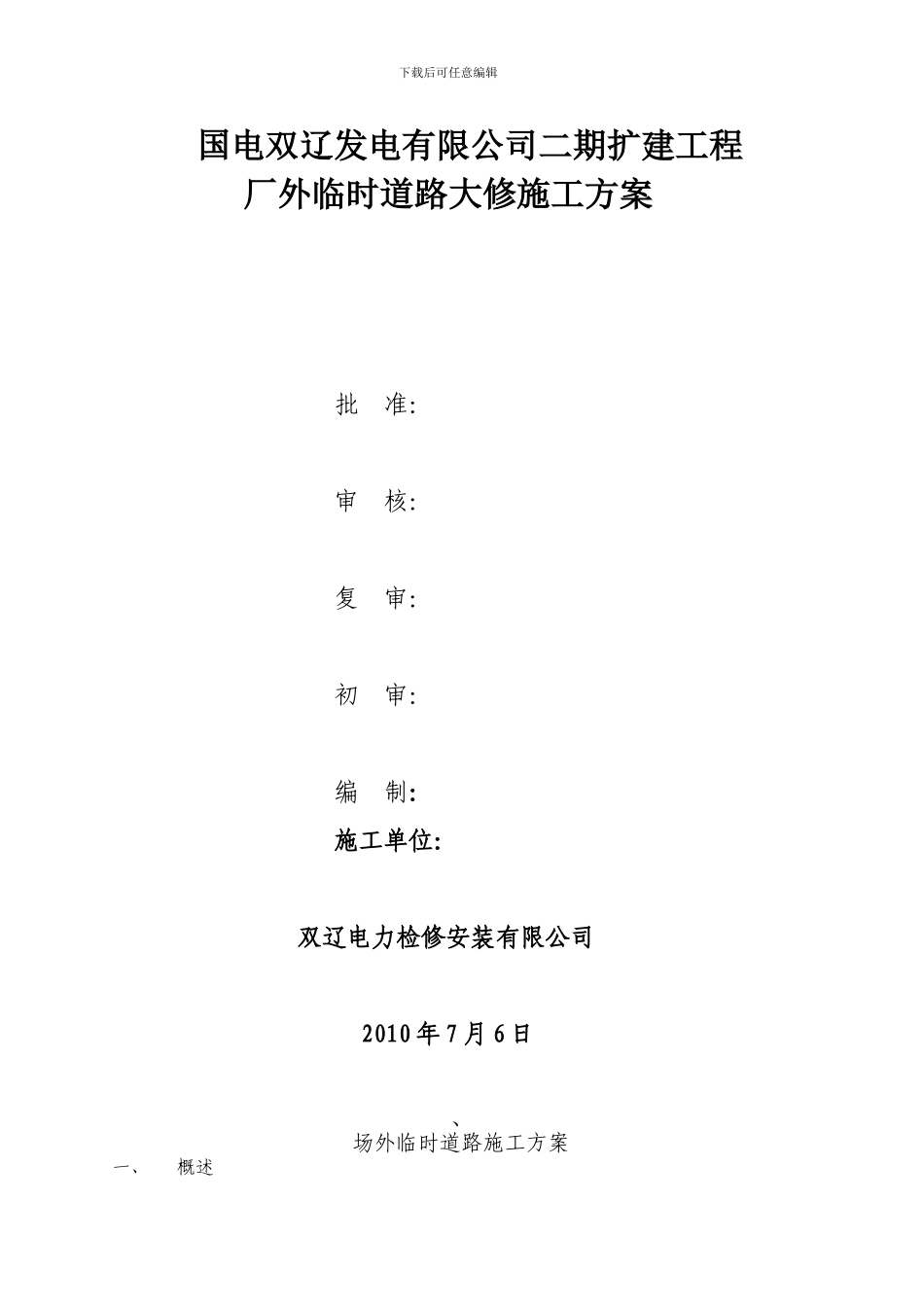

下载后可任意编辑国电双辽发电有限公司二期扩建工程厂外临时道路大修施工方案批 准: 审 核: 复 审: 初 审:编 制:施工单位: 双辽电力检修安装有限公司2010 年 7 月 6 日、场外临时道路施工方案一、概述下载后可任意编辑场外临时道路为:长通公路与环铁平交道口- 巨丰屯-施工现场
是我厂二期扩建工程施工的主要交通要道
绝大部分的建筑材料和设备通过此路径进入施工现场
由于该路段路面状况非常不好,不能达到畅通,需要大修
二、编制依据1、国家电规总院对本工程设计优化收口审查纪要精神2、电力建设施工质量验收及评定规程“DL/T5210
1-2005”5
23、根据集团公司对双辽发电有限公司二期扩建工程 7 月 30 日浇筑第一罐混凝土的指示精神,加之本工程设计优化的进展情况,实际上我厂二期扩建工程已进展到实质性实施阶段

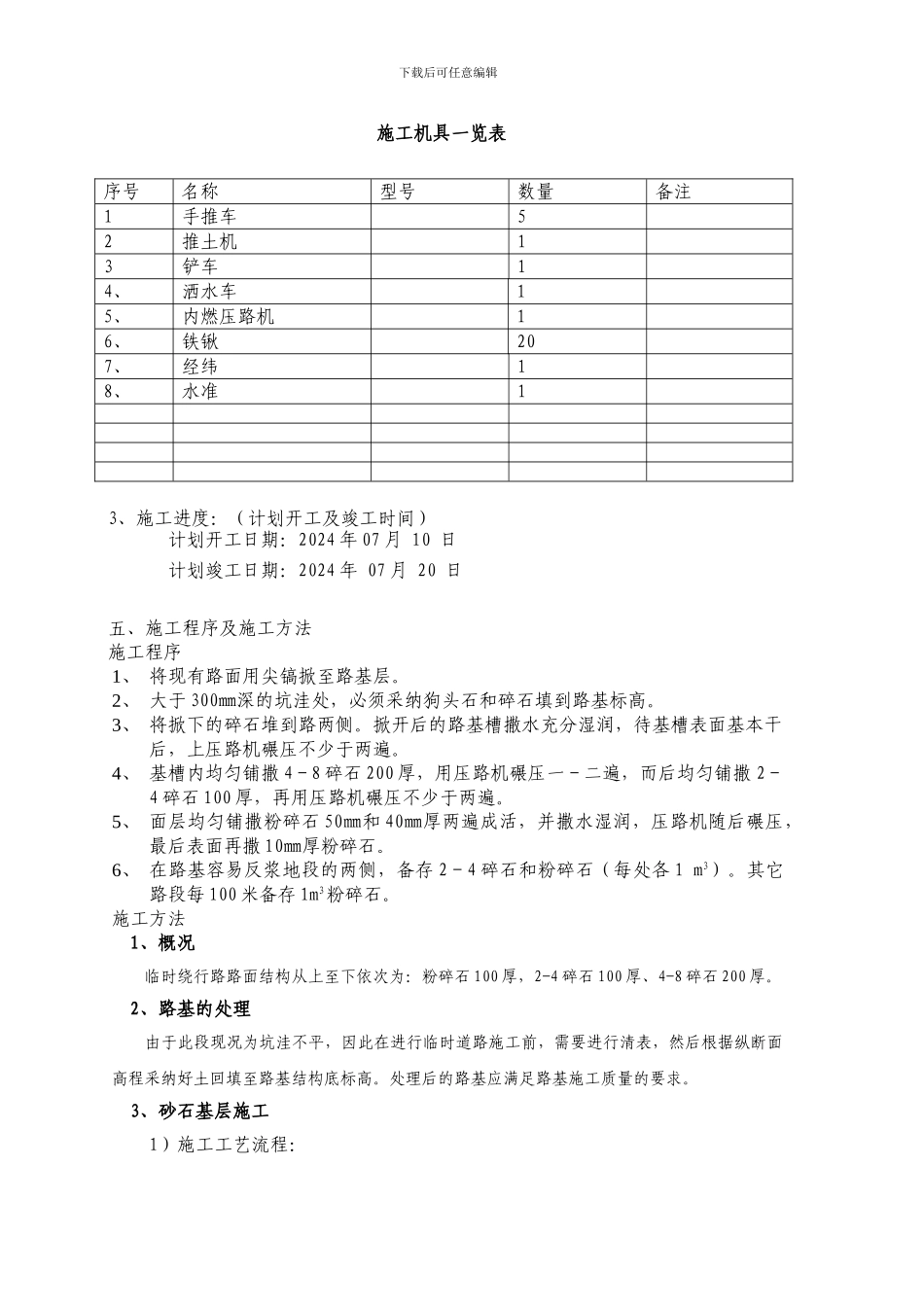

三、工程内容:1、 素土夯实2、 4-8 碎石 200 厚3、 2-4 碎石 100 厚4、 粉碎石 100 厚四、施工准备和进度1、施工负责人及劳动力平衡项 目 负 责: 王文喜项 目 经 理: 高鸿雁安 全 管 理: 梁之明施工 负责人:秦宝成工 作 人 员: 包 魏士龙劳动力一览表劳动力配备序号工种人数备注1测量工12电工13施工员14级工45力工106铲车司机27内燃压路机司机28推土机司机22 设备及工器具准备下载后可任意编辑施工机具一览表序号名称型号数量备注1手推车52推土机13铲车14、洒水车15、内燃压路机16、铁锹207、经纬18、水准13、施工进度:(计划开工及竣工时间)计划开工日期:2024 年 07 月 10 日计划竣工日期:2024 年 07 月 20 日五、施工程序及施工方法施工程序1、 将现有路面用尖镐掀至路基层
2、 大于 300㎜深的坑洼处,必须采纳狗头石和碎石填到路基标高
3、 将掀下的碎石堆到路两侧
