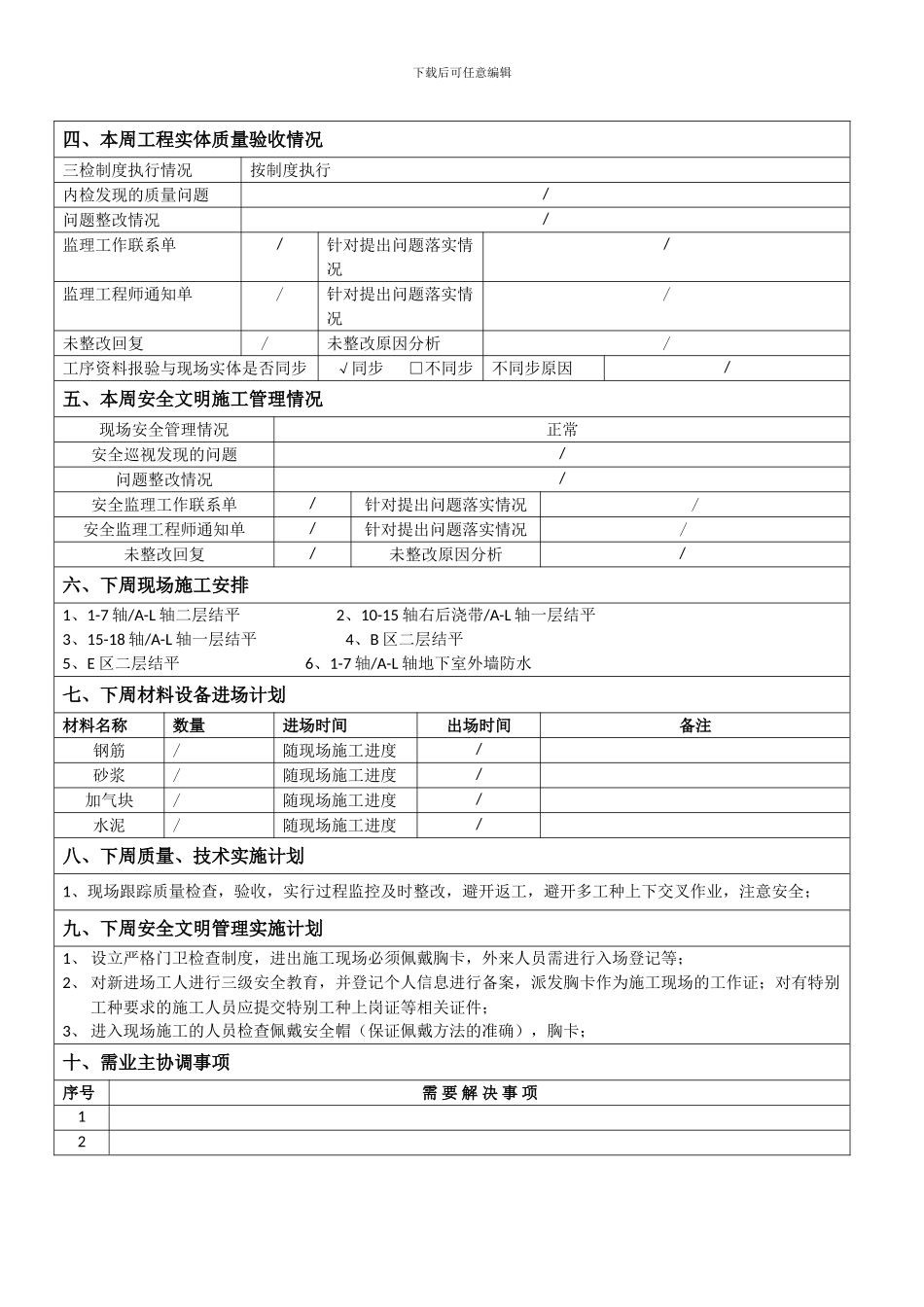

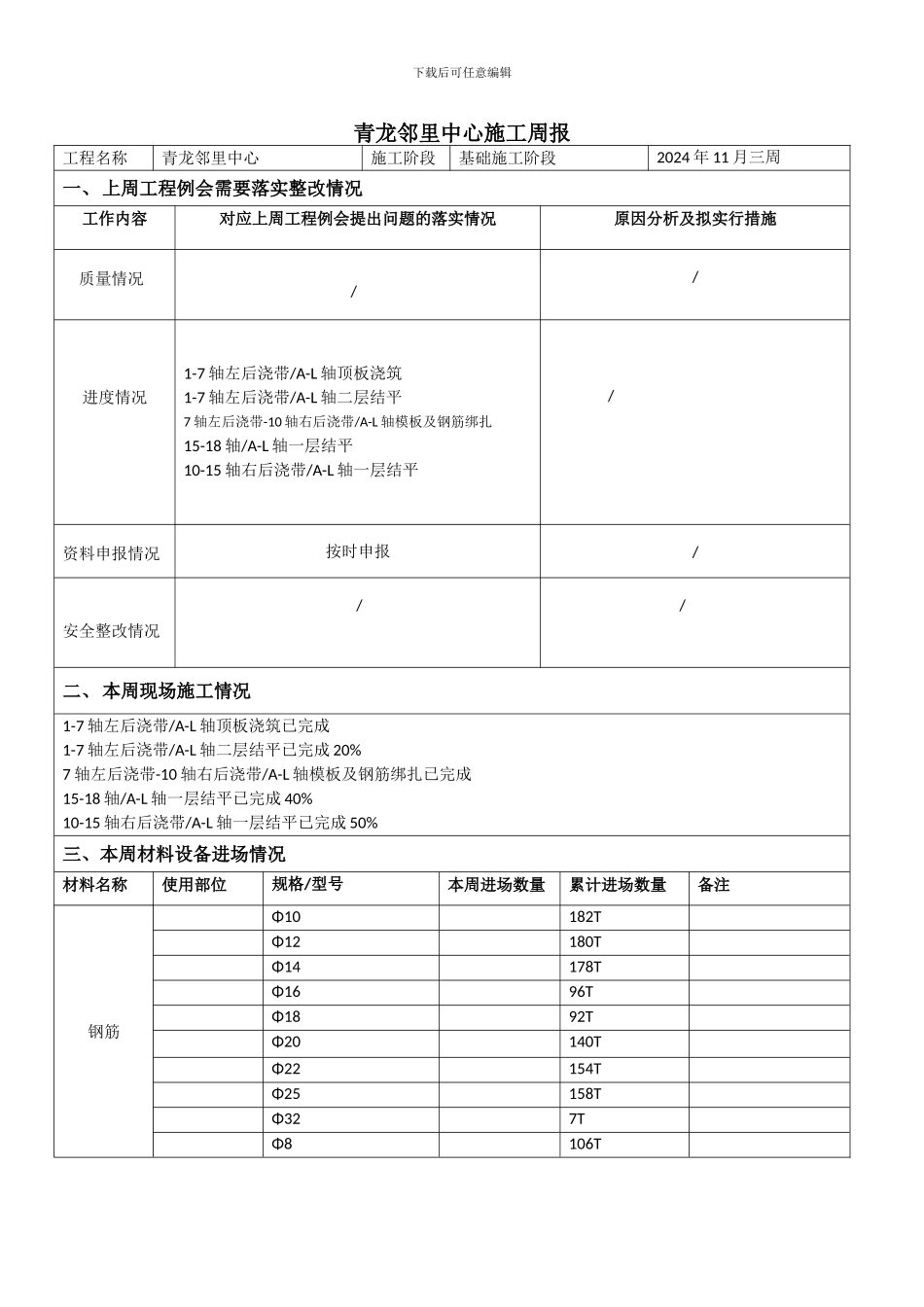

下载后可任意编辑常 州 青 龙 邻 里 中 心 项 目2024 年 11 月 第 三 周 ( 11.15 ~11.21 )施工周报 编 制 单 位 : 江 苏 成 章 建 设 集 团 有 限 公 司编 制 人 : 刘 春 明审 核 人 : 姜 洪 方编 制 时 间 : 2024年 11 月 21 日下载后可任意编辑青龙邻里中心施工周报工程名称青龙邻里中心施工阶段基础施工阶段2024 年 11 月三周一、上周工程例会需要落实整改情况工作内容对应上周工程例会提出问题的落实情况原因分析及拟实行措施质量情况//进度情况1-7 轴左后浇带/A-L 轴顶板浇筑1-7 轴左后浇带/A-L 轴二层结平7 轴左后浇带-10 轴右后浇带/A-L 轴模板及钢筋绑扎15-18 轴/A-L 轴一层结平10-15 轴右后浇带/A-L 轴一层结平 /资料申报情况按时申报/安全整改情况//二、本周现场施工情况1-7 轴左后浇带/A-L 轴顶板浇筑已完成1-7 轴左后浇带/A-L 轴二层结平已完成 20%7 轴左后浇带-10 轴右后浇带/A-L 轴模板及钢筋绑扎已完成15-18 轴/A-L 轴一层结平已完成 40%10-15 轴右后浇带/A-L 轴一层结平已完成 50%三、本周材料设备进场情况材料名称使用部位规格/型号本周进场数量累计进场数量备注钢筋Φ10182TΦ12180TΦ14178TΦ1696TΦ1892TΦ20140TΦ22154TΦ25158TΦ327TΦ8106T下载后可任意编辑四、本周工程实体质量验收情况三检制度执行情况按制度执行内检发现的质量问题/问题整改情况/监理工作联系单/针对提出问题落实情况/监理工程师通知单/针对提出问题落实情况/未整改回复 /未整改原因分析/工序资料报验与现场实体是否同步√同步 □不同步不同步原因/五、本周安全文明施工管理情况现场安全管理情况正常安全巡视发现的问题/问题整改情况/安全监理工作联系单/针对提出问题落实情况/安全监理工程师通知单/针对提出问题落实情况/未整改回复/未整改原因分析/六、下周现场施工安排1、1-7 轴/A-L 轴二层结平 2、10-15 轴右后浇带/A-L 轴一层结平3、15-18 轴/A-L 轴一层结平 4、B 区二层结平5、E 区二层结平 6、1-7 轴/A-L 轴地下室外墙防水七、下周材料设备进场计划材料名称数量进场时间出场时间备注钢筋/随现场施工进度/砂浆/随现场施工进度/加气块/随现场施工进度/水泥/随现场施工进度/八、下周质量、技术实施计划1、现场跟踪质量检查,验收,实行过程监控及时整改,避开返工,避开多工种上下交叉作业,注意安全;九、下周安全文明管理实施计划...
