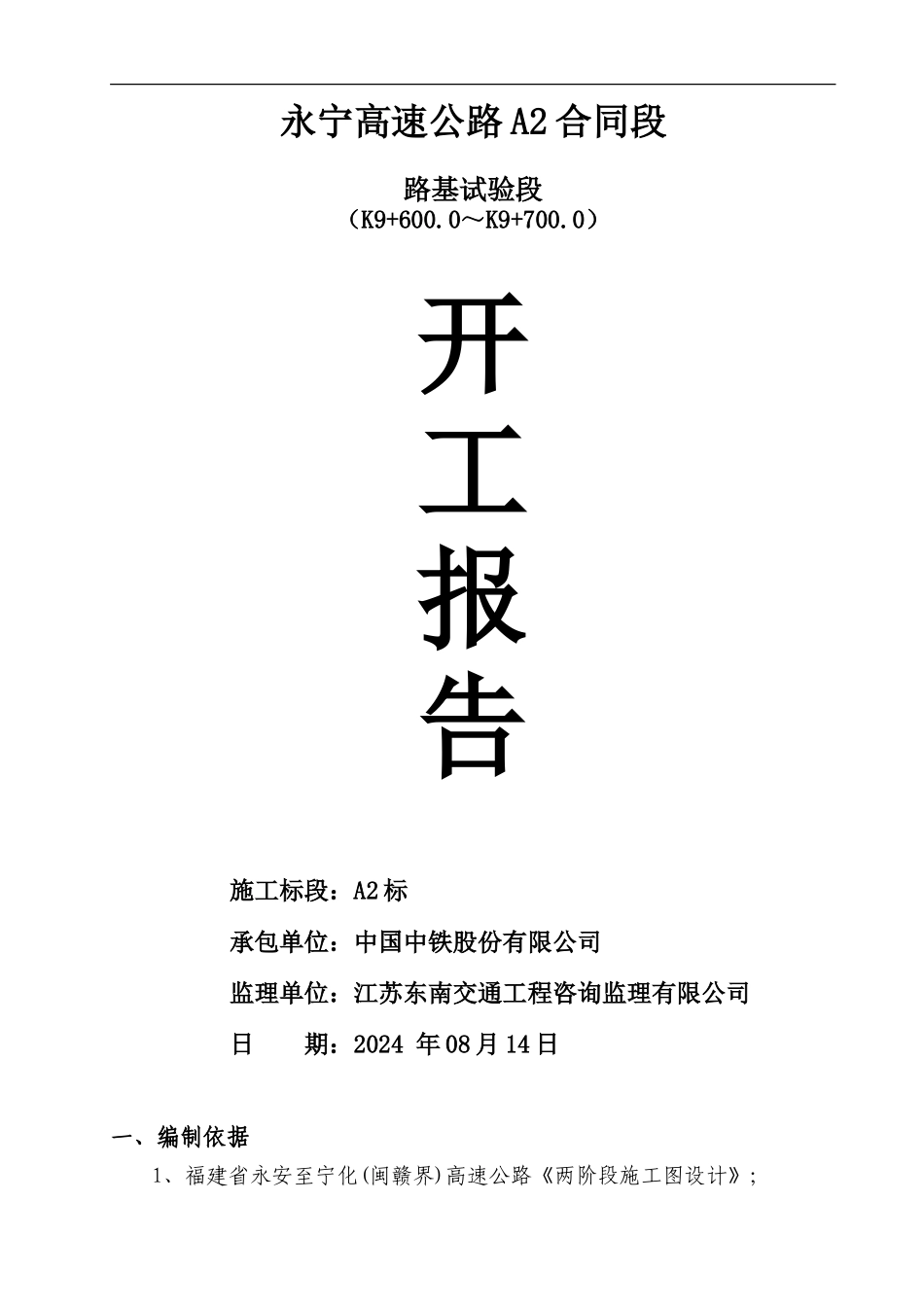

永宁高速公路 A2 合同段路基试验段(K9+600

0~K9+700
0)开工报告施工标段:A2 标承包单位:中国中铁股份有限公司监理单位:江苏东南交通工程咨询监理有限公司日 期:2024 年 08 月 14 日一、编制依据1、福建省永安至宁化(闽赣界)高速公路《两阶段施工图设计》;下载后可任意编辑2、福建省永安至宁化(闽赣界)高速公路土建工程施工《招标文件》;3、福建省永安至宁化(闽赣界)高速公路土建工程施工《招标补充文件》;4、福建省永安至宁化(闽赣界)高速公路《项目管理手册》;二、工程概况本段路基特点,地处侵蚀、剥蚀低山、丘陵区,海拔在 300 米内,纵向地形呈波状起伏,幅度不大,地面自然坡度大多均小于 20
,植被发育一般;地下水较不发育,主要为山间沟谷短小水系
本地区属亚热带东南季风气候,受季风影响,温柔潮湿、雨量充沛,四季较分明,春季阴寒细雨连绵,夏季炎热多大雨,秋季晴朗多雷阵雨,冬季寒冷有霜冻
因此路基施工基底排水及临时排水,是该段路基的一大特点,另路基填料均来自上一里程段的挖方,工作量相对较大,也是本段路基的一个特点
本 段 路 基 起 点 K9+600
0 , 终 点 K9+700
0 , 位 于 R=2200m 平 曲 线 、R=40000m 竖曲线上,最大纵坡 2
7%,最大横坡 3%,最大填土高度(至路床)为 11
其中挖方量:25068
0 m3,填方量:72735
另清表后基底换填透水性材料 6720
三、试验段施工方案1、施工人员及机械设备配备 1
1、施工人员 为安全、优质的完成本段路基的施工任务,本着精干、高效的原则,我部抽调了一批理论和实践经验丰富、业务能力强、综合素养高的技术、管理、行政人员及具有丰富施工经验的施工队伍来完成试验段路基工程施工
2 机械设备配备 施工机械的合理配备,可以提高机械化施工水平,加
