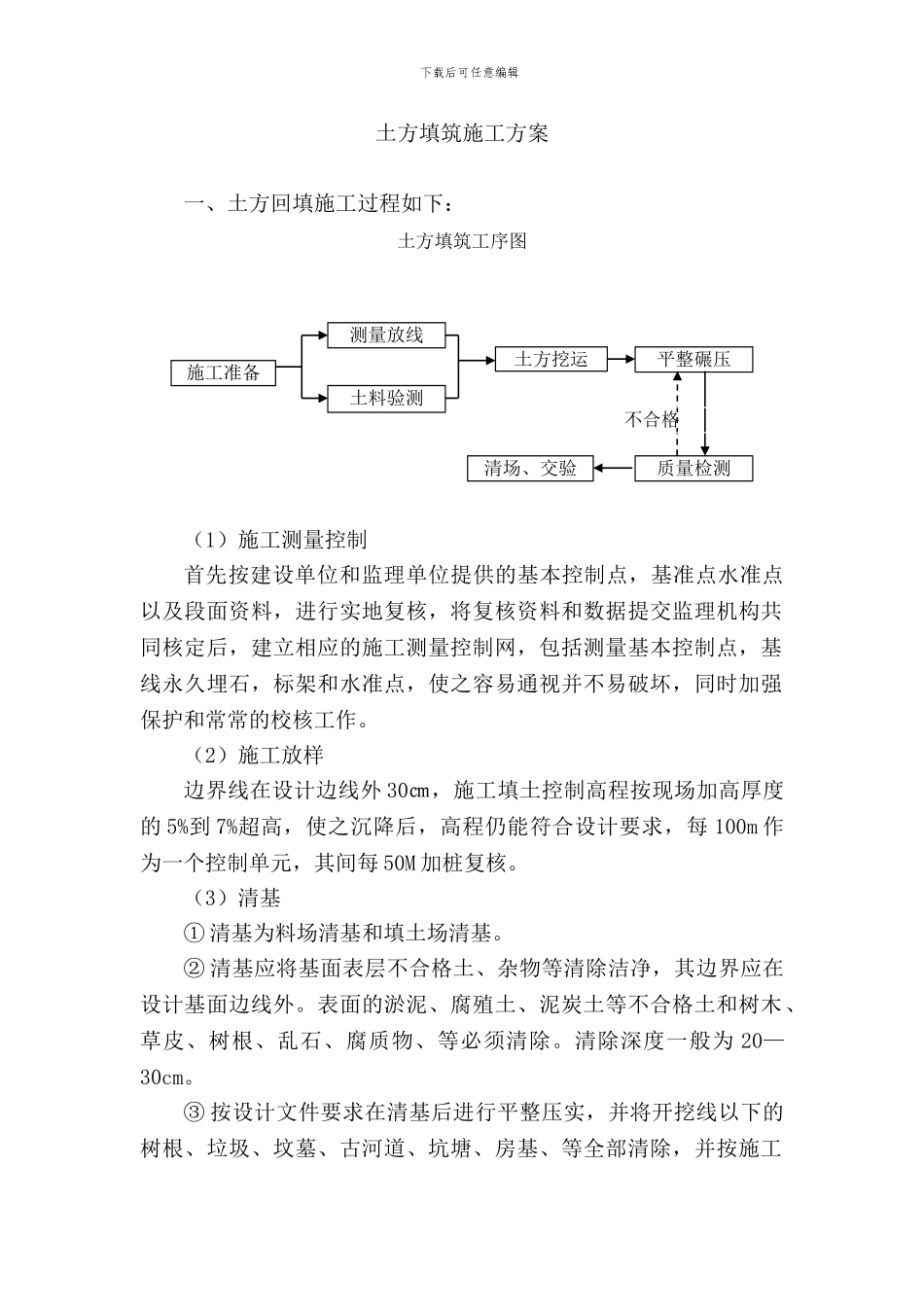

下载后可任意编辑土方填筑施工方案一、土方回填施工过程如下:土方填筑工序图(1)施工测量控制首先按建设单位和监理单位提供的基本控制点,基准点水准点以及段面资料,进行实地复核,将复核资料和数据提交监理机构共同核定后,建立相应的施工测量控制网,包括测量基本控制点,基线永久埋石,标架和水准点,使之容易通视并不易破坏,同时加强保护和常常的校核工作
(2)施工放样边界线在设计边线外 30㎝,施工填土控制高程按现场加高厚度的 5%到 7%超高,使之沉降后,高程仍能符合设计要求,每 100m 作为一个控制单元,其间每 50M 加桩复核
(3)清基① 清基为料场清基和填土场清基
② 清基应将基面表层不合格土、杂物等清除洁净,其边界应在设计基面边线外
表面的淤泥、腐殖土、泥炭土等不合格土和树木、草皮、树根、乱石、腐质物、等必须清除
清除深度一般为 20—30cm
③ 按设计文件要求在清基后进行平整压实,并将开挖线以下的树根、垃圾、坟墓、古河道、坑塘、房基、等全部清除,并按施工施工准备测量放线土料验测土方挖运平整碾压质量检测清场、交验不合格下载后可任意编辑图纸和监理指示回填密度
回填中做好排水工作,保持干场作业
对发现的冒水砂等情况应报建设、设计单位并实行措施加以处理
④ 开挖中清除的弃土、废物、废渣等,应按监理指示运至指定场地堆放
清基中发现的化石和文物,应实行合理的保护措施,并在 2 小时内通知监理机构、发包人和有关部门
⑤ 对于地质条件较复杂的地基,如冻结地基、软弱地基(包括软粘土、淤泥、泥炭土等)、透水地基、多层地基及岩石地基等,按有关法律规范要求进行防渗处理,并应通过现场试验取得有关技术参数
(4)土方填筑① 土料铺填填筑开工前,先进行碾压试验,验证土或砂、砾料的压实质量能否达到设计干密度或设计相对密度

根据试验结果监理机构共同讨论确定施工压实参数,包括铺土厚度、含水量的适宜范围、碾压
