下载后可任意编辑基坑土钉墙施工方案2024 年 7 月 8 日下载后可任意编辑一、施工方法:土钉墙应采纳信息法施工,施工中根据实际情况可以调整土钉参数(长度密度)特别是遇到管线时,须调整孔位,避开管线,同时保证基坑安全
1、施工工艺 ——制锚——放线 开挖 修坡 引孔 安放锚杆 注浆 编网喷砼 开挖下一层2、周边放样根据土钉墙实际施工位置,进行放样复核,如有偏差应会同各方讨论解决
拐角处土体极不稳定,所以放线时尽可能取直,挖土时形成一个弧面
3、土方开挖:(1)土方开挖要求分层分段方式施工
(2)挖土施工单位应编制严密的施工组织设计,经设计认可后方可实施,挖土顺序应严格按施工组织设计进行
(3)不得超挖,开挖面的高差应控制在 2m 以内,并宜按不大于1:1
0 的坡比放坡

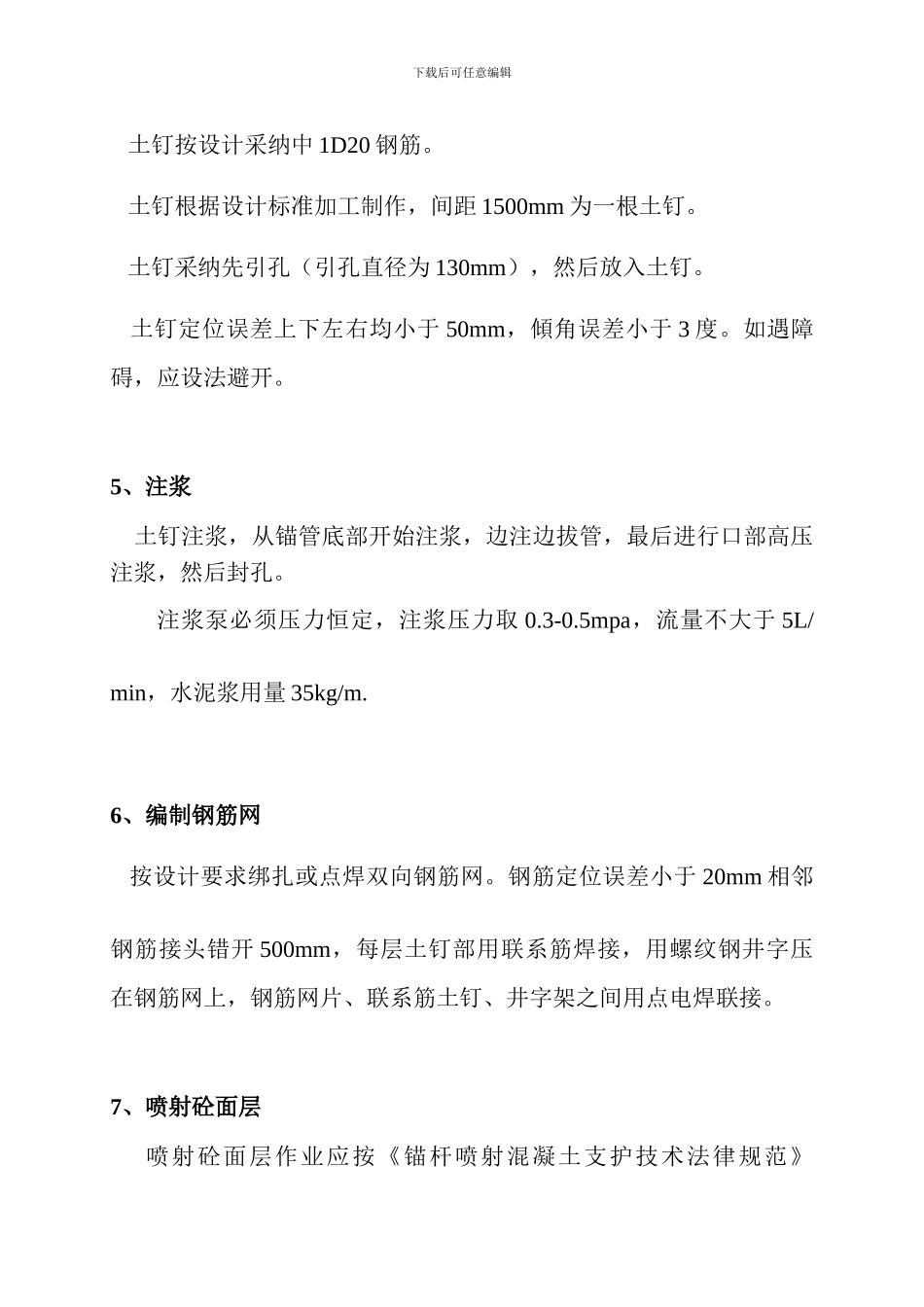

4、土钉制作、成孔下载后可任意编辑 土钉按设计采纳中 1D20 钢筋
土钉根据设计标准加工制作,间距 1500mm 为一根土钉
土钉采纳先引孔(引孔直径为 130mm),然后放入土钉
土钉定位误差上下左右均小于 50mm,傾角误差小于 3 度
如遇障碍,应设法避开
5、注浆 土钉注浆,从锚管底部开始注浆,边注边拔管,最后进行口部高压注浆,然后封孔
注浆泵必须压力恒定,注浆压力取 0
5mpa,流量不大于 5L/min,水泥浆用量 35kg/m
6、编制钢筋网 按设计要求绑扎或点焊双向钢筋网
钢筋定位误差小于 20mm 相邻钢筋接头错开 500mm,每层土钉部用联系筋焊接,用螺纹钢井字压在钢筋网上,钢筋网片、联系筋土钉、井字架之间用点电焊联接
7、喷射砼面层 喷射砼面层作业应按《锚杆喷射混凝土支护技术法律规范》下载后可任意编辑(GBJ86-85)要求执行
在土层开挖、修坡面层后,先初喷 40-50mm 厚砼面层,在钢筋网编焊工作完成后再喷射 50mm 面层砼进行,喷射总厚度 100mm,石子
