下载后可任意编辑第一章、编制依据和工程概况1、编制依据(1)《桦甸凯迪生物质发电厂 2×30MW 工程投标文件》 (2)堆料场(建筑、结构)施工图纸(3)国家及行业颁布的现行《电力建设施工质量验收及评价规程》、《电力建设施工质量验收及评定规程第一部分土建工程》等施工验收法律规范,工程质量检评标准
(4)国家、建设部及国家电力公司颁发的有关标准、法律规范、规程等:《混凝土结构工程施工质量验收法律规范》GB50204-2024《建筑工程施工质量验收统一标准》GB50300-2001《建筑施工手册》(第四版)《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101-1)《施工图会审记录》《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)《建筑地面工程施工及验收法律规范》(GB50209-2024)《建筑现场临时用电安全技术法律规范》(JGJ46-2024)《中华人民共和国工程建设标准强制性条文》(电力工程部分)《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101-1)《混凝土结构设计法律规范》(GB50010—2024)《混凝土结构工程施工质量验收法律规范》GB 50204-2024《混凝土质量控制标准》GB 50164-92(5)我公司在类似工程中积累的施工技术、施工管理等方面的经验与能力2、工程概况桦甸凯迪生物质发电厂 2×30MW 工程,位于吉林省桦甸市经济开发区,在这区域进行地面硬化处理,施工时应注意混凝土的施工、养护措施,标高的准确

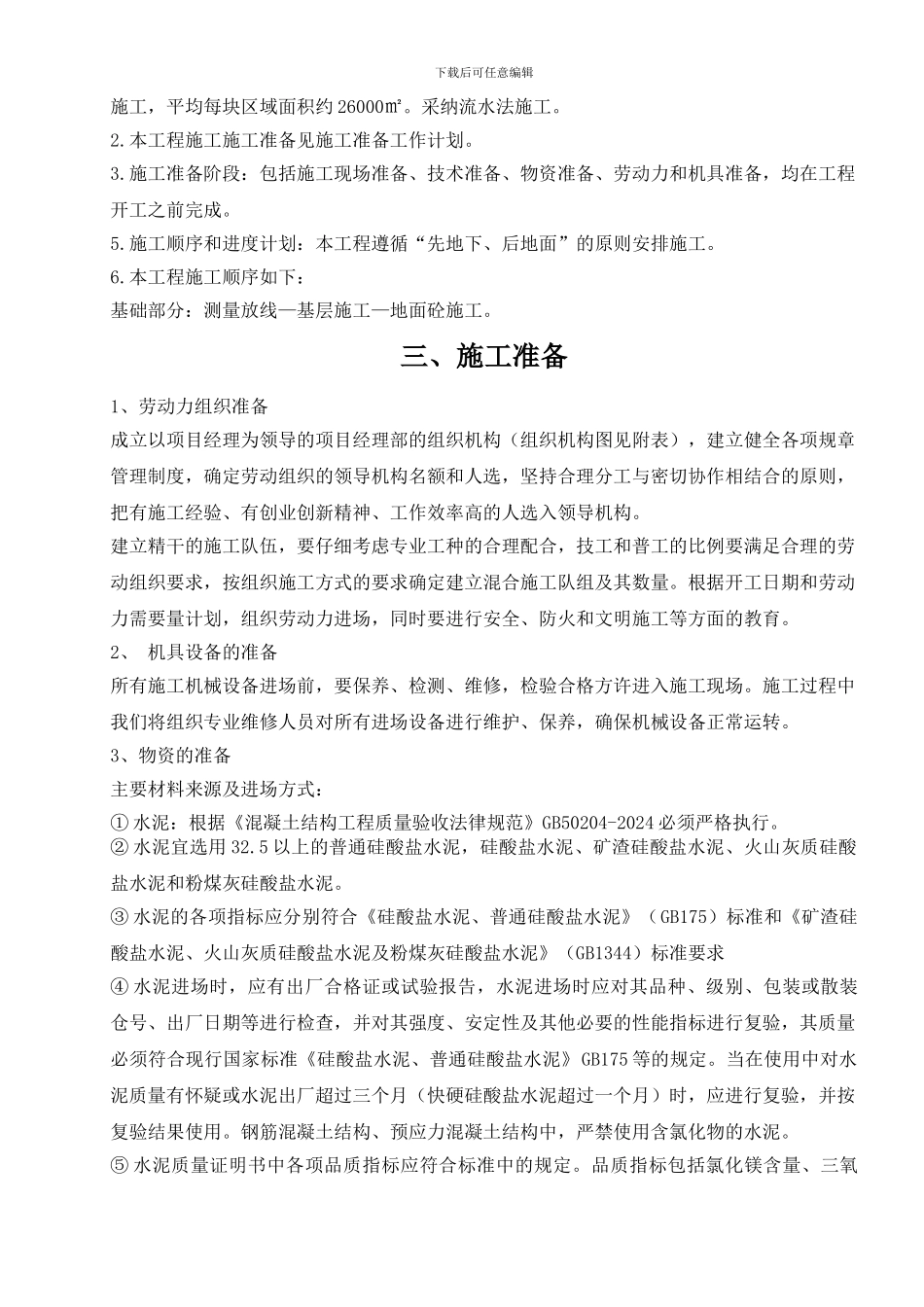

第二章、施工部署一、工期控制根据公司同类工程施工经验,以公司施工实力,在包括前期准备及正常施工的前提下,经仔细分析计算,确定本工程工期 120 日历天,即:2024 年 6 月 26 日开工,2024 年 10 月 26 日竣工备案
二、总体施工部署1
为了合理地安排,组织好施工,根据本工程自身
