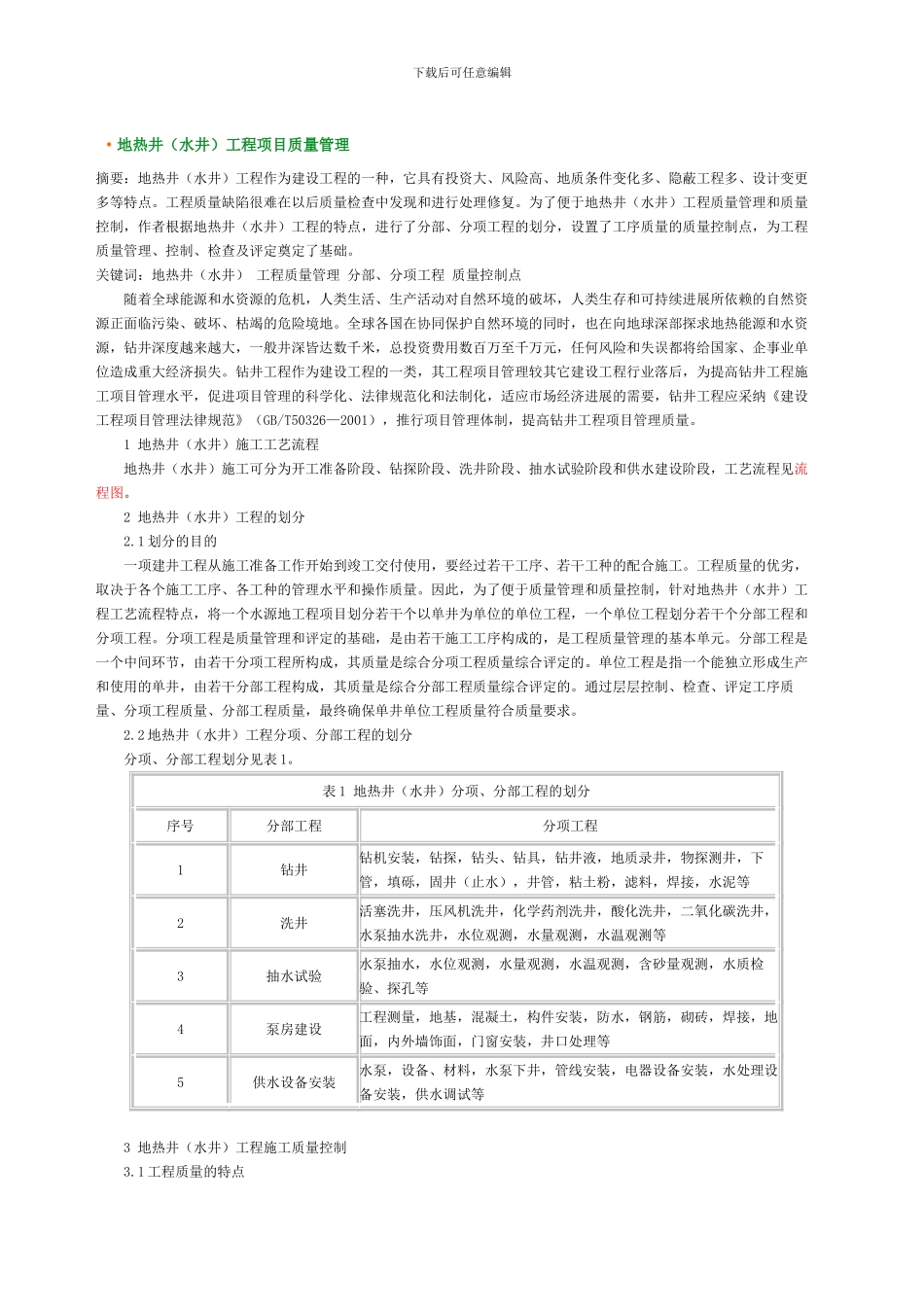

下载后可任意编辑地热井施工程序 地热钻井是地热资源开发的重要环节, 又是与地热资源勘查、开采权的取得紧密相关, 目前通行的作法遵循下列程序: 序号程序1向行政主管部门申报地热资源勘查许可证;2委托地质勘查单位进行地热源勘查并编制提出可行性论证报告;3上报主管部门组织专家评审论证报告并提出评审意见;4申报行政主管部门“钻地热井许可证”(附: 可行性报告及评审意见、钻井设计等必须材料);5委托钻井施工单位;6委托钻井施工质量监理单位;7钻井施工开工仪式与现场技术交底;8钻井地质编录与地球物理测井;9钻井井管(井口管、表层管、井壁管或滤水管)下入与固井;10钻井洗井与井产能测试;11编写并提交完井报告, 内含地质、钻井施工及质量监理三部份;12地热钻井成井质量现场验收。·地热钻井施工关键环节 地热钻井能否取得成功必须在一份好的可行性论证报告为依据所编制的地质设计指导下, 正确的组织钻井施工, 并把握好以下几点:a. 钻机设备选型应留有加深钻进深度的余地;b. 尽可能保持钻井的垂直,以降低井内事故和井壁管受磨损;c. 准确的钻井地质编录, 正确地进行地质分层, 依据钻井中的地质变化对可能出现的问题作出推断并找出对策; 及时修改完善地质设计;d. 保持合理的井身结构并严格的固井: 表层管口径及下入深度应充分考虑取水设备口径和下入深度的需要; 井壁管应下入热储一定深度并严格封闭热储顶板上部各层位; 尽可能做到 3 径或 4 径至孔底;e. 严格使用冲洗液钻进, 热储层内钻进严禁使用稠泥浆;f. 及时进行地球物理测井:下入表层管、井壁管前及达到设计深度时均应测井,以结合地质编录进行地质分层、了解地层温度变化和热储的渗透性、含水性特征,指导钻井施工;g. 搞好洗井与产能测试钻井完工应及时进行洗井和产能测试, 严禁停滞时间过长, 洗井应针对热储地层特征、钻井深度、使用泥浆性质和稠度采纳不同的方法; 产能测试应满足法律规范的要求。下载后可任意编辑·地热井(水井)工程项目质量管理 摘要:地热井(水井)工程作为建设工程的一种,它具有投资大、风险高、地质条件变化多、隐蔽工程多、设计变更多等特点。工程质量缺陷很难在以后质量检查中发现和进行处理修复。为了便于地热井(水井)工程质量管理和质量控制,作者根据地热井(水井)工程的特点,进行了分部、分项工程的划分,设置了工序质量的质量控制点,为工程质量管理、控制、检查及评定奠定了基础。关键词:地热井(水井) 工程质...
