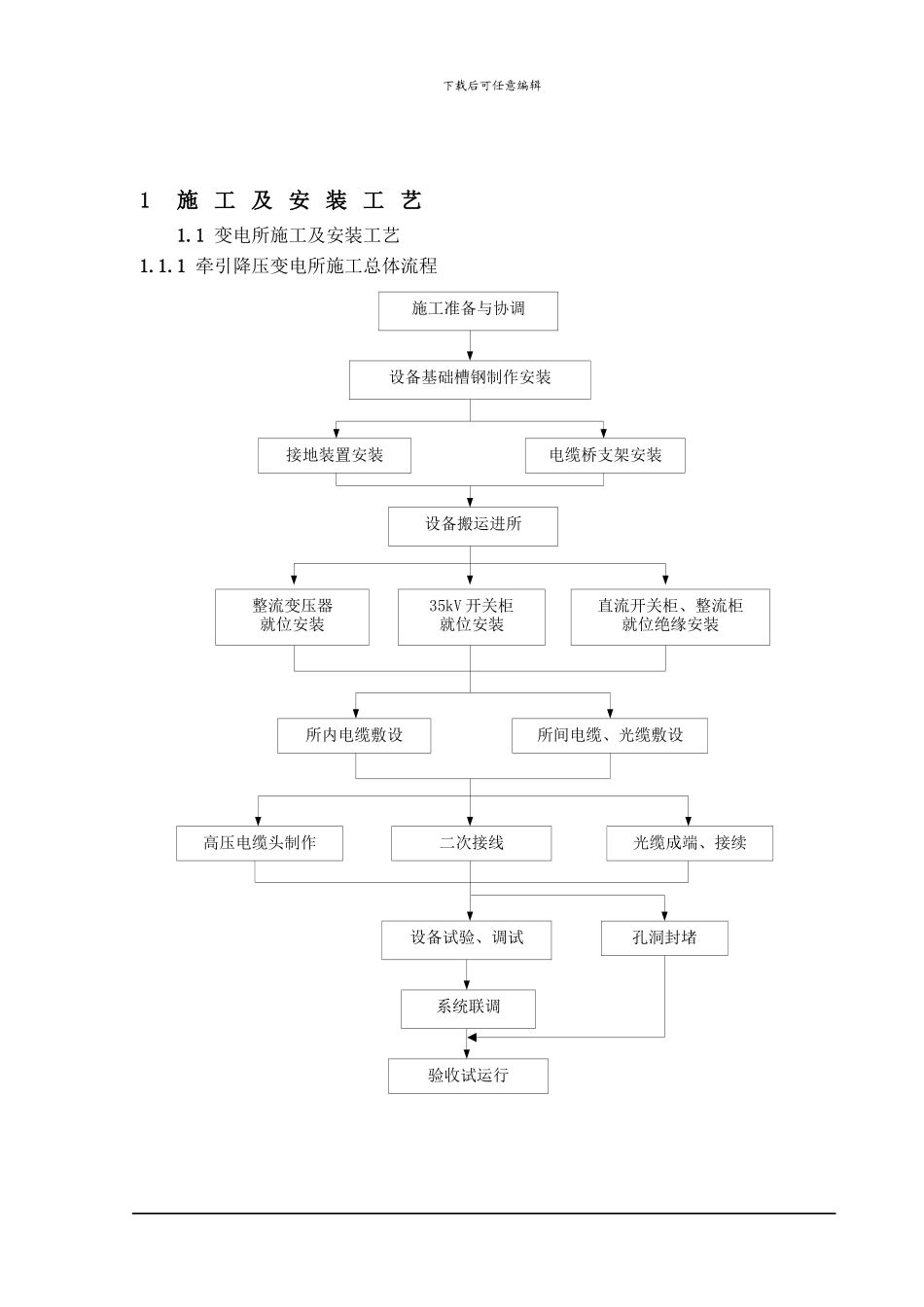

下载后可任意编辑1 施 工 及 安 装 工 艺1.1 变电所施工及安装工艺1.1.1 牵引降压变电所施工总体流程施工准备与协调系统联调35kV 开关柜就位安装电缆桥支架安装接地装置安装设备基础槽钢制作安装设备搬运进所整流变压器就位安装直流开关柜、整流柜就位绝缘安装二次接线高压电缆头制作所内电缆敷设设备试验、调试验收试运行所间电缆、光缆敷设光缆成端、接续孔洞封堵21.1.2 降压变电所施工总体流程施工准备与协调系统联调35kV 开关柜就位安装电缆桥支架安装接地装置安装设备基础槽钢制作安装设备搬运进所配电变压器就位安装低压开关柜就位安装二次接线高压电缆头制作所内电缆敷设设备试验、调试验收试运行所间光、控缆敷设光缆成端、接续封闭母线桥安装孔洞封堵下载后可任意编辑1.1.3 牵引、降压变电所主要工序施工工艺1.1.3.1 设备基础预埋件安装(1 )施工准备①劳动力准备序号项 目单位数量备注1施工负责人人1施工组织2测量、划线人2测量、划线、超平3变电安装工人2钻孔、安装4电 焊 工人1焊接②工机具准备序号名 称规 格单位数量备 注1水准仪S3台12塔尺3m只13水平尺L=1000mm只14电焊机Bx-205套15冲击电钻TE-22台16手锤1kg把27锤击棒φ10根28钢钎L=450mm根19撬棍L=600mm根210墨斗线只111钢卷尺30m 、5m个212电源配电箱三相五线个1带漏电保护装置13断线剪L=900mm把114活口扳手250x30把215呆扳手17~19把316电工工具套117钢丝刷把118毛刷把219照明灯具套24(2 )操作程序①工序流程图②操作要领:A 施工准备a 依据施工图纸将基础型钢安装所需预埋配件加工备齐。b 按图纸尺寸将槽钢调平、调直,加工成框架形状,以便现场安装。在槽钢长度超过5m时,应每间隔2m左右加一角钢支撑,并点焊固定,除去焊渣及铁锈刷两次防锈漆。加工完成槽钢框架的不直度应小于1mm∕m,每根槽钢的全长小于5mm ,槽钢间距误差不应大于2mm 。c 备好施工用工具,检修好机具。B 测量、定位a 清理施工场地建筑杂物、清扫结构地板及预留孔洞。b 用钢卷尺测量和校核土建施工预留孔洞的位置是否符合设计图纸要求。c 依施工图纸用钢卷尺、墨线在地板上划出型钢安装基准线,将槽钢摆放到位,根据土建装饰层标高,用水准仪测量槽钢面是否符合标高要求。d 将预埋配件按图纸摆放到位,与槽钢略微分开少许,以便焊接。按配件的固定孔,画出“十”字线。C 钻孔、固定配件a 用冲击电钻对准固定配件的“十”线,垂直地板钻孔并清除孔内的粉尘。b 将膨...
